南部院區景觀橋及園區動線整合工程

  • 發佈日期:2020/12/31 上午 10:02:02
  • 業主:國立故宮博物院
  • 規模:74,910,000 元
  • 點閱次數:333

工程位置:嘉義縣太保市,國立故宮博物院南部院區

契約金額:新台幣74,910,000元

結算金額:新台幣89,910,000元

契約變更後工期:766日曆天

開工日期:109年12月31日

竣工日期:112年02月05日

主辦機關:國立故宮博物院

設計監造:立建築師事務所

施工廠商:義力營造股份有限公司


國立故宮博物院成立於1925年,迄今邁入成立第95週年,在109年度施政目標及策略,除北部院區觀展品質與空間設施優化外,南部院區新建國保館,以及戶外空間景觀改善。為加強南部院區友善設施,將營造綠美化環境及可讓遊客駐足休憩空間,除環園服務動線改善、無障礙設施增建、戶外美術館推行、園區夜間光環境營造外,在北側將設置一景觀橋,並且同時進行園區動線改善工程,即為南部院區景觀橋及園區動線整合工程。

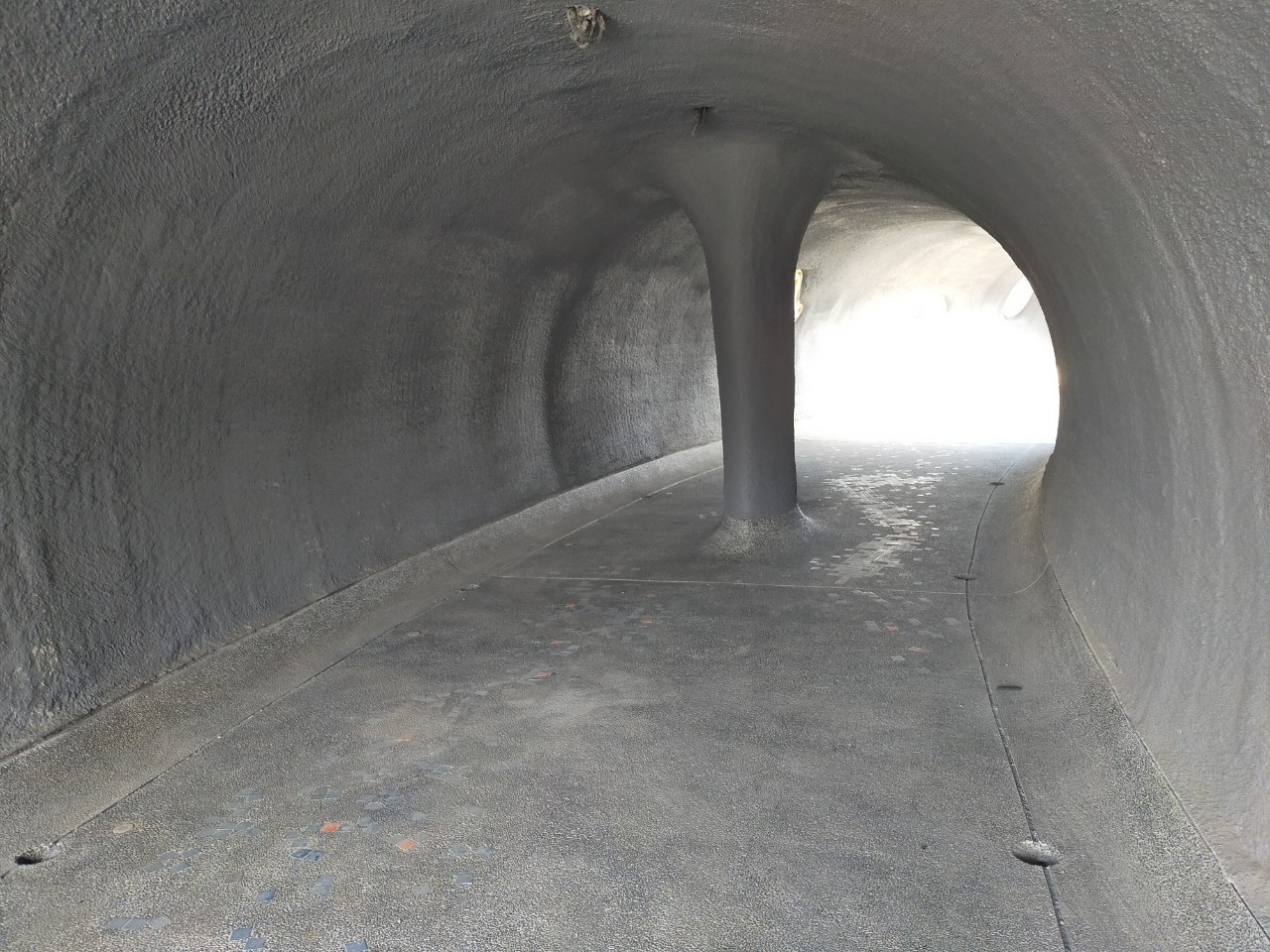

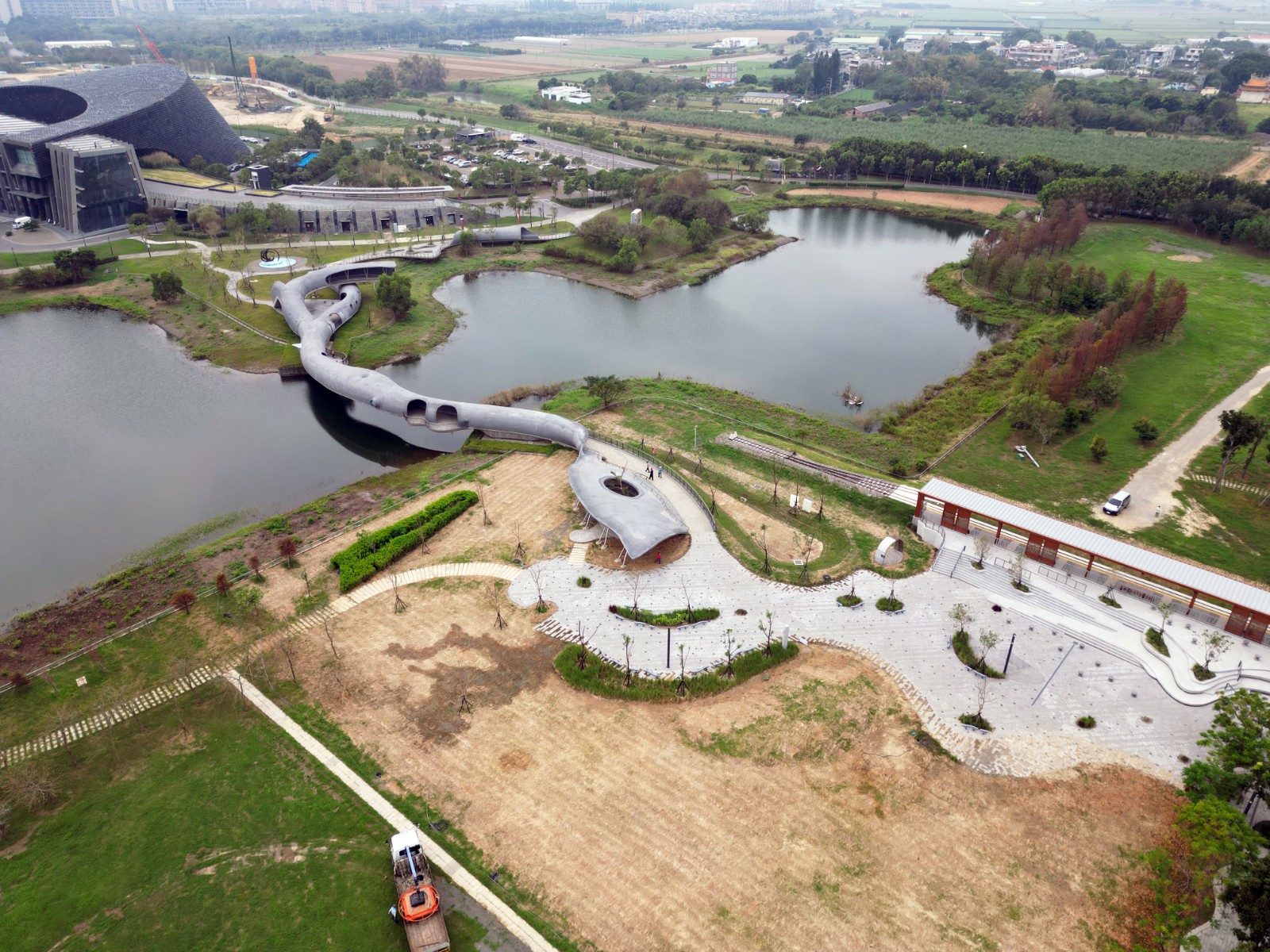

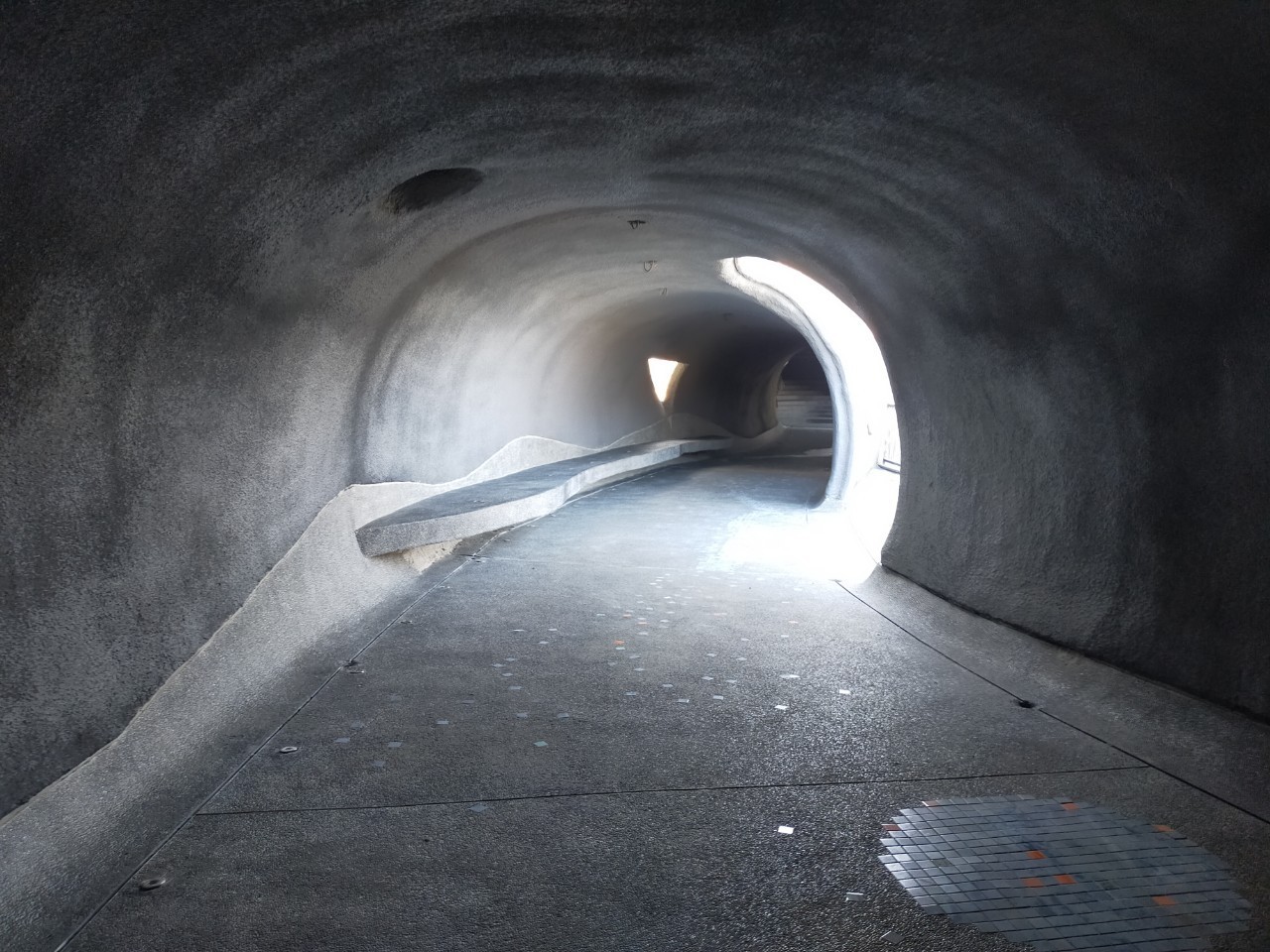

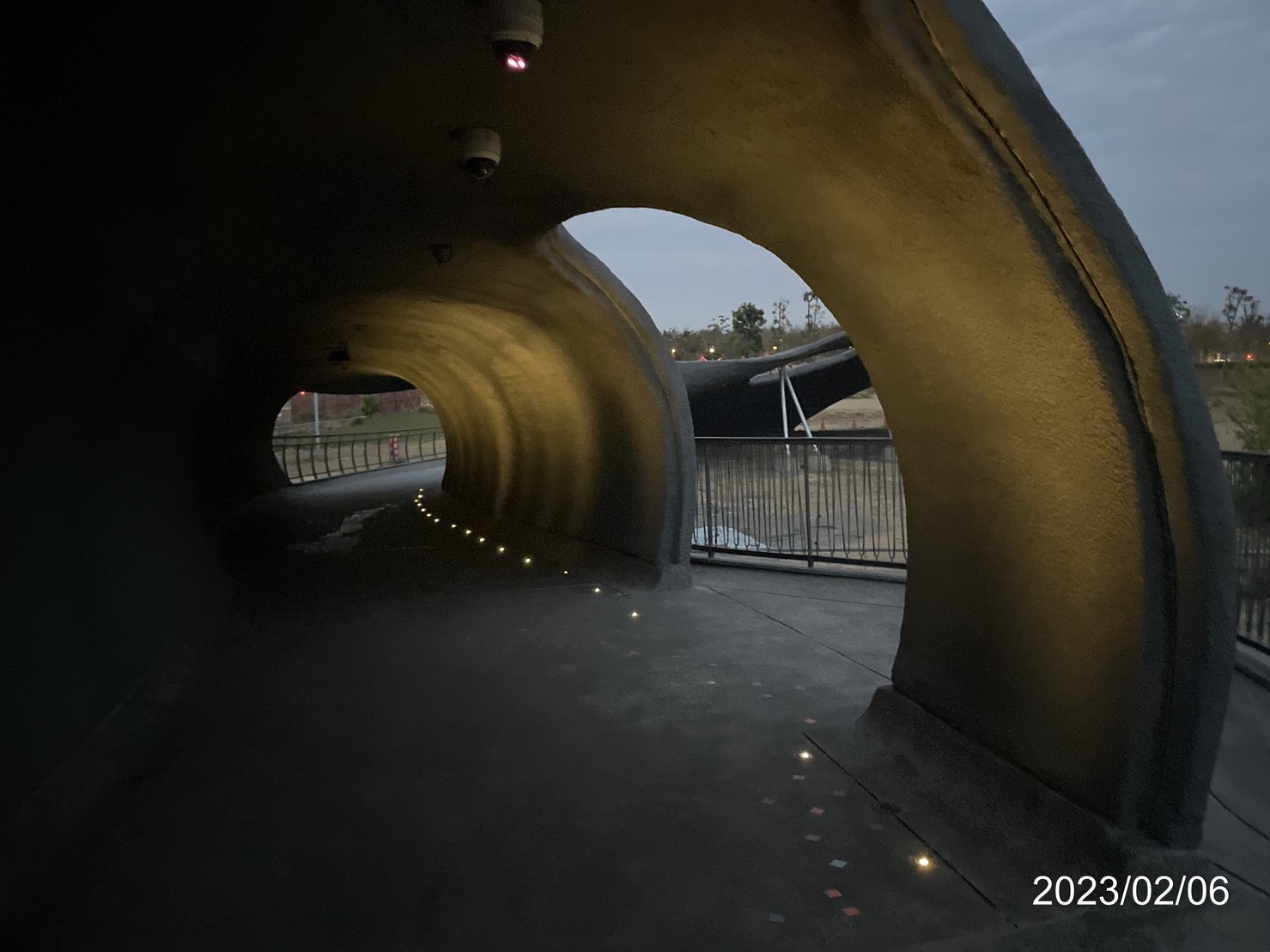

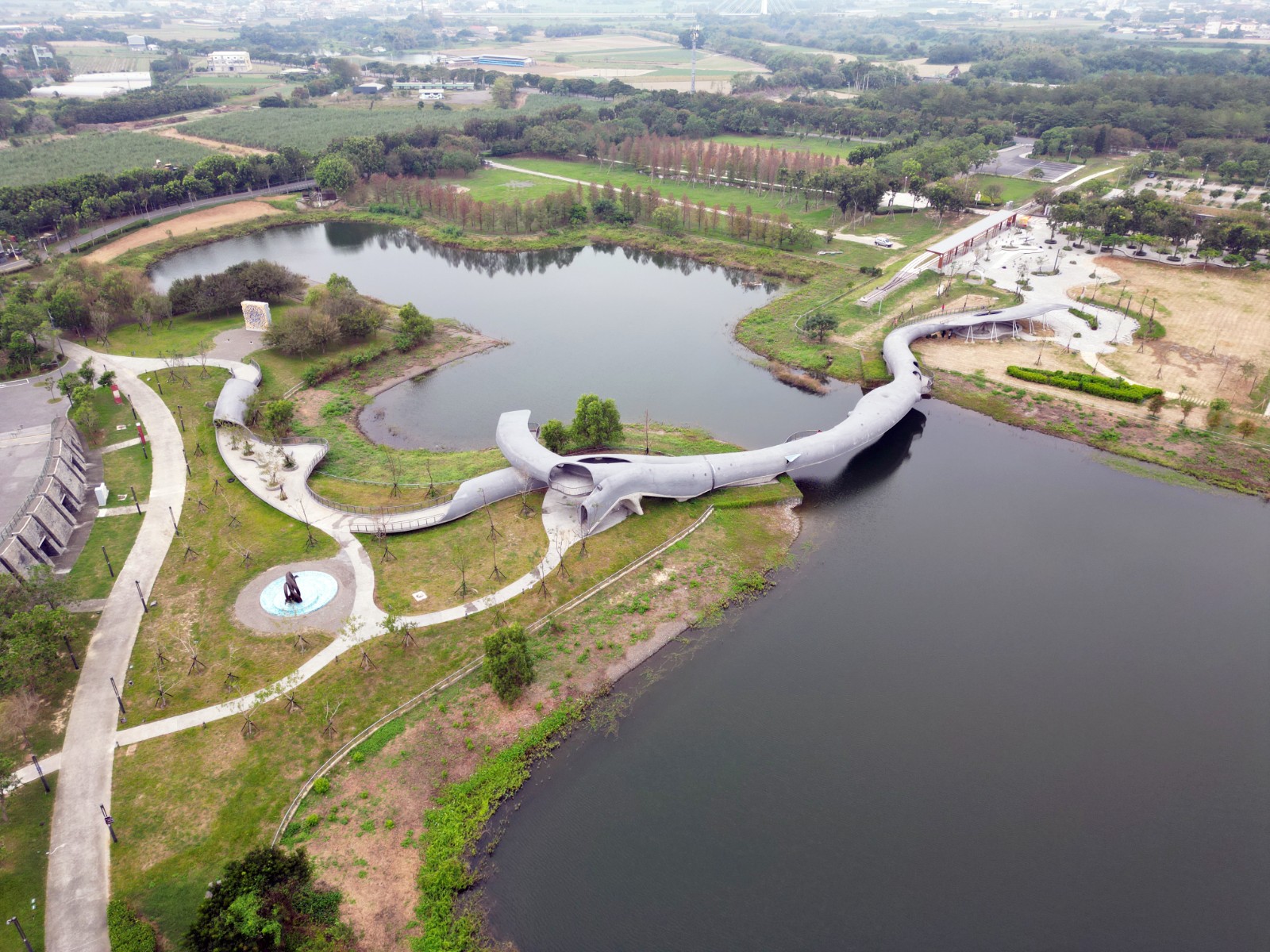

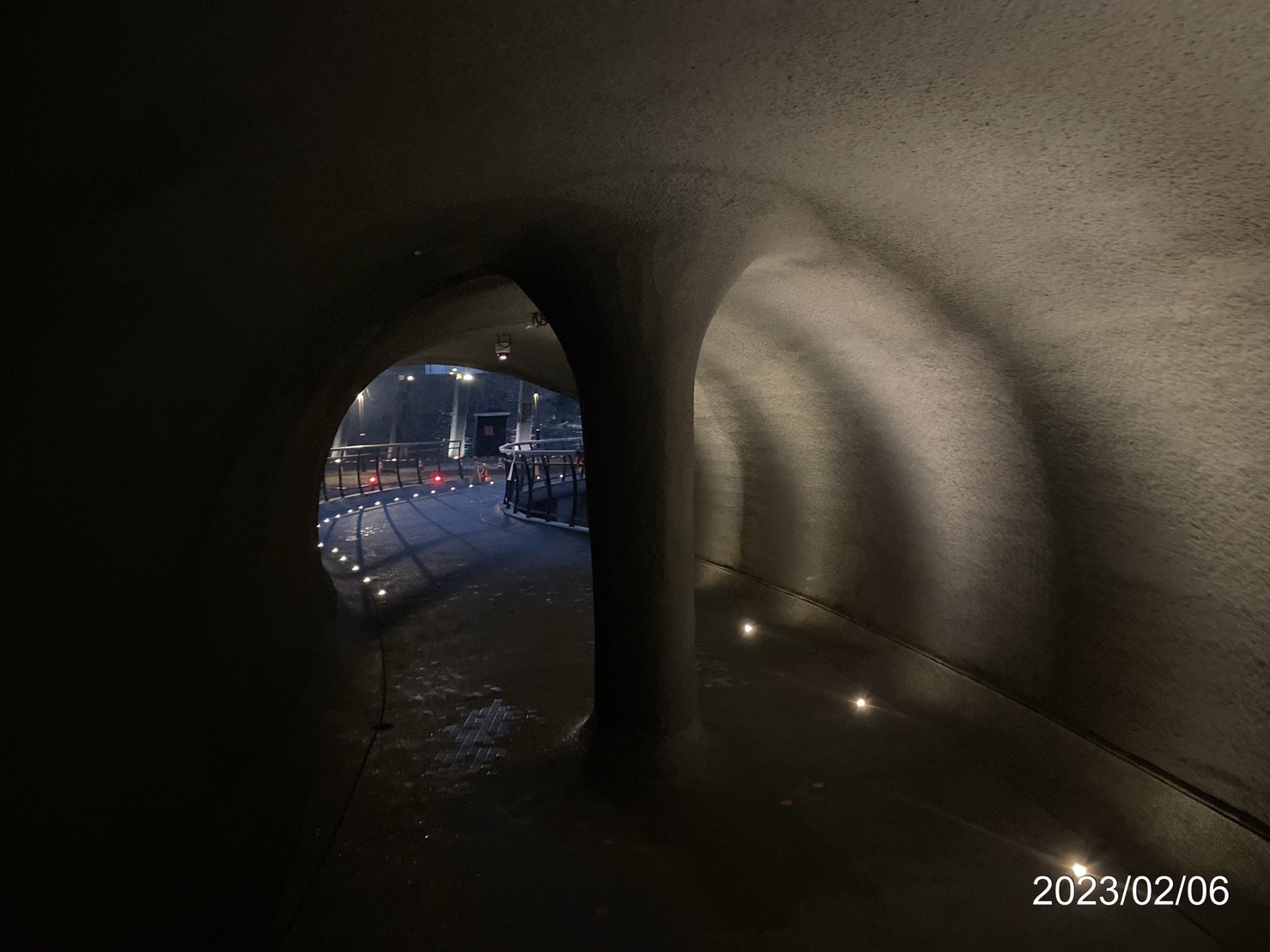

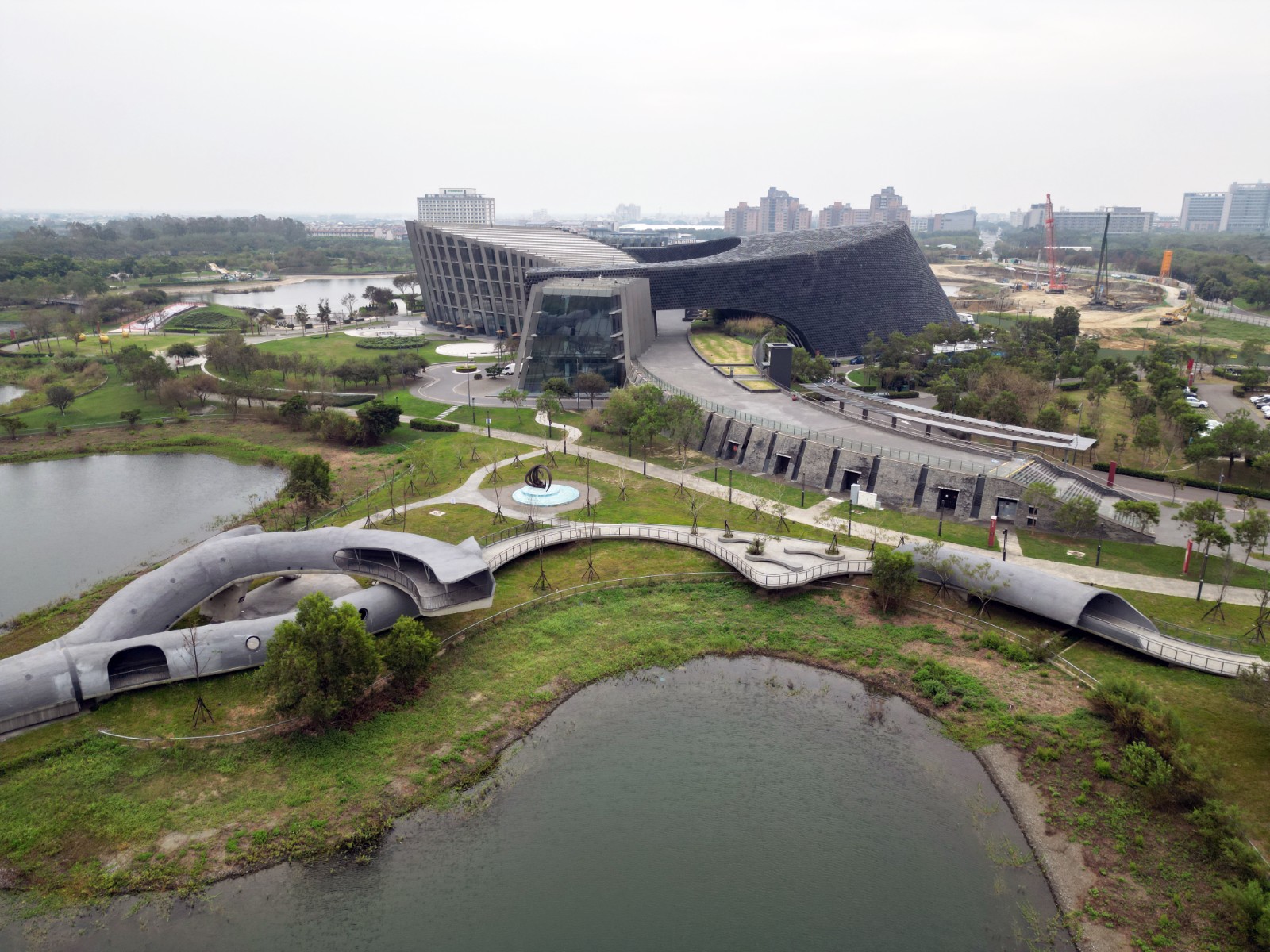

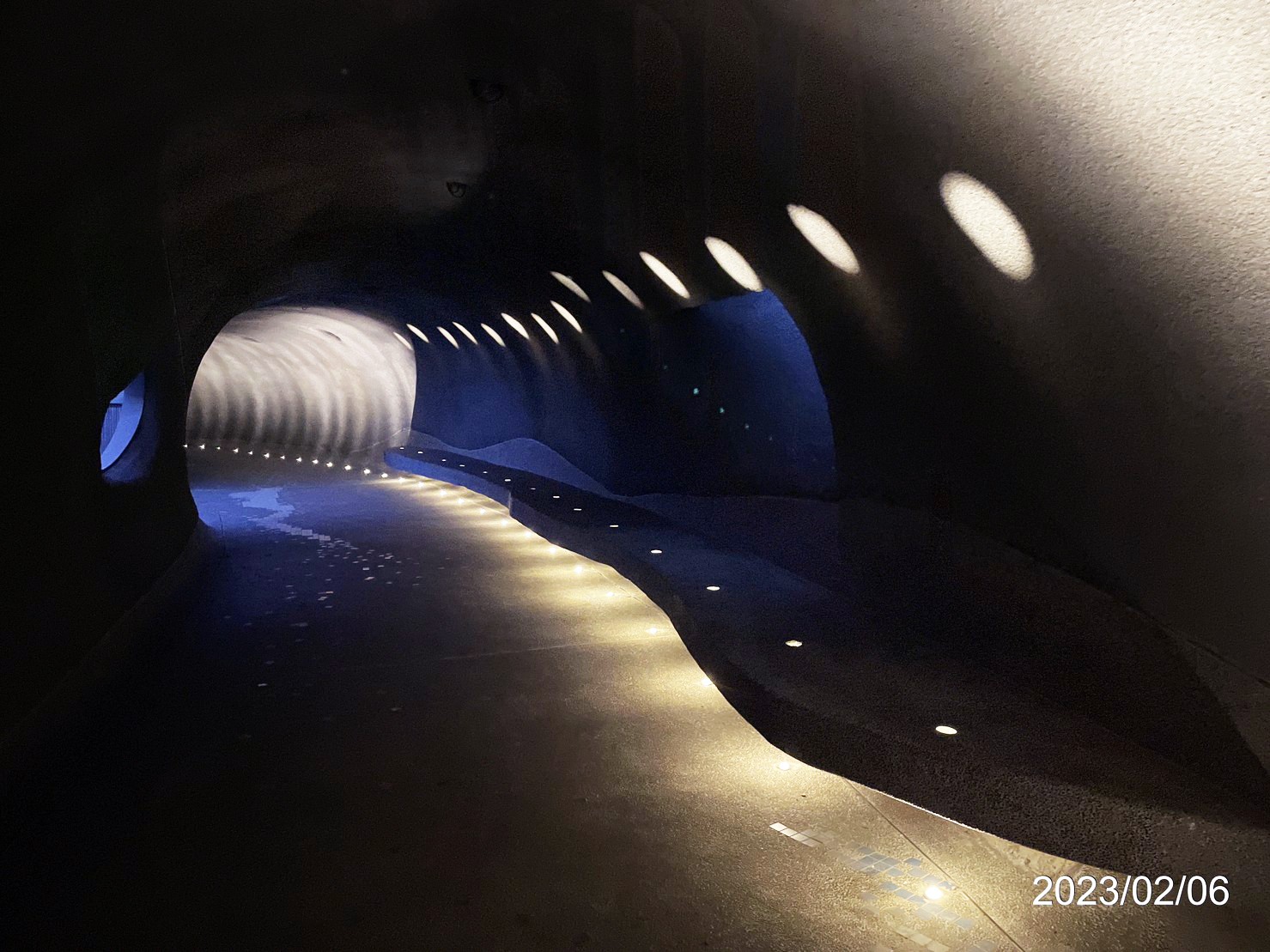

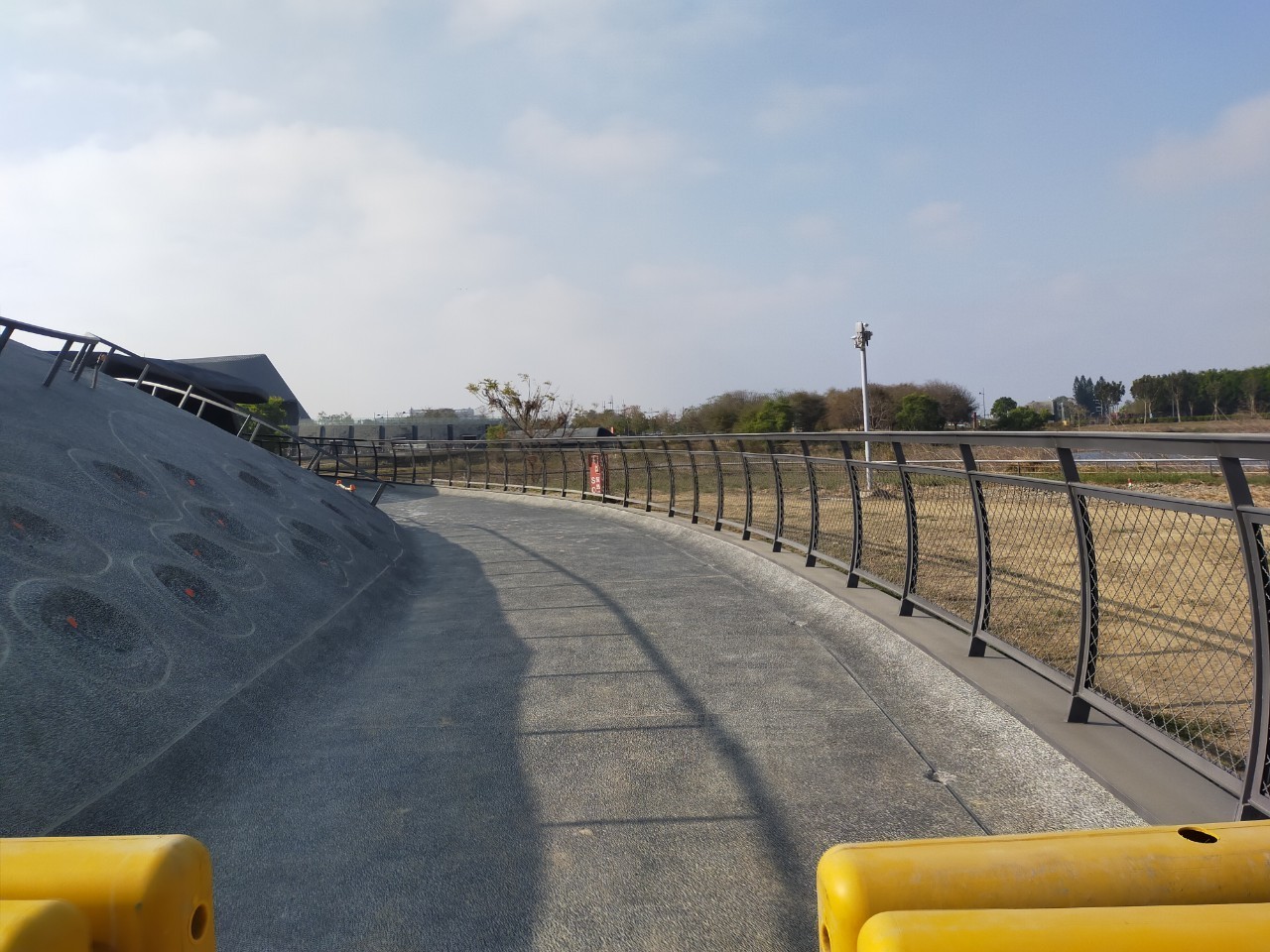

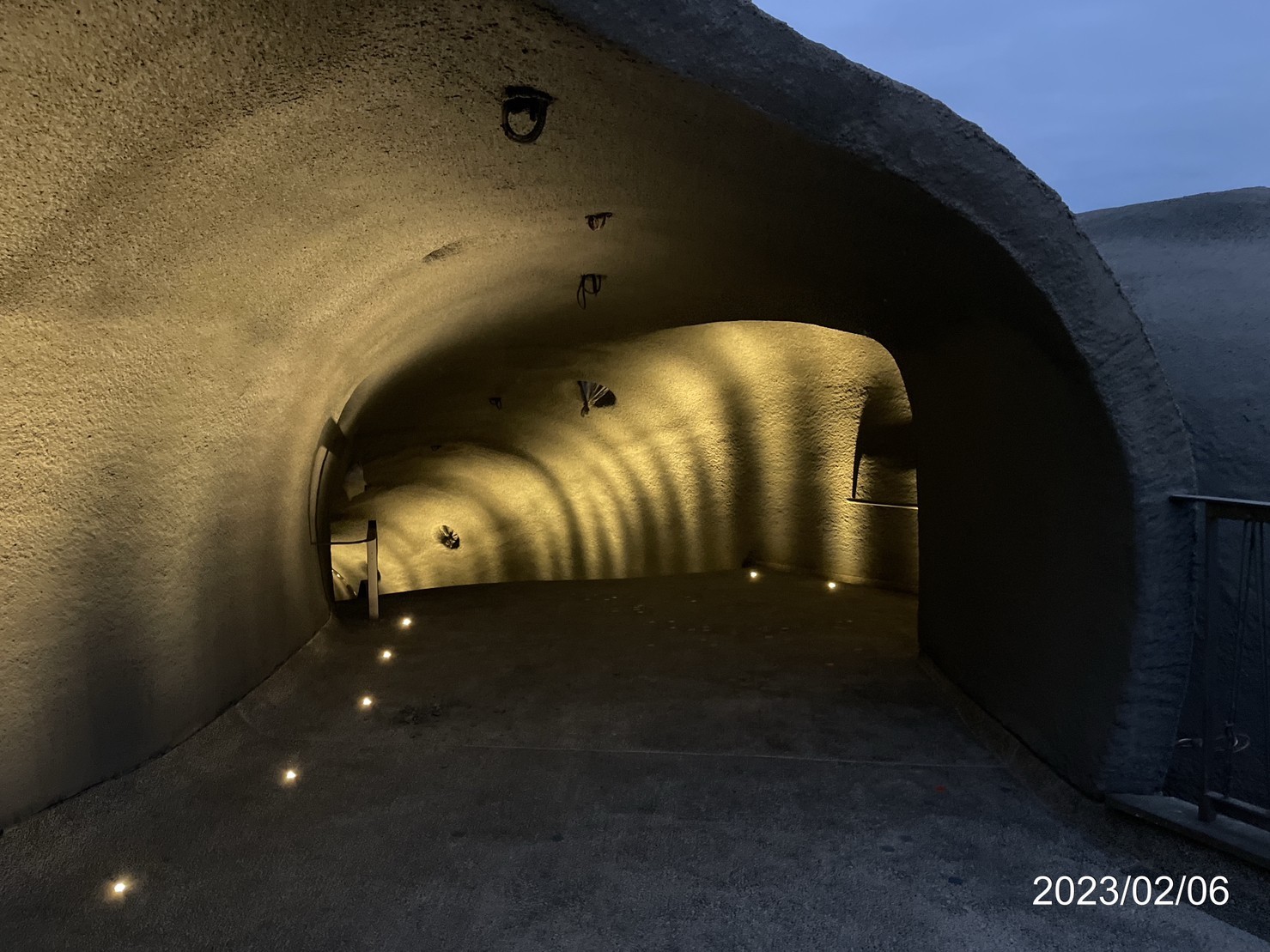

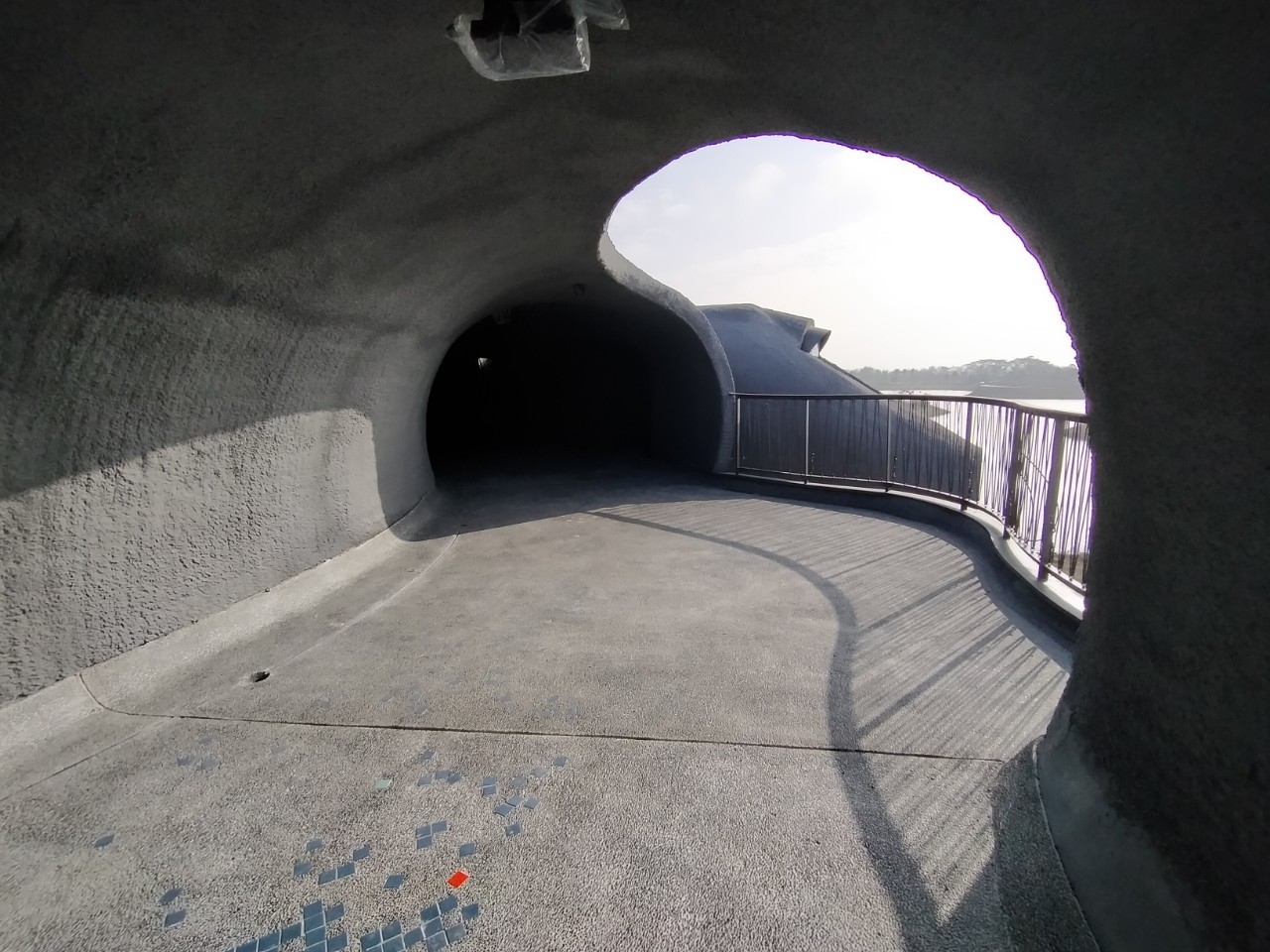

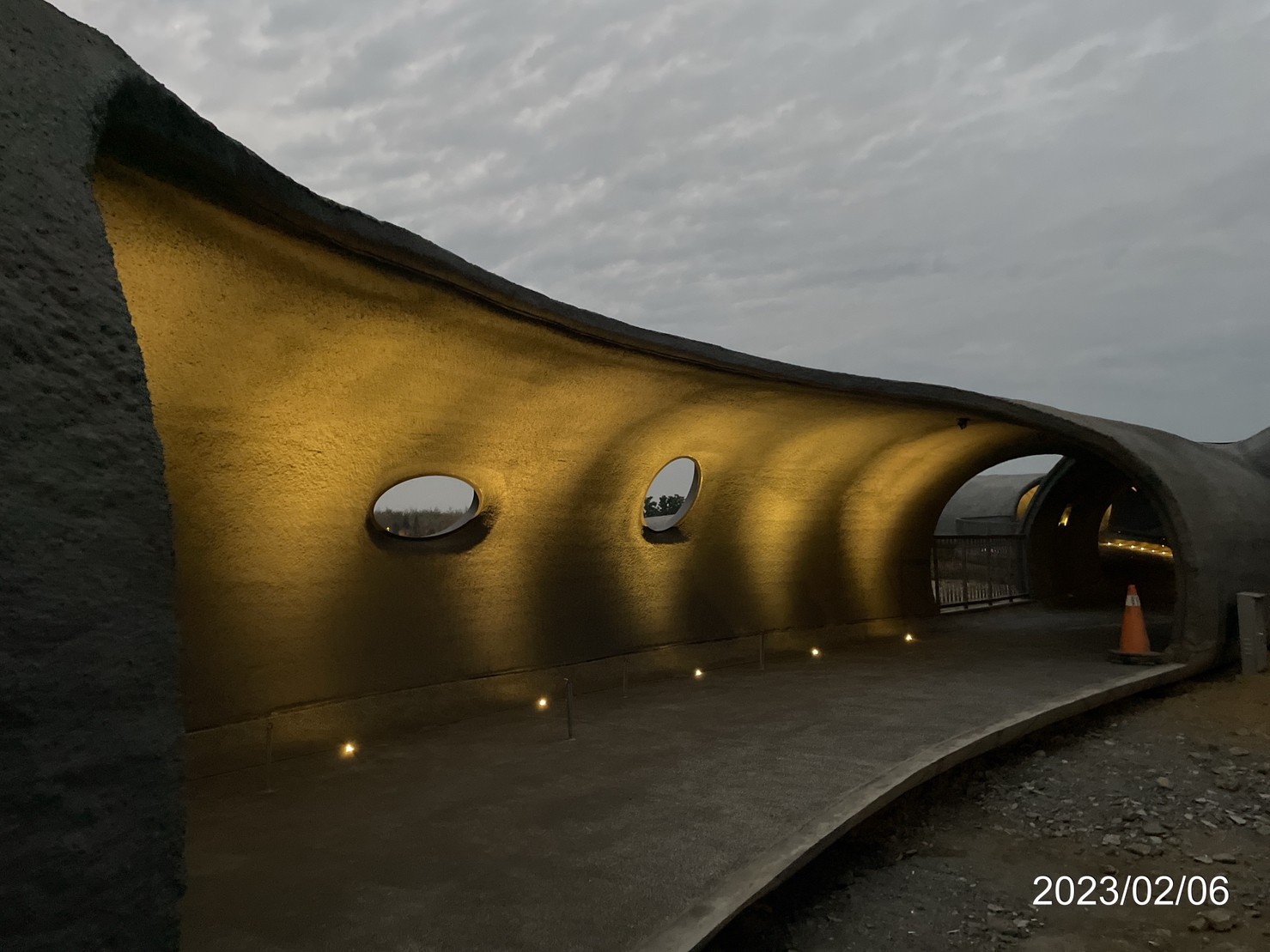

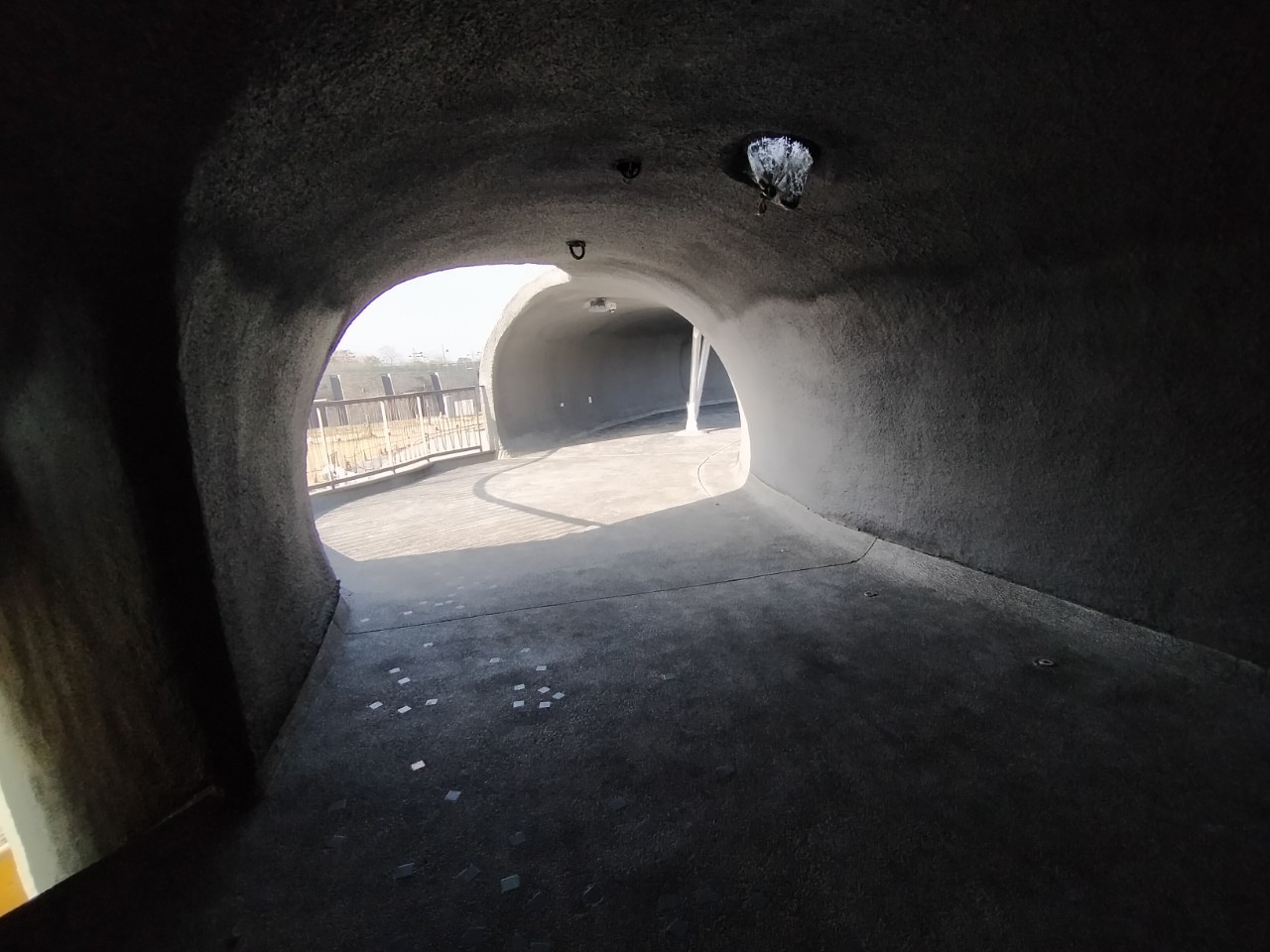

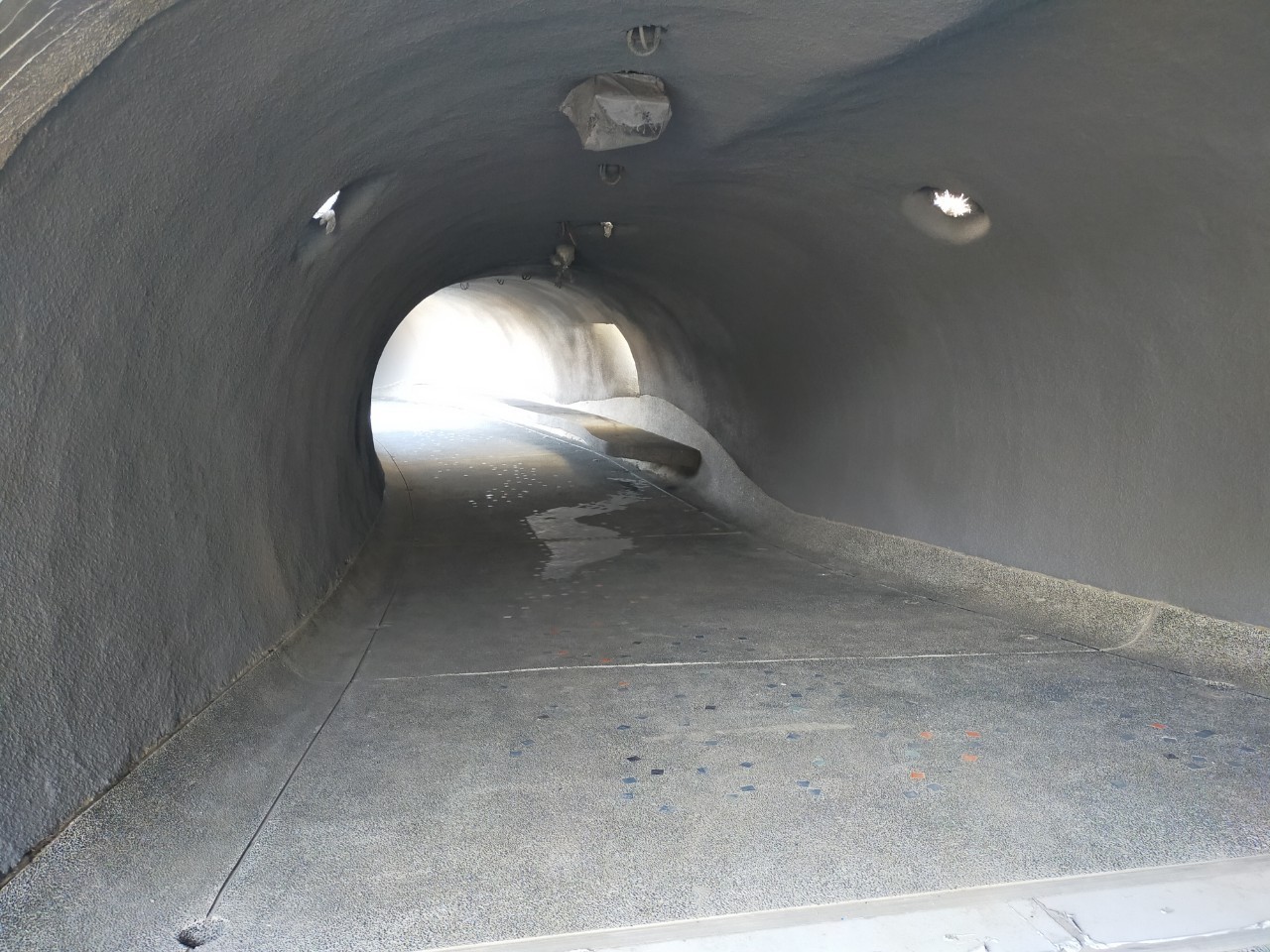

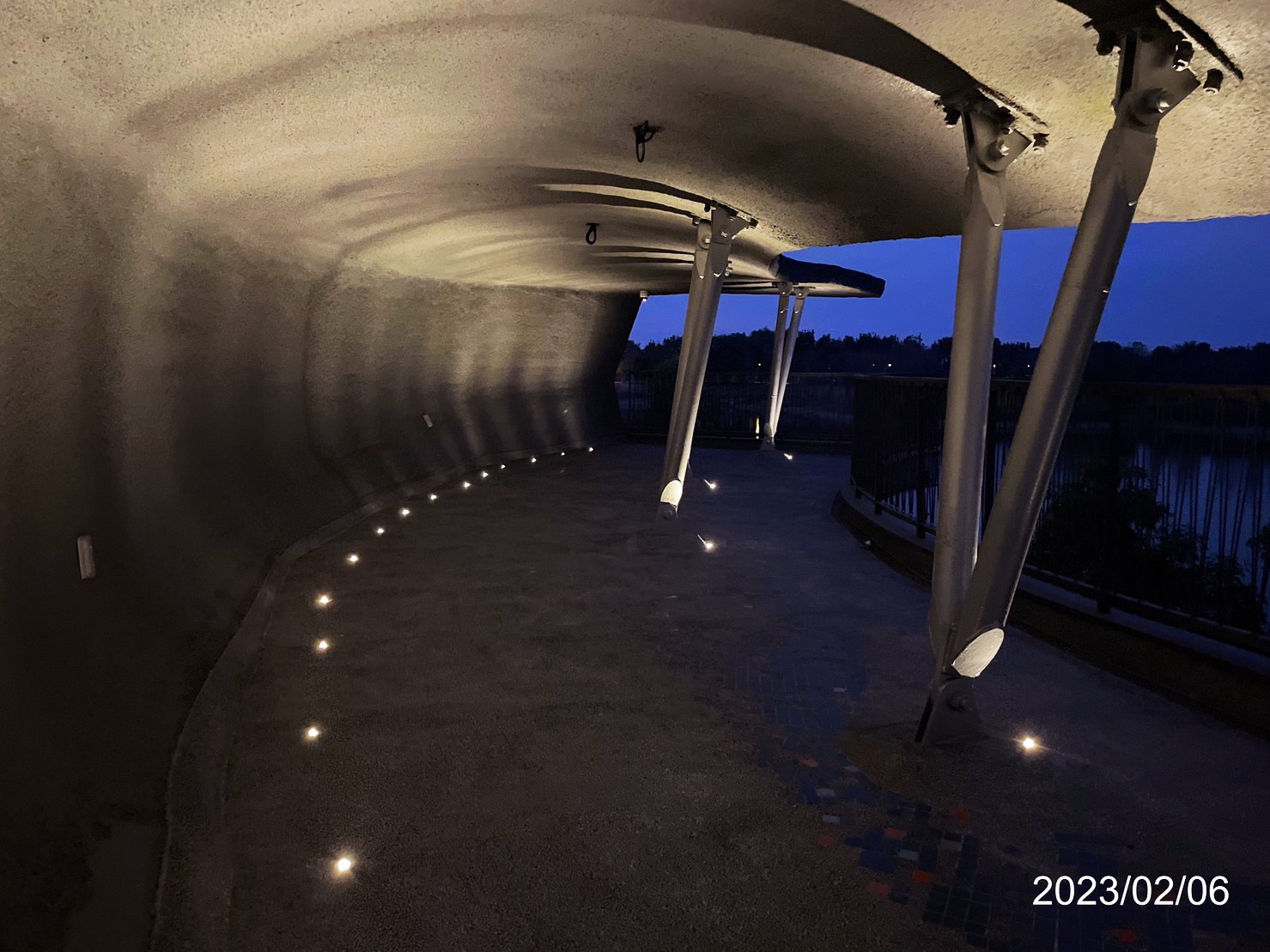

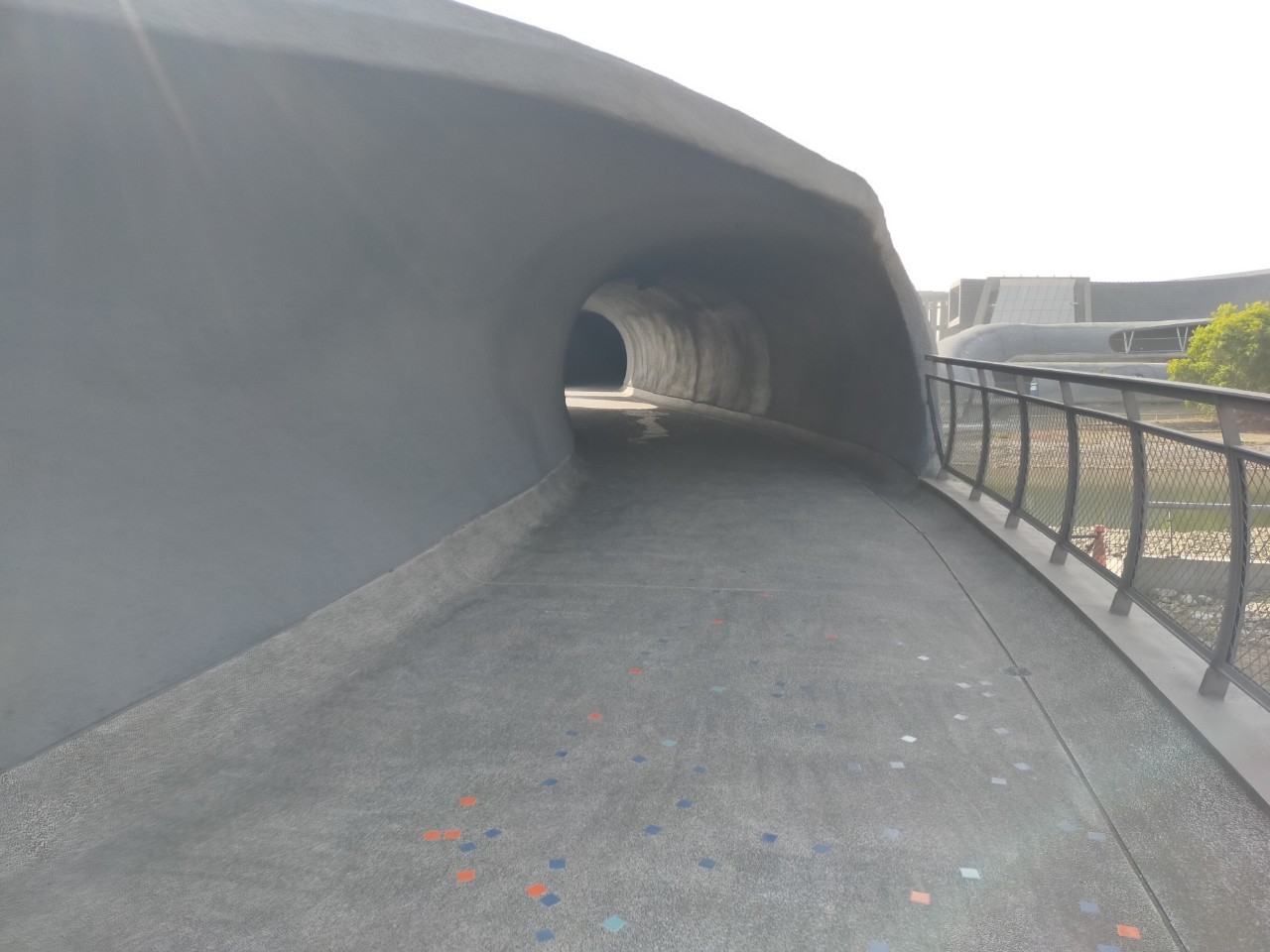

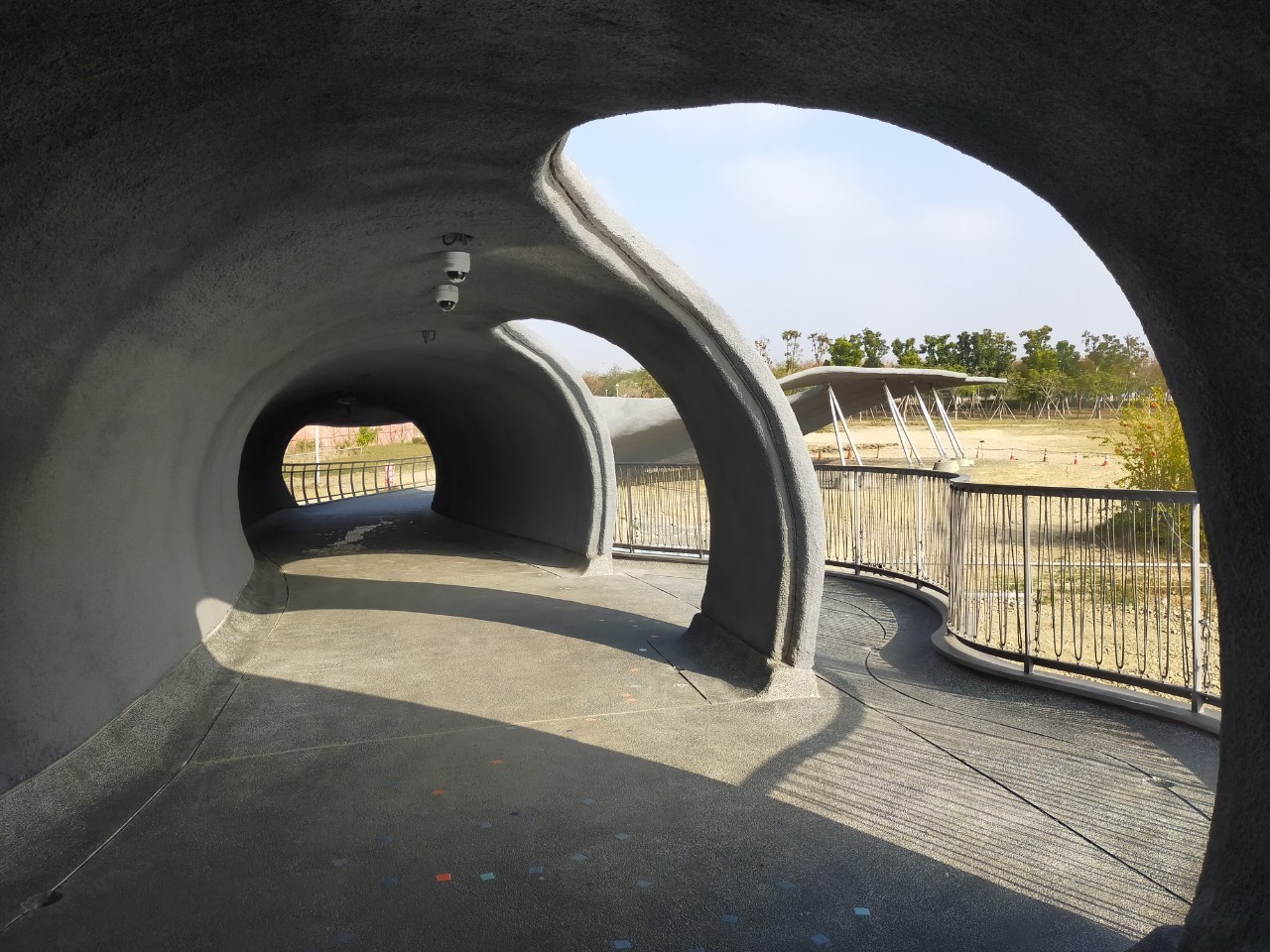

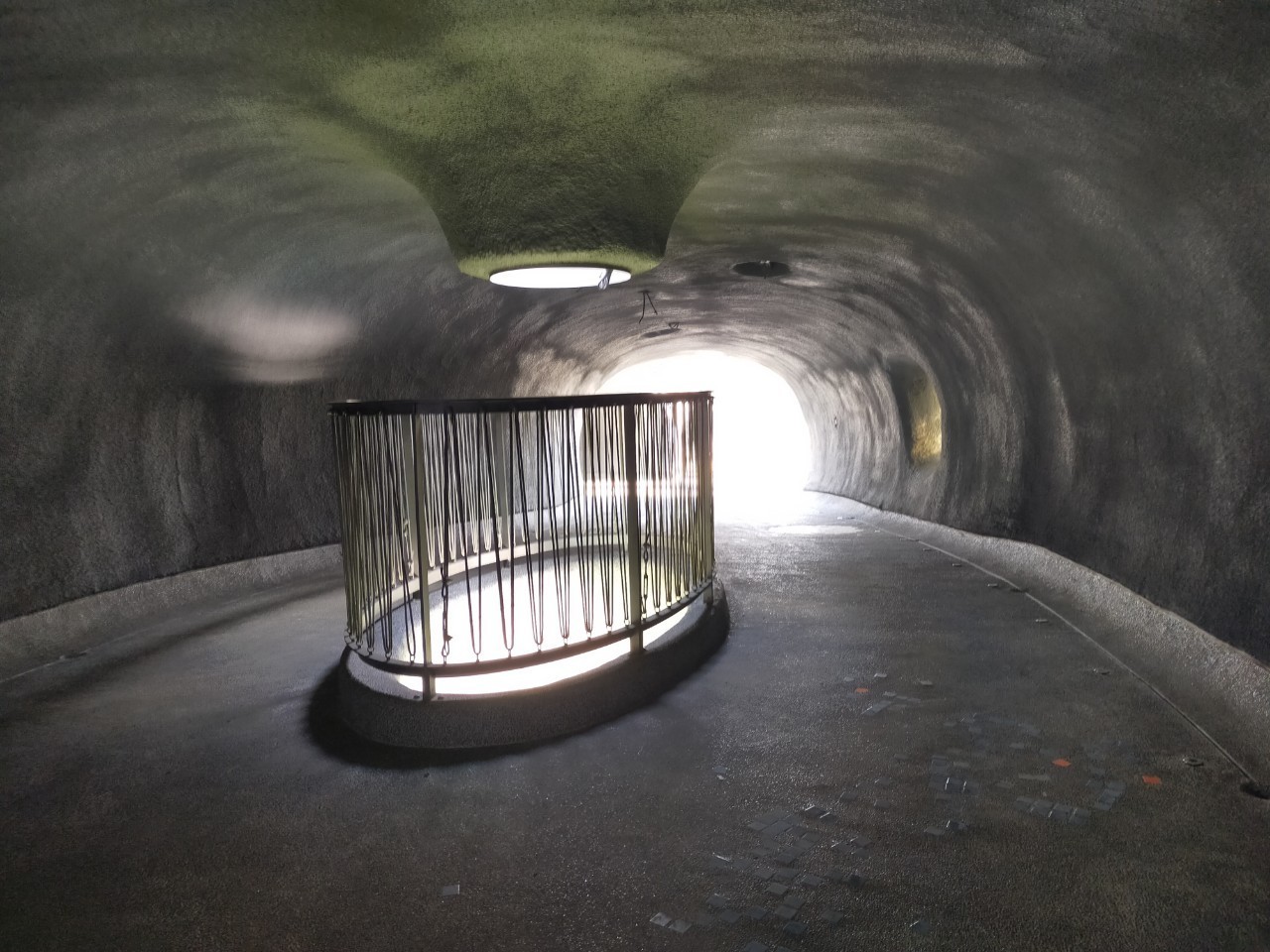

本工程施工範圍位於南部院區內,於故宮南院區內至德湖北側設置景觀橋,景觀橋分為北側橋體與南側橋體,因施工範圍位於南部院區內,施工範圍需進行安全圍設,並闢設施工便道,主要分為北側下沉廣場橋體、跨湖段橋體、南側天井廣場橋體以及南側樹林廣場橋體,跨湖段橋長約為55.418公尺,整體景觀橋主要以混凝土管殼結構施工,兩端橋墩結構基礎以樁基礎設置(D=1500mm,30≦L<35m,共16支),橋體牆結構採用造型模板及鋼網牆系統,牆面採2cm厚噴凝土,施工期間需於結構下便橋鋪設帆布,避免施工材料落入至德湖內。橋體內設置有造型座椅、扶手及金屬欄杆,並配置相關電氣設備、弱電設備、衛生設備及相關管路工程。
