【最新承攬工程】臺灣桃園國際機場第三跑道及基礎設施計畫第一階段工程(第X002X標)

  • 發佈日期:2023/7/28 下午 03:26:21
  • 資料來源:義力營造
  • 點閱次數:209

臺灣桃園國際機場第三跑道及基礎設施計畫第一階段工程(第X002X標)於112年7月28日順利決標,將由「義力營造股份有限公司」承作打造,預計115年7月完工。


「臺灣桃園國際機場第三跑道及基礎設施綜合規劃暨基本設計」為繼第三航廈工程後,桃園國際機場持續發展之指標性建設計畫之規劃與基本設計階段工作。規劃範圍達860公頃(擴建用地581公頃及既有用地279公頃),規模如同新建一座國際機場,主要建設除包括跑道、滑行道、助導航等航機運作必要設施外,擴建區域之供電、給水、排水、防洪、消防、維生等基礎設施需一併完成,俾供未來廊廳區、維修區、貨運區發展使用。第三跑道建設完成後,桃園國際機場將坐擁3條跑道,機場機能提升將與我國經濟發展相互契合,引導正向循環發展。除滿足客貨運發展需求外,第三跑道能有效提升既有雙跑道營運上之韌性。此外,作為東亞重要之備降機場,第三跑道可望提升機場服務可靠及穩定性,鞏固桃園國際機場在亞太區域不可取代的樞紐地位。

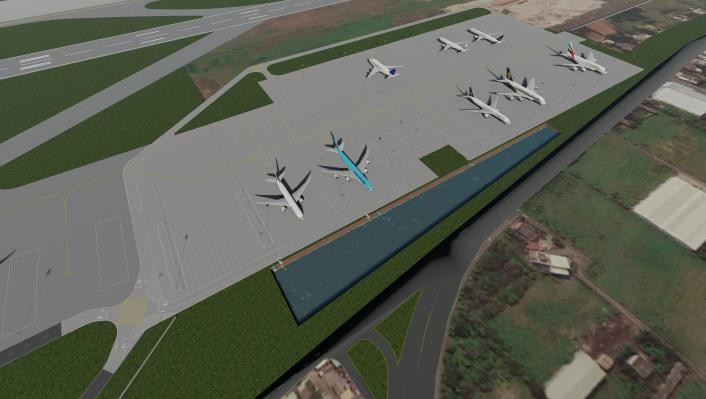

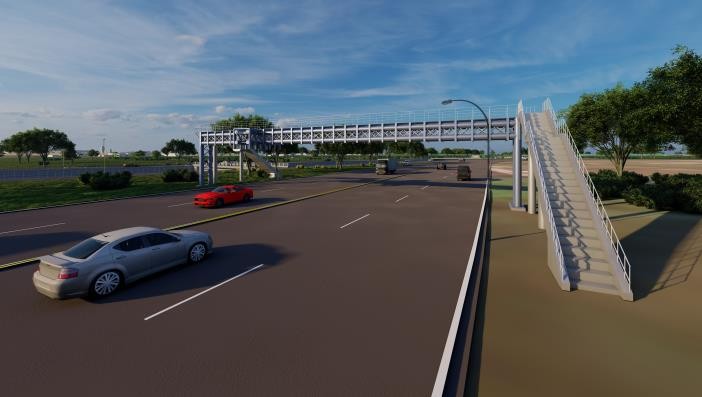

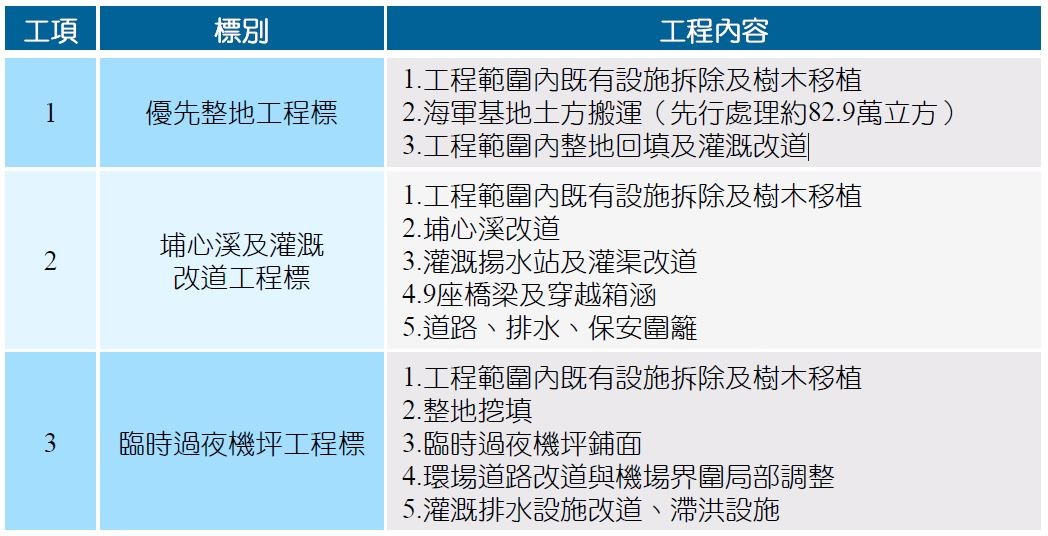

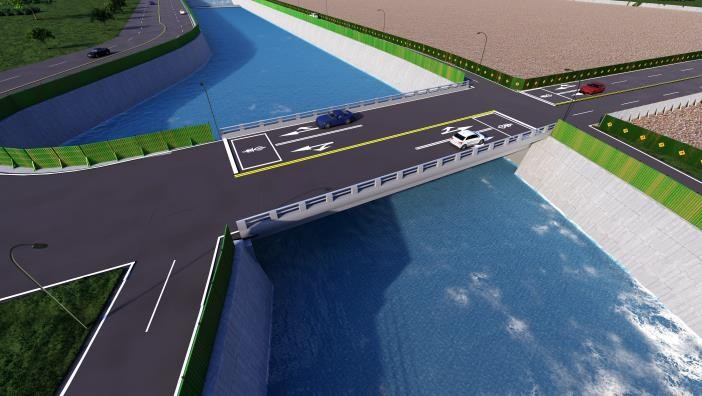

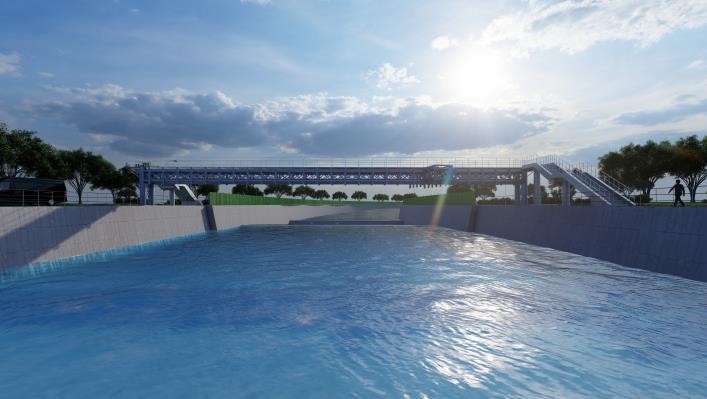

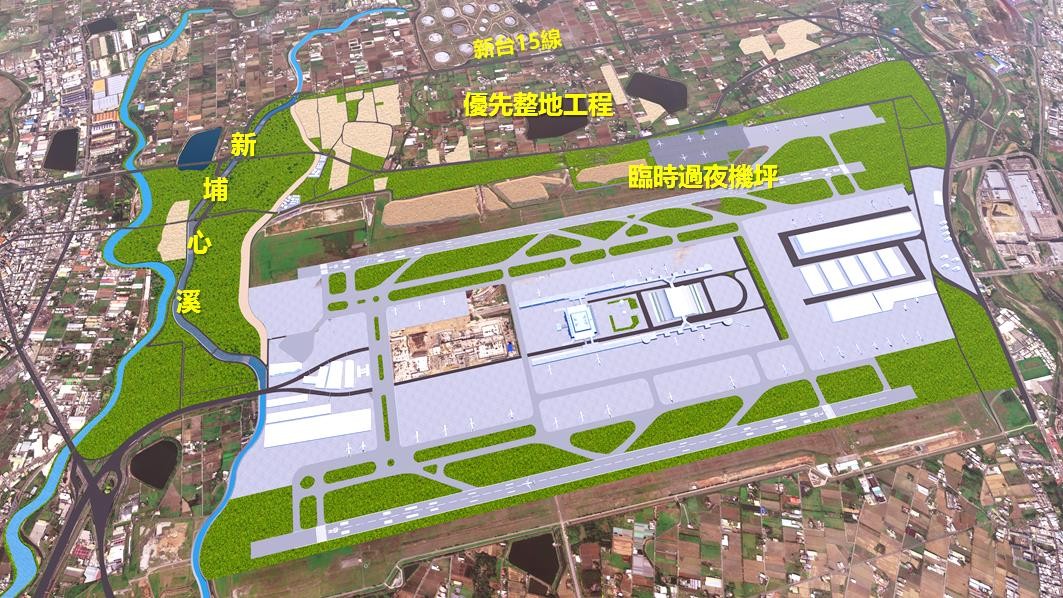

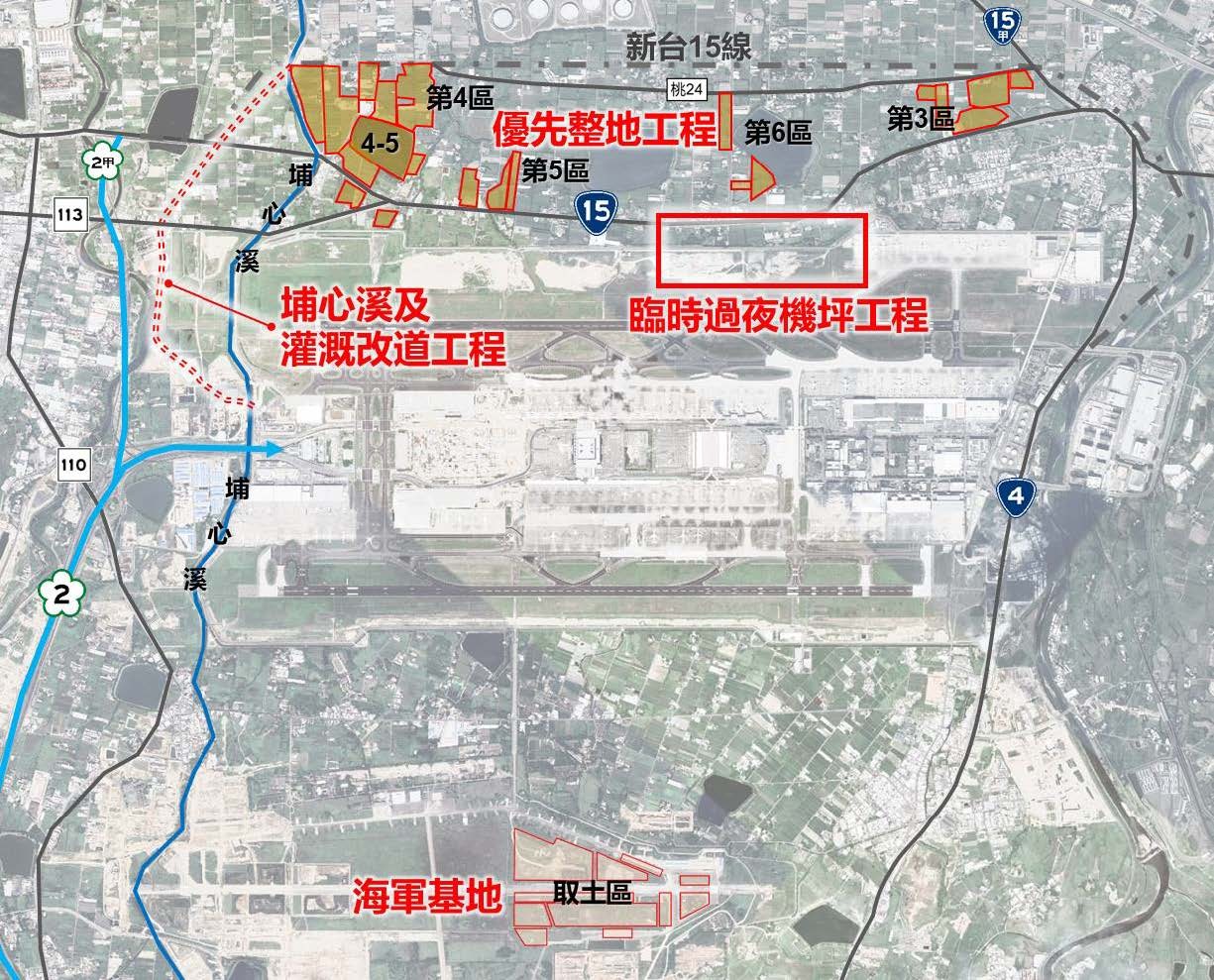

「臺灣桃園國際機場第三跑道及基礎設施工程」位於桃園市大園區,考量用地取得期程,在計畫用地仍存在未搬遷戶上(優先整地工程4戶、埔心溪及灌溉改道工程12戶、臨時過夜機坪工程2戶,共18戶),僅能局部推動工程要徑上之關鍵項目,以及新台15線完工通車以後,工程方能全面展開。因此該工程需分階施作。本工程「桃園機場第三跑道及基礎設施計畫第一階段工程」屬於第一階段工程優先處理之工項,主要工程內容共分為三大項,分別為「優先整地工程」、「埔心溪及灌溉改道工程」及「臨時過夜機坪工程」。
