工程位置:高雄市小港區
契約金額:新台幣2,963,150,000元整
契約工期:1,050日曆天
預定開工日期:依業主通知日開工
主辦機關:交通部民用航空局
專案管理:亞新工程顧問股份有限公司
統包廠商:義力營造股份有限公司(設計廠商:台灣世曦工程顧問股份有限公司)

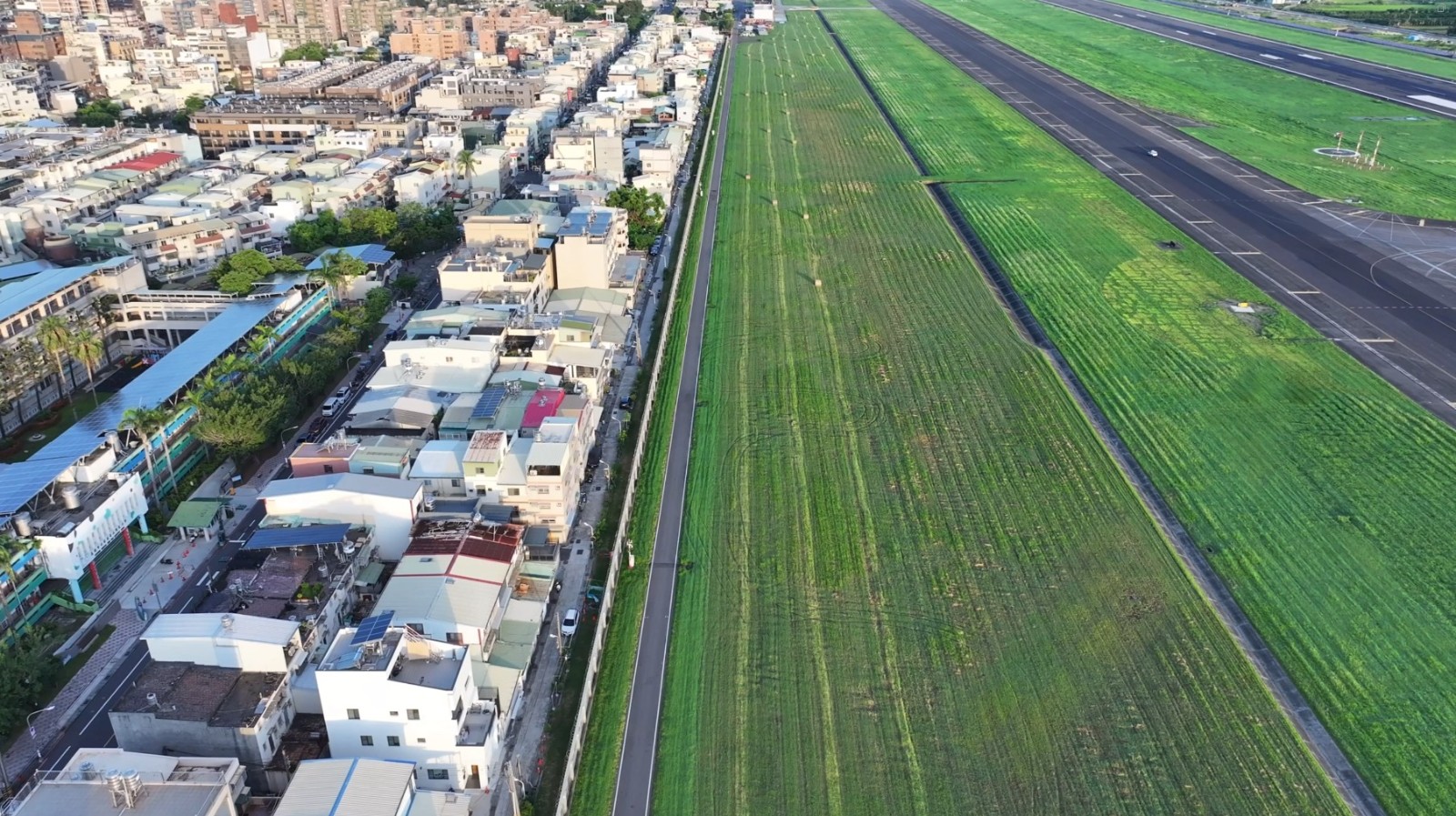

高雄國際航空站位高雄市小港區,占地約267公頃,屬純民用機場。

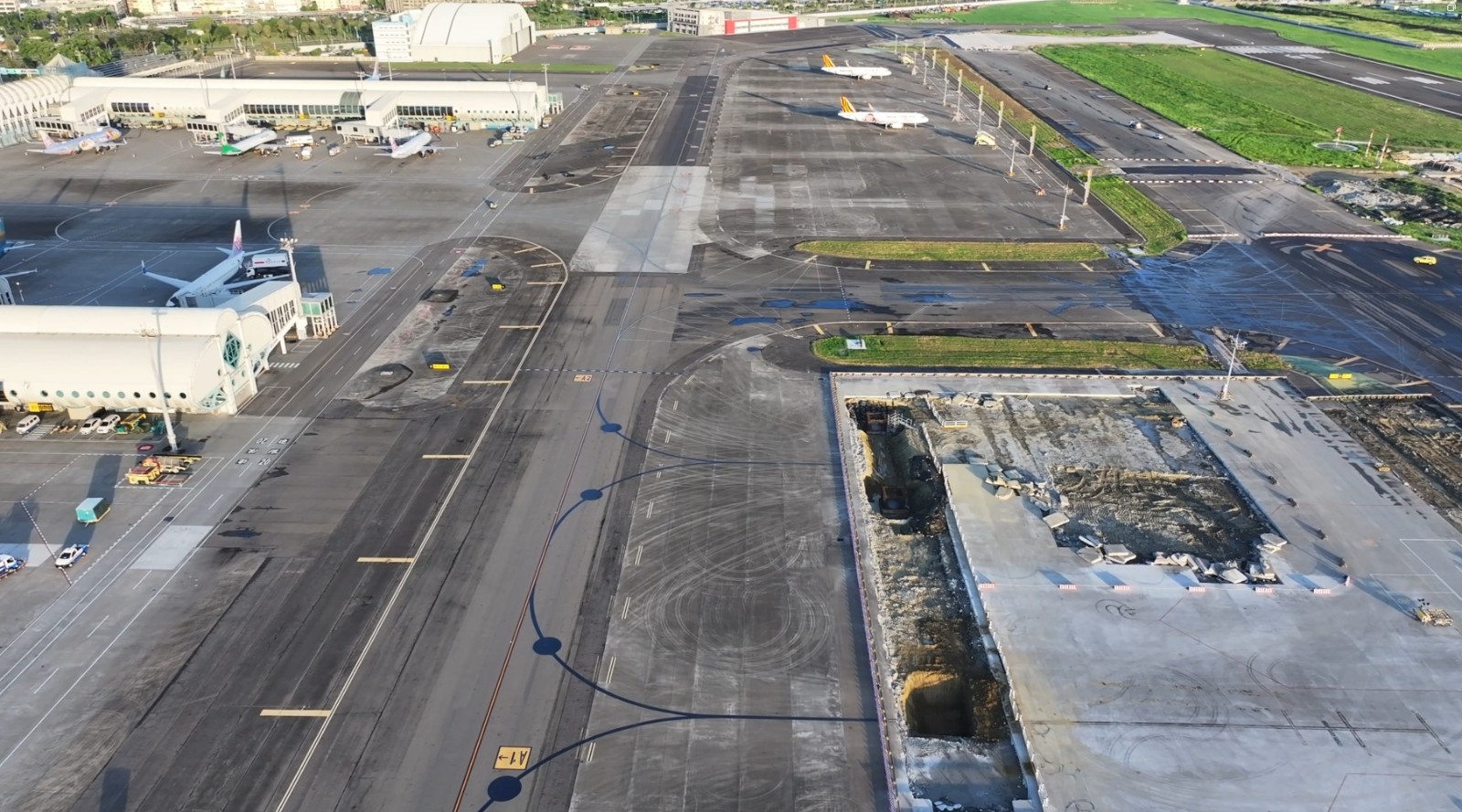

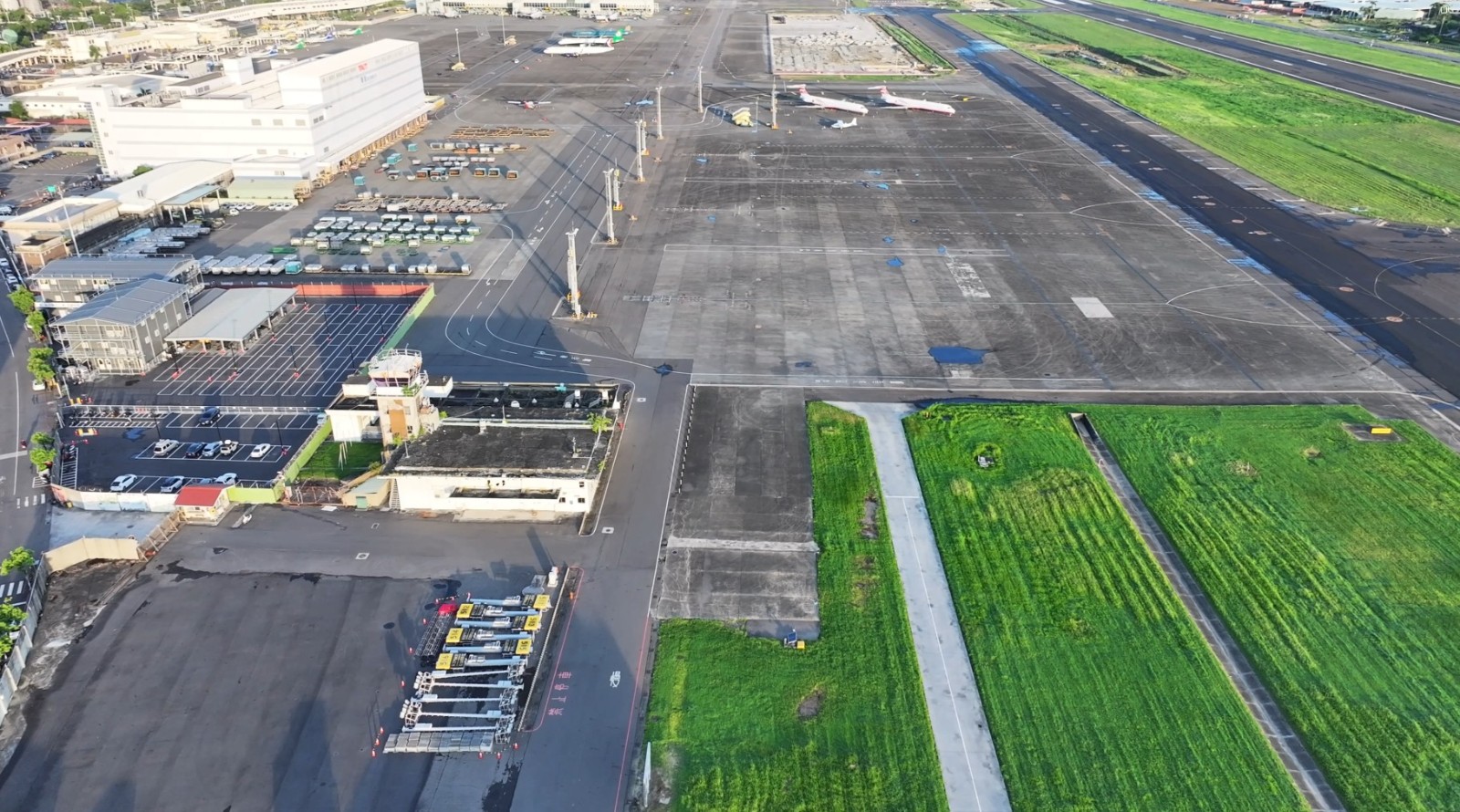

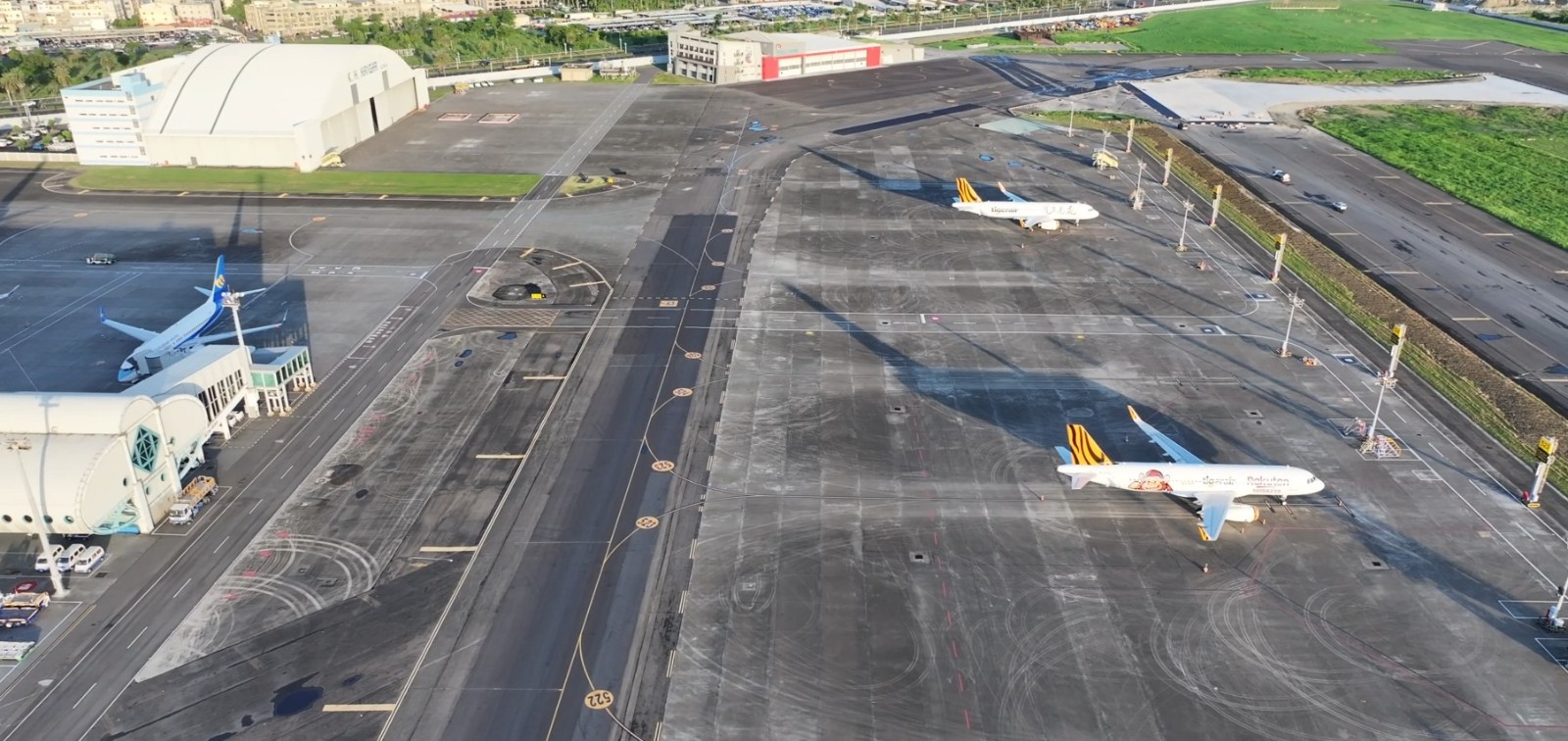

本案主要工作內容為既有A滑行道北移,改建為新A停機位滑行路徑,關聯之道面整建,及排水、管線、助導航等設施配合廢除或改建。
為充分利用有限土地資源,以及考量高雄國際機場營運不中斷之需求,施工將採分期方案執行建設。因空側為機場營運重要活動區,A滑行道北移工程對空側影響範圍較大,不宜與航廈工程時同時施作,避免對機場營運負擔過大,因此本A滑行道北移工程則為第一期優先施工之工程。

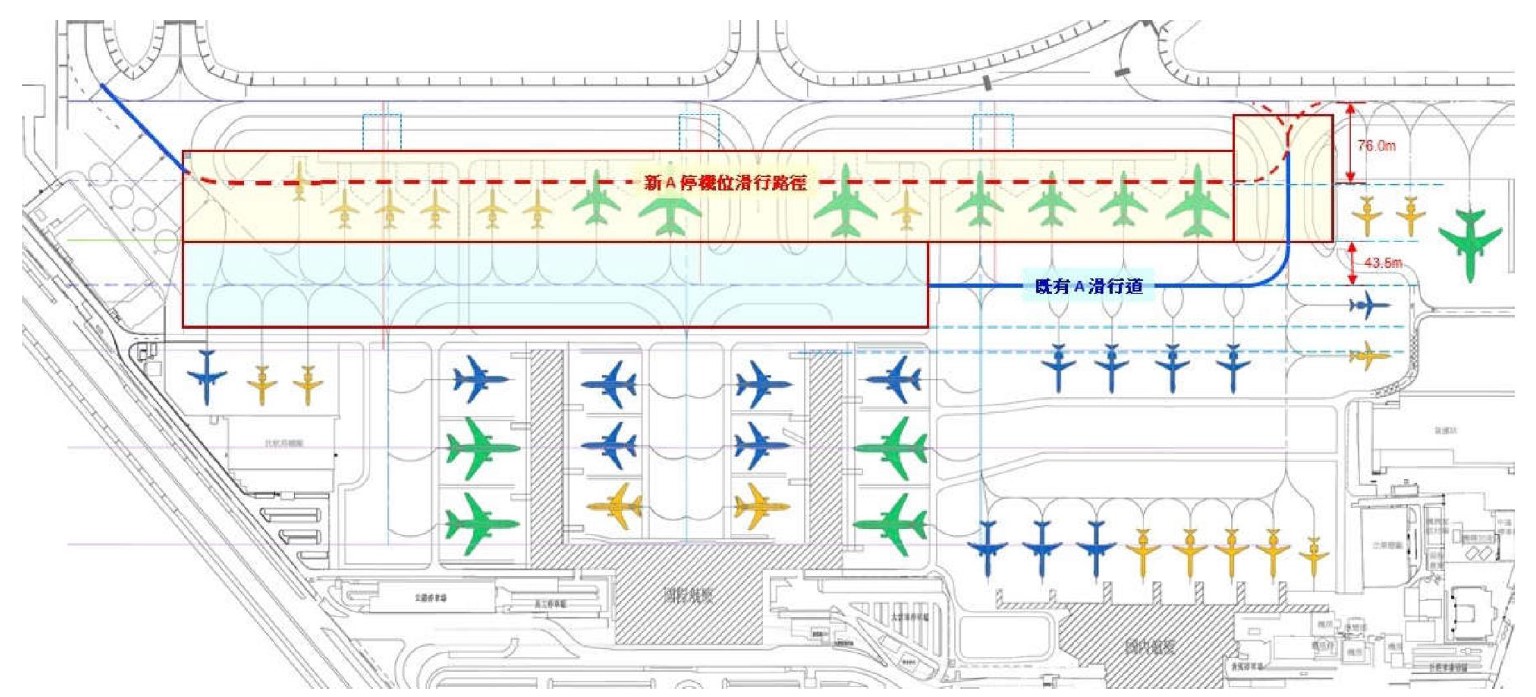

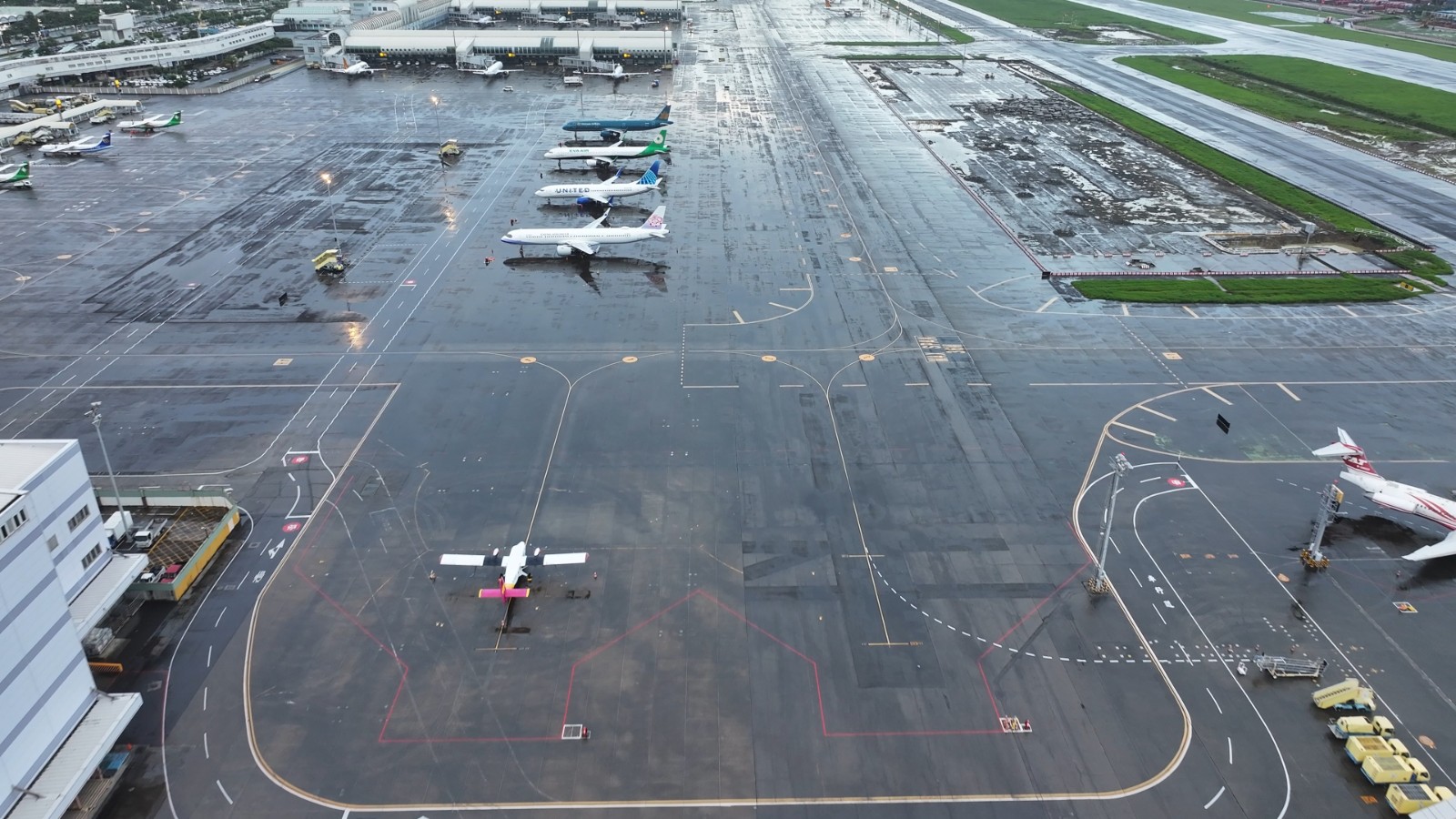

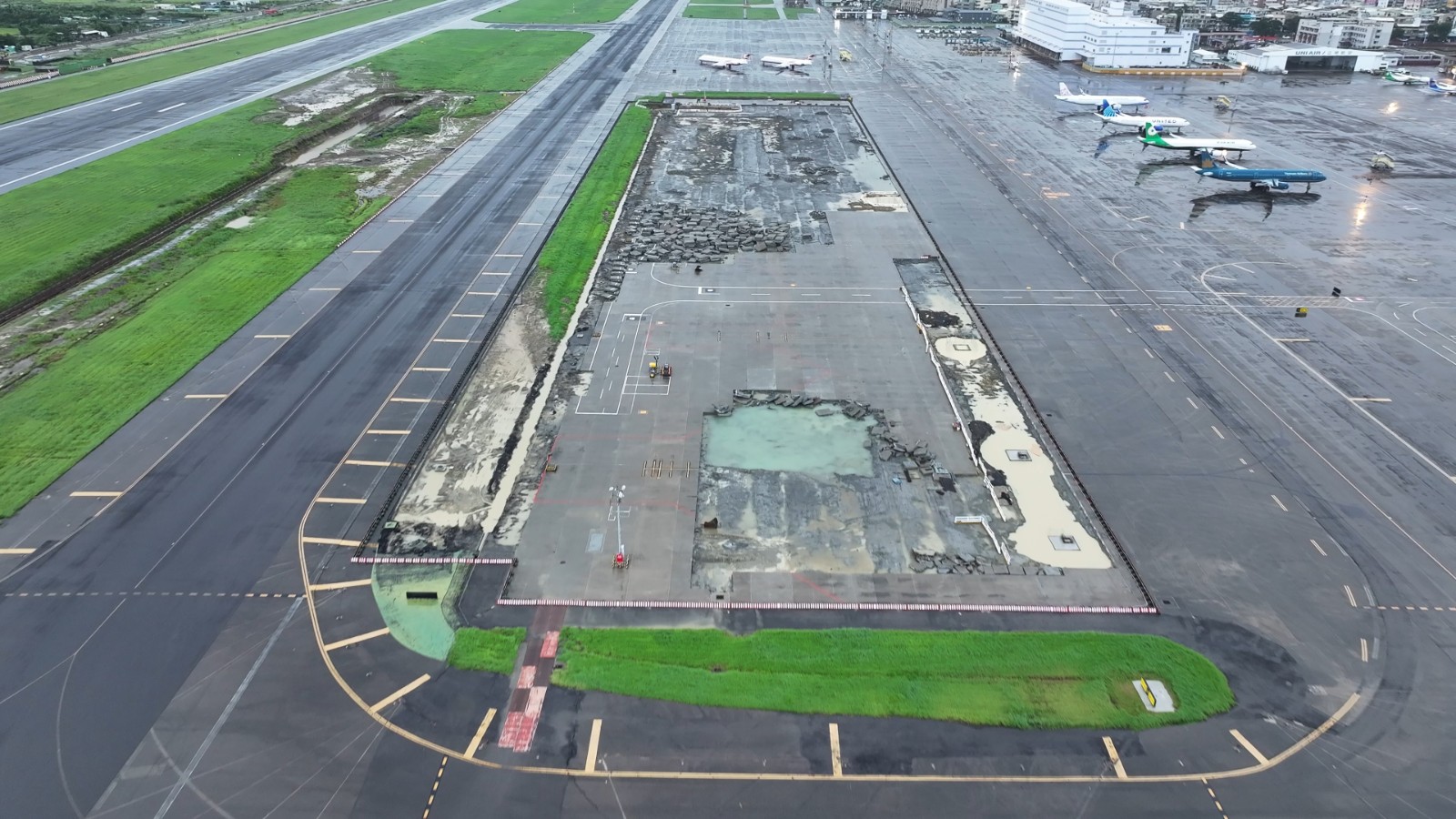

本工程施工位置約位於既有A滑行道以北至既有S滑行道以南間,為需考量滑行道至障礙物安全淨距而訂,即其中心線位於S滑行道以南76 m(如下示意圖),黃底色部份是新建新A停機位滑行路徑工程,水藍色底色則是整修既有A滑行道以便未來當作遠端停機坪使用;兩者合稱A滑行道北移工程。
A滑行道北移工程內容包括:新建臨時遠機位停機坪、拆除以及整建既有A滑行道及其相關排水系統、航機燈光導引系統、照明及標線等工程。
●水泥混凝土鋪面工程
水泥處理級配粒料底層由碎石級配粒料、卜特蘭水泥與水拌和而成。本公司將根據試驗決定之,並將配合比率及最佳含水量送請工程司核可。使用之水泥含量應使7天之抗壓強度達300~600psi之間。水泥處理級配粒料底層採攤鋪機施工,壓實完成最大厚度為15公分,現場壓實密度應等於或大於試驗室最大密度之98 %。本剛性鋪面施工主要採用機械式鋪築,人工鋪築為輔,自混凝土材料進場、攤平、搗實、整平修飾、掃紋、最終養護,皆透過自動化機器設備以標準程序完成。本公司自有最新機型滑模攤鋪機SP64(64i)及TCM掃紋養護機等設備,可供本工程剛性鋪面施工使用。
本工程將採用正鋪式滑模攤鋪機,正鋪施工時,卡車將混凝土傾倒在滑模攤鋪機正前方,或由輸料皮帶或側向布料機從機器側向喂料,然後使用布料機攪攏或布料犁將混混土均勻分布在整格攤鋪寬度上。再由震搗棒產生高頻振動,使混凝土更加均勻和密實。攤鋪機往前行走,正鋪模具以規定的厚度和寬度,精確的攤鋪出混凝土路面,再由抹平器整平混凝土路面,最後再以掃紋養護機進行路面掃紋防滑及噴灑養護劑。
●瀝青混凝土鋪面工程
本工程瀝青混凝土鋪面共約1,203 M2,拌妥之瀝青混凝土混合料,以自動傾卸式貨車或其他適當之車輛運至工地鋪築;瀝青混凝土應於晴天,除特殊情形經工程司同意者外,及施工地點之氣溫在10℃以上,且底層、基層、路基或原有路面乾燥無積水現象時,方可鋪築。瀝青混合料鋪設後,應以自走式鐵輪壓路機或振動壓路機,及膠輪壓路機滾壓。
柔性道面鋪築預計採2 台鋪築機進行全斷面熱接施作,以雙台共15 m寬進行鋪築規劃,面層5 cm每次施工鋪築長度約為300 m,面層10 cm 每次鋪築長度約為190 m,柔性道面鋪裝機總量亦超過4組、施工工班亦有2班以上,皆可充分供應施工所需。
●排水工程
依據基本設計圖說,箱涵共計約1,600.1公尺,矩形溝、矩形暗溝共計約1,024.4公尺,集水井共10座,施工範圍內現有之管線、雨水箱涵均須拆除,為維持既有功能,航電、雨水箱涵採先建後拆。所有明溝、暗溝伸縮縫之間距以10公尺、箱涵之伸縮縫間距以10公尺、施工縫之最大間距以20公尺為原則,伸縮縫填縫板採用泡沫聚苯乙烯一號隔熱板(應符合CNS 2535規定)。側溝及箱涵採用場鑄模板,臨土壤測使用普通模板、臨水側使用清水模板,本團對於設計規劃階段將考量機場營運與施工便利性,規劃相關模板型式。依據基本設計圖說及統包需求書,本工程側溝、集水井之格柵與框架均採鍍鋅處理,雨水排水溝其溝身、溝蓋符合國際標準機場專用耐壓水溝規範EN1433等級及F900之載重要求,為避免FOD產生,溝蓋螺絲將落實鎖固不發生翹曲。
●航油管工程
高雄國際機場之航油管線範圍由陸側西南側,至B指廊所及區域止,涉及本工程範圍內之油管需配合廢除改接及預留銜接設施。施工時,配合相關高程,每30 cm夯實一次95 %以上。配合A滑行道北移,除新設供油管線外,亦將增設新舊管銜接閥箱,A滑行道新設油管完成後暫不啟用,待後續整體供油管線配置完成串接後啟用。
●機電工程
A滑行道北移機電工程範圍包括A滑行道中心線燈及邊燈、標線、指示牌、導引系統配合、恆流變壓器CCR改善及增設,以及停機坪照明。前述作業項目附屬工程含電力供應、纜線、人孔管線及相關施作配合。因本工程分階段施工,故機電工程須配合土建及刨鋪順序分段施工,助導航配合臨時措施,確保施工期間機場能維持正常運行。
