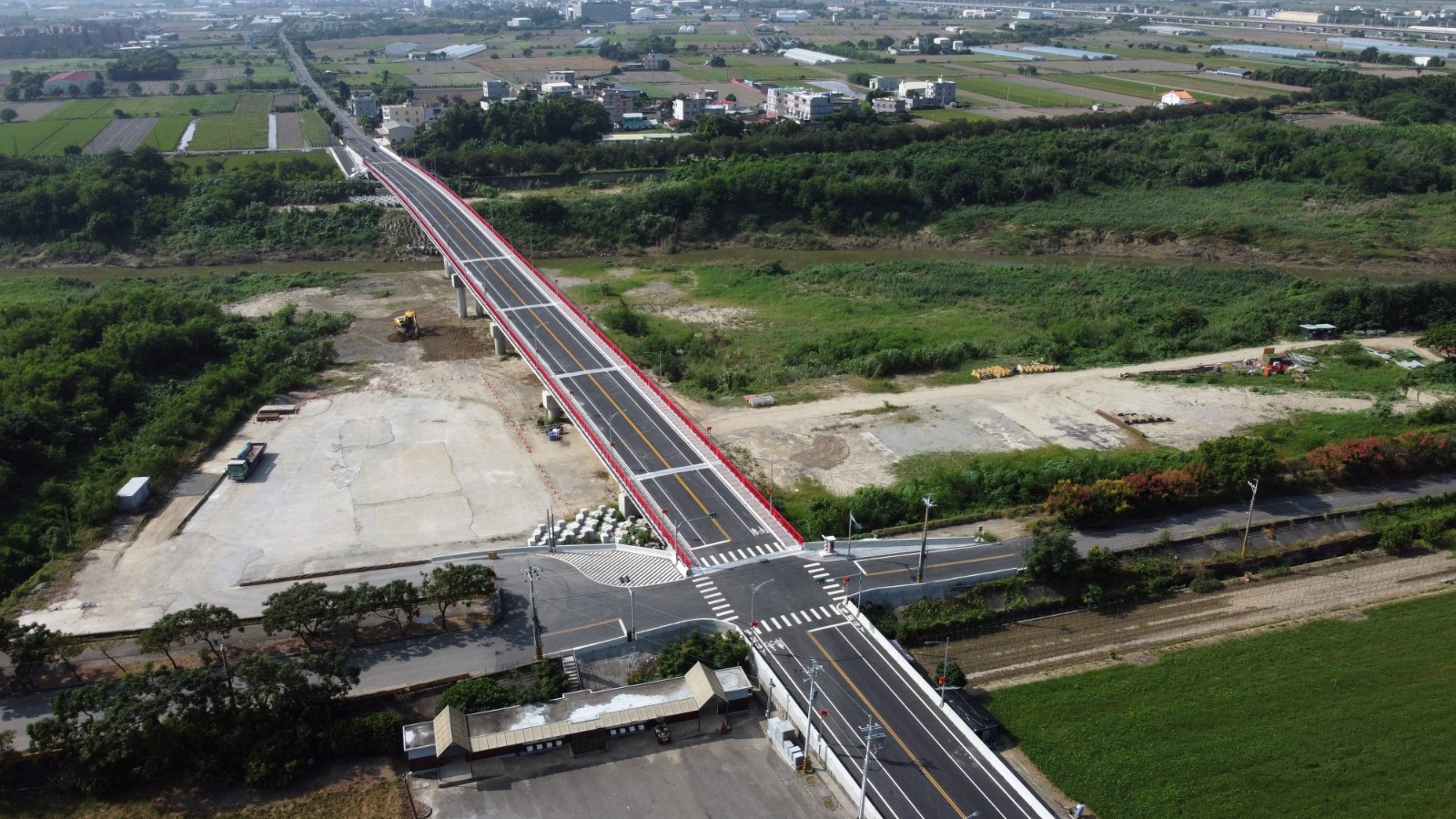

工程位置:嘉義縣新港鄉溪北村
契約金額:新台幣320,000,000元
結算金額:新台幣318,915,505元
契約工期:540日曆天
契約變更後工期:685日曆天
開工日期:110年10月03日
竣工日期:112年08月18日
主辦機關:嘉義市政府
專案管理:源隆技術顧問有限公司
設計監造:仲冠工程顧問有限公司
施工廠商:義力營造股份有限公司

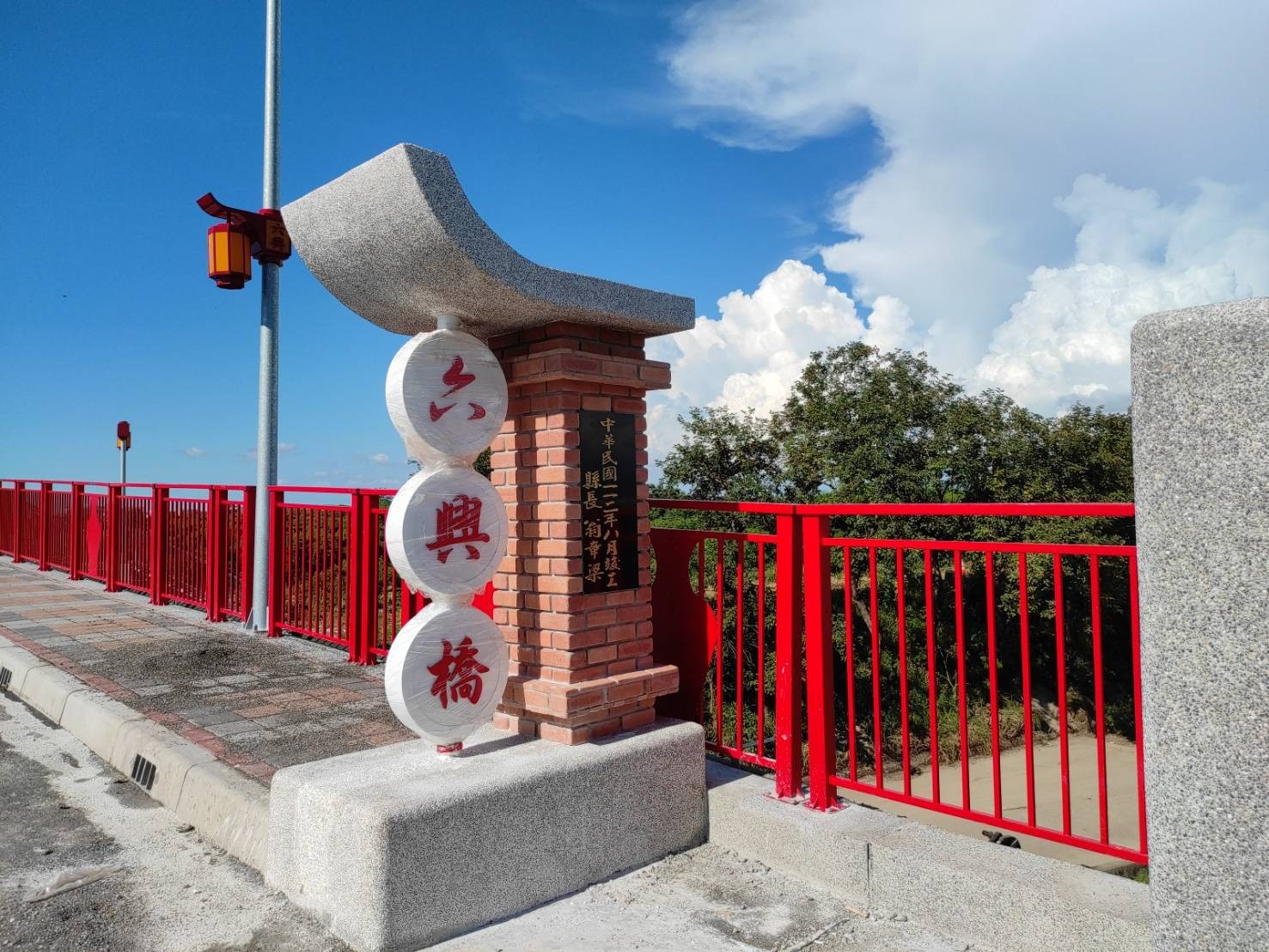

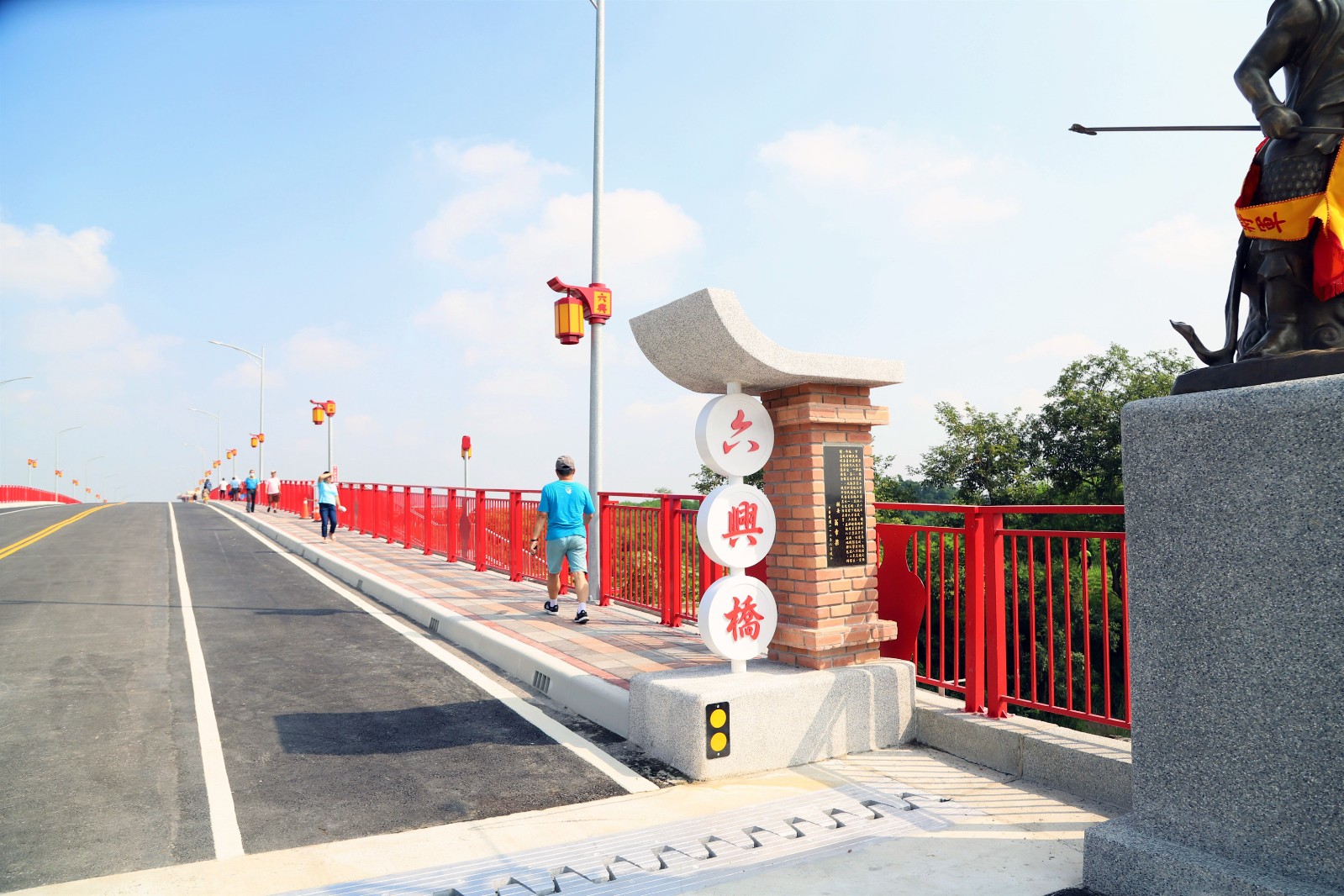

六興橋位於嘉義縣嘉49線上,橫跨朴子溪,連接太保市田尾里與新港鄉溪北村,既有六興橋斷面配置3根PCI梁共11跨,橋長為30@10+14=314m,南岸有黃花風林木景觀區,北岸有香火鼎盛六興宮媽祖廟。
現況六興橋梁底高程過低,影響朴子溪通洪斷面阻礙水流,且橋下淤積嚴重,颱風洪水時期溪水淹過橋面,造成區域淹水災害;又因目前既有橋梁寬度為8m,兩側銜接引道為13.7~13.8m寬,造成道路縮減影響交通順暢及用路人行駛不便,爰嘉義市政府辦理六興橋改建工程,期望藉由改善橋梁高程及寬度,達成地方區域交通安全。
本次改建作業為原橋址重建,施工期間須避開既有橋梁墩柱及基礎結構。橋梁配置與施工工法為於高灘地採用25m中空版梁橋及3@40m中跨度預力I型梁橋,深槽區採用45m+80m+45m中大跨距懸臂工法預力箱型梁橋。
◢ P1~P4避開既有橋墩基礎及減少河道中大範圍開挖,採用樁柱式橋墩,以減少施工風險。
◢ P5~P6配合懸臂工法施作,採用單柱樁基礎式下部結構。

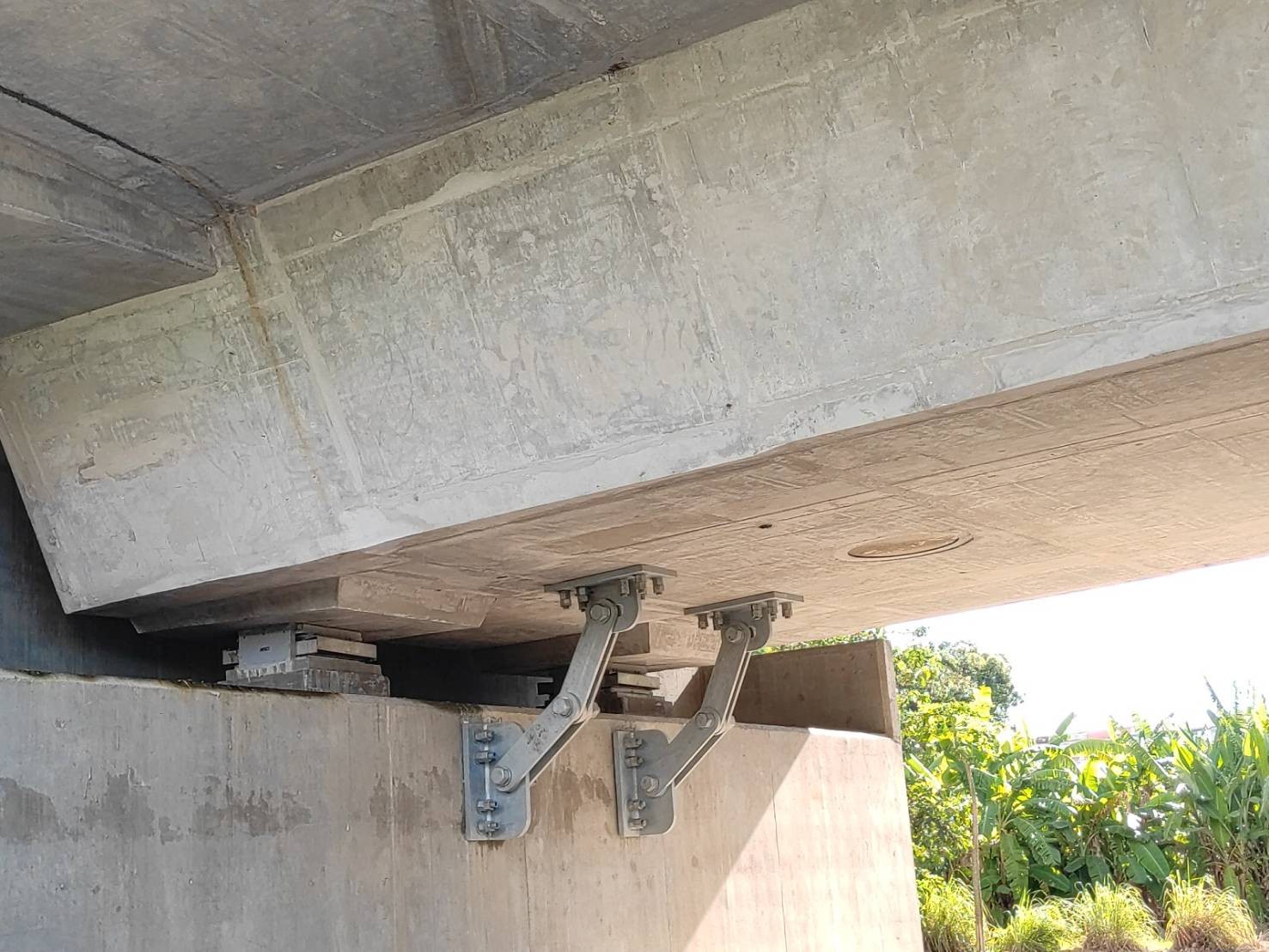

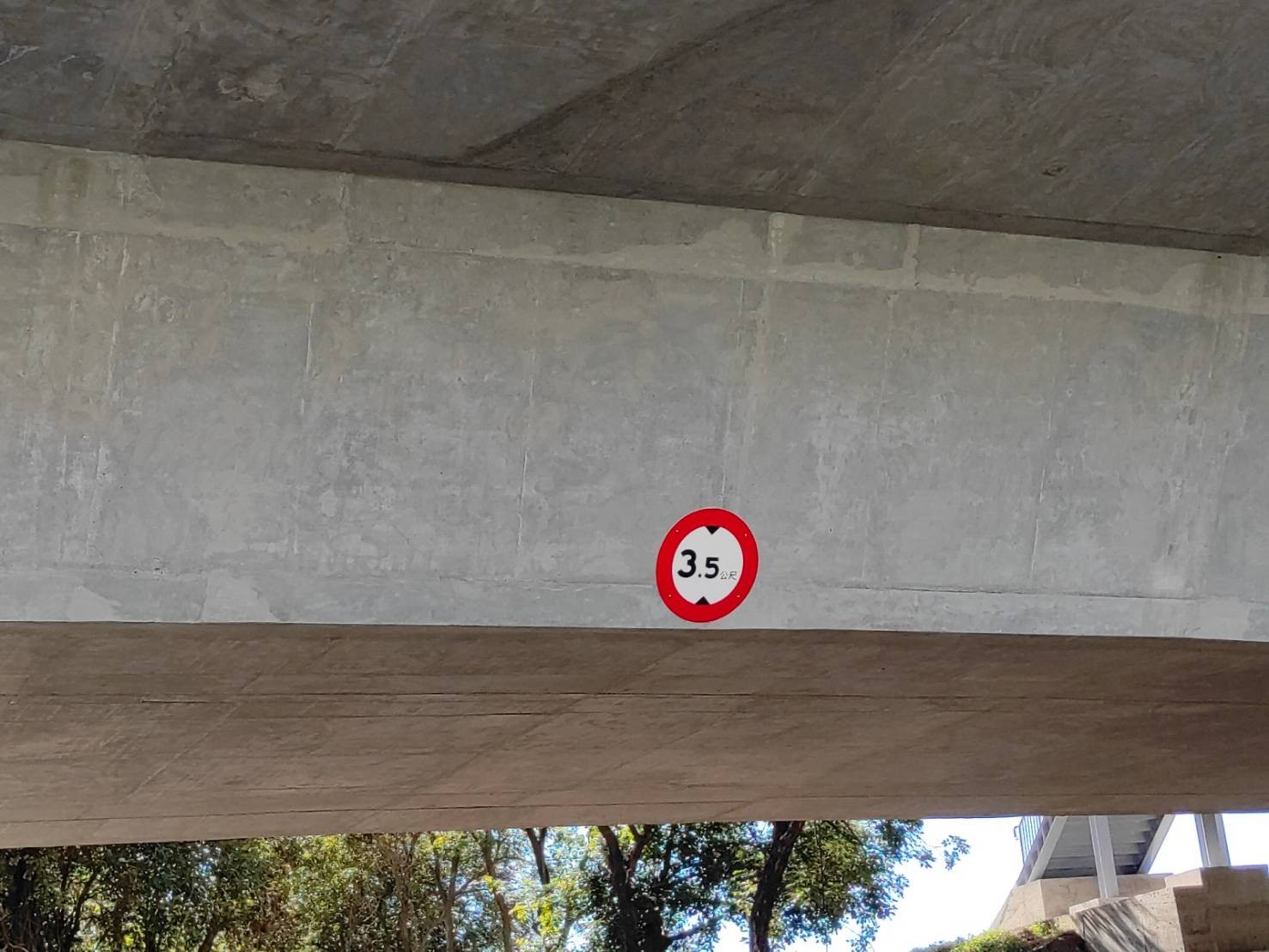

◢ 中空版梁橋採用場鑄工法、預力I型梁橋採用預鑄吊裝工法,預力箱型樑採用懸臂工法工作車 逐節推進,施工期間人員機具無須進入河道中施工。

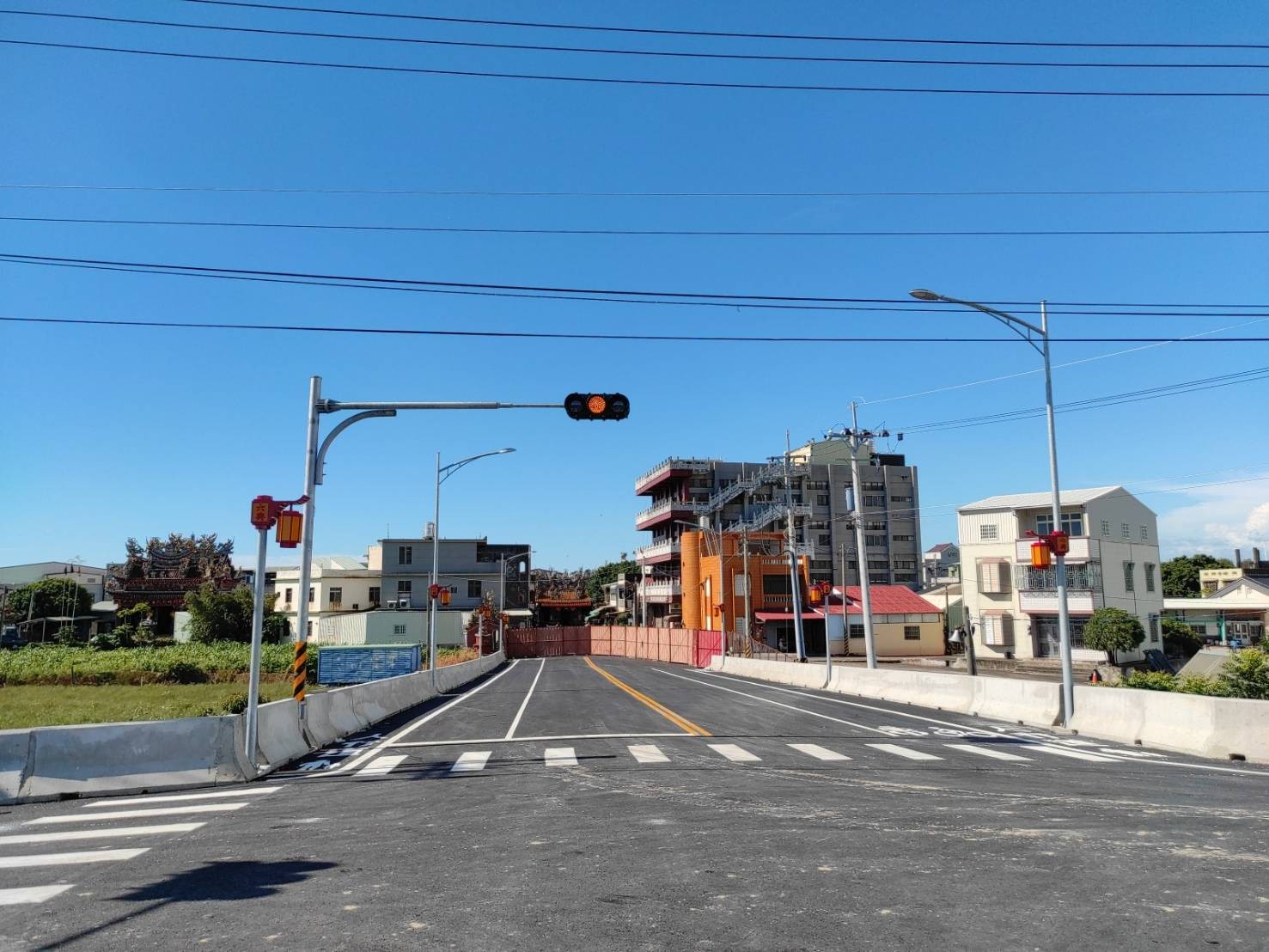

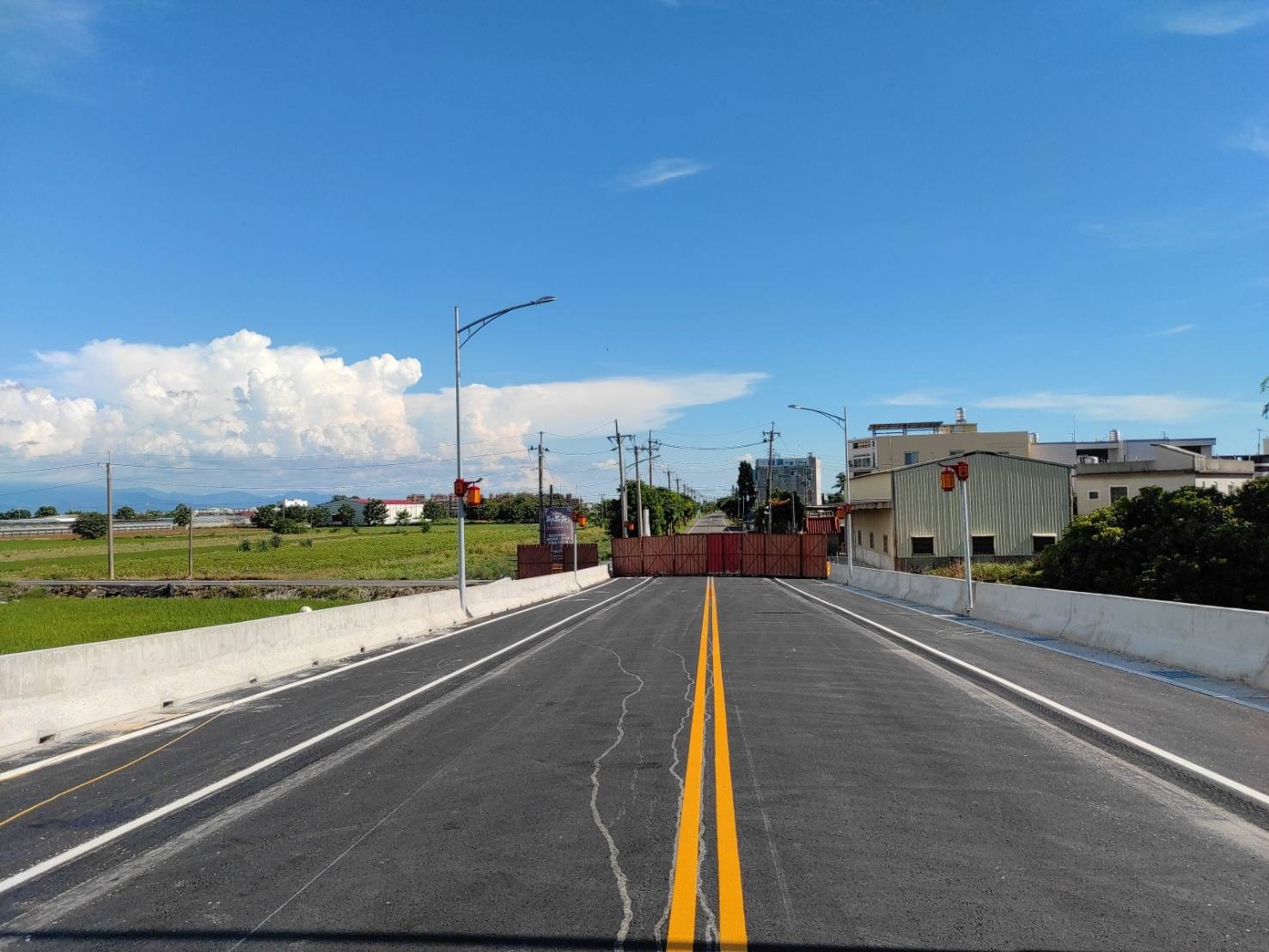

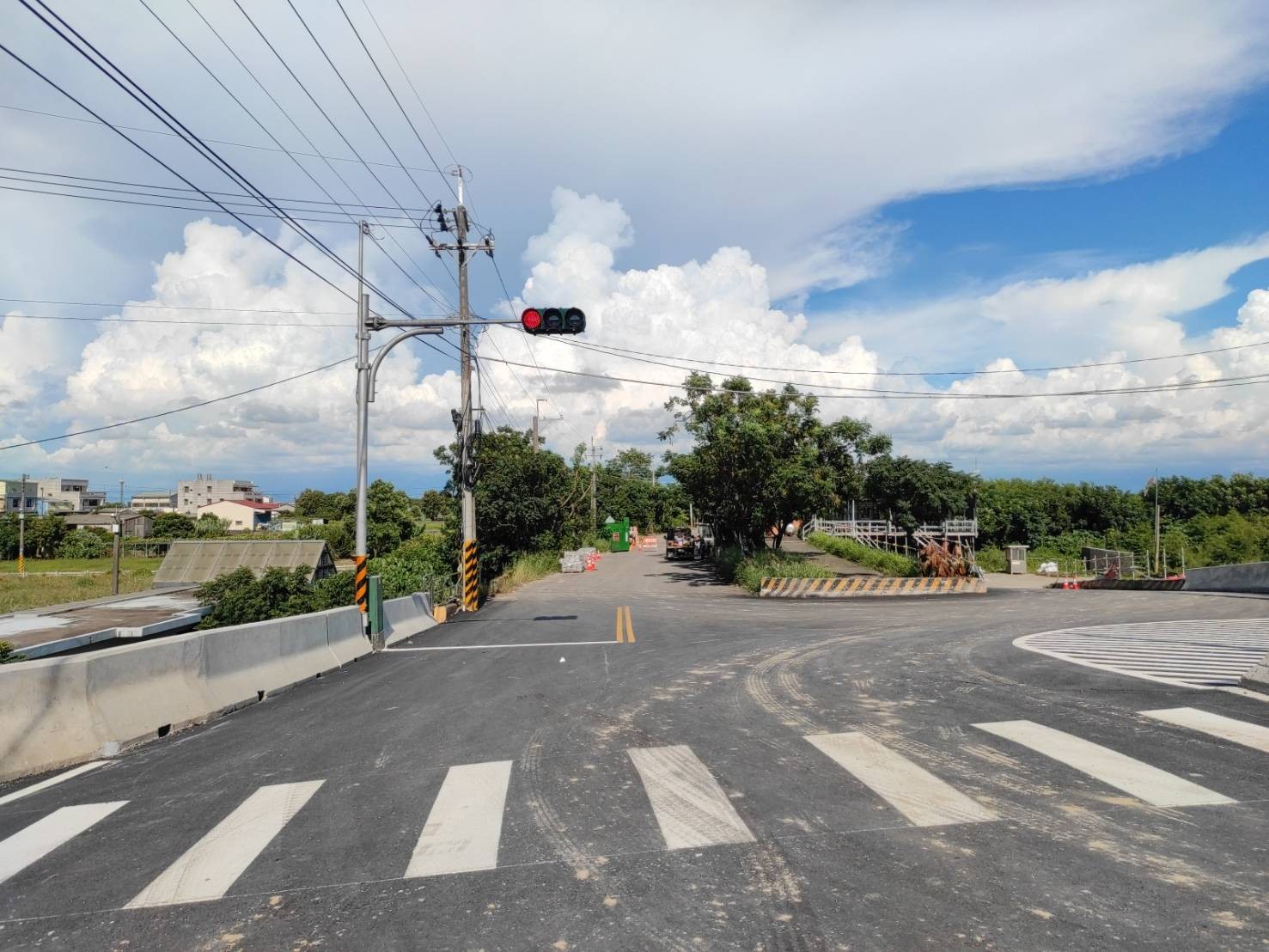

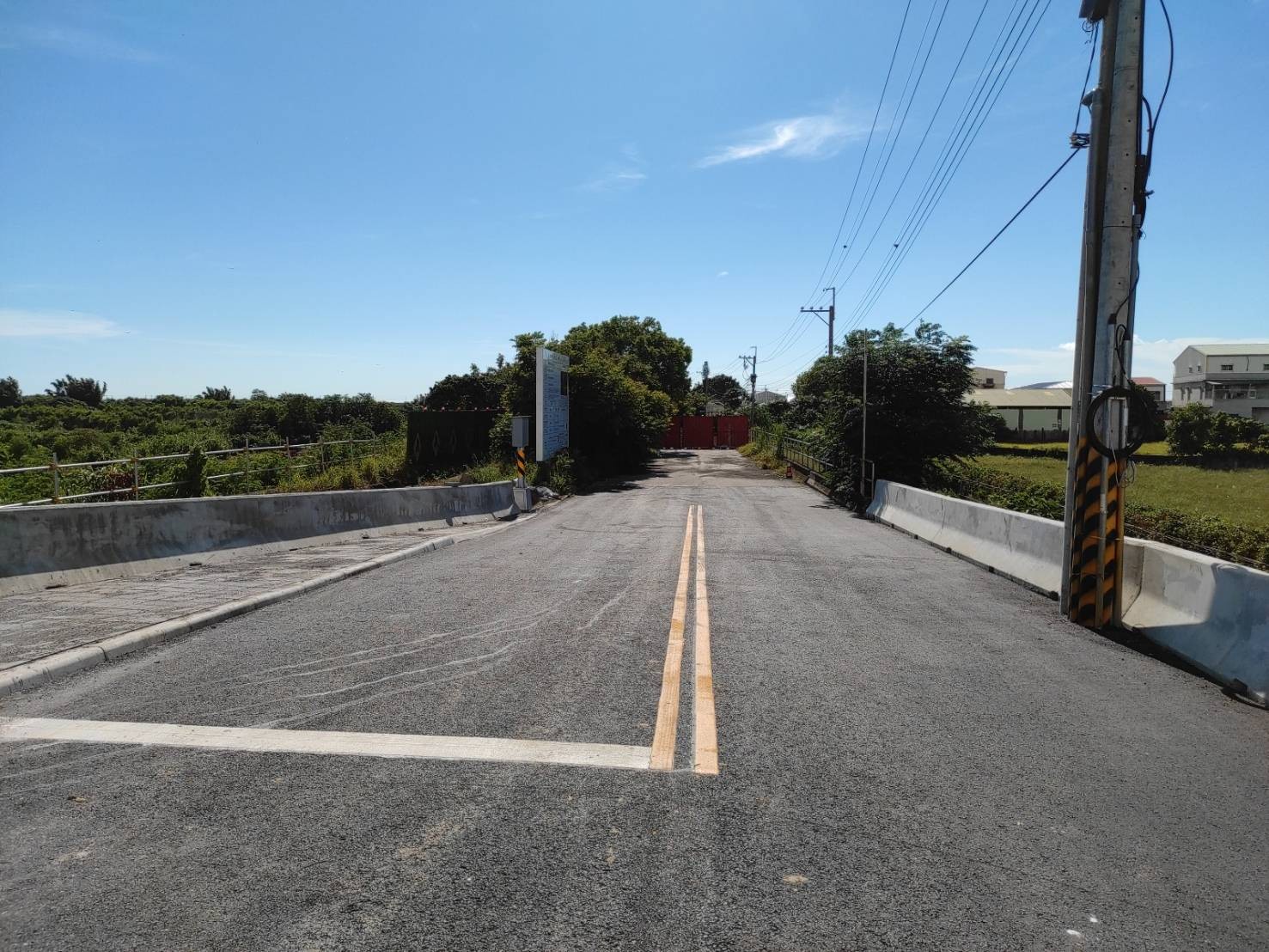

橋梁改建期間,須辦理道路封閉改道作業,施工期間將妥善辦理交通維持作業,降低南北岸居民交通動線進出影響,並注意朴子溪水位,保持良好通洪斷面。
除橋梁改建外,其餘作業項目尚有大地工程、照明及電氣工程、路工工程、排水工程、人行道工程及交通維持工程等。預計本工程完工後可消除淹水因素、改善用路人行車順暢,達成地方區域交通安全達到運輸安全與防災等目標,建構以人為本的交通環境。
