工程位置:臺中市南區、烏日區
契約金額:新台幣137,000,000元整
結算金額:新台幣137,972,575元整
契約工期:365日曆天
契約變更後工期:452日曆天
開工日期:107年12月15日
竣工日期:109年03月10日
主辦機關:臺中市新建工程處
設計監造:翊榕環境設計有限公司
施工單位:義力營造股份有限公司
臺中高架化鐵路已完成階段性作業,並開始通車營運,原有鐵軌空間將成為一連續帶狀開放土地空間(綠空廊道)。 |

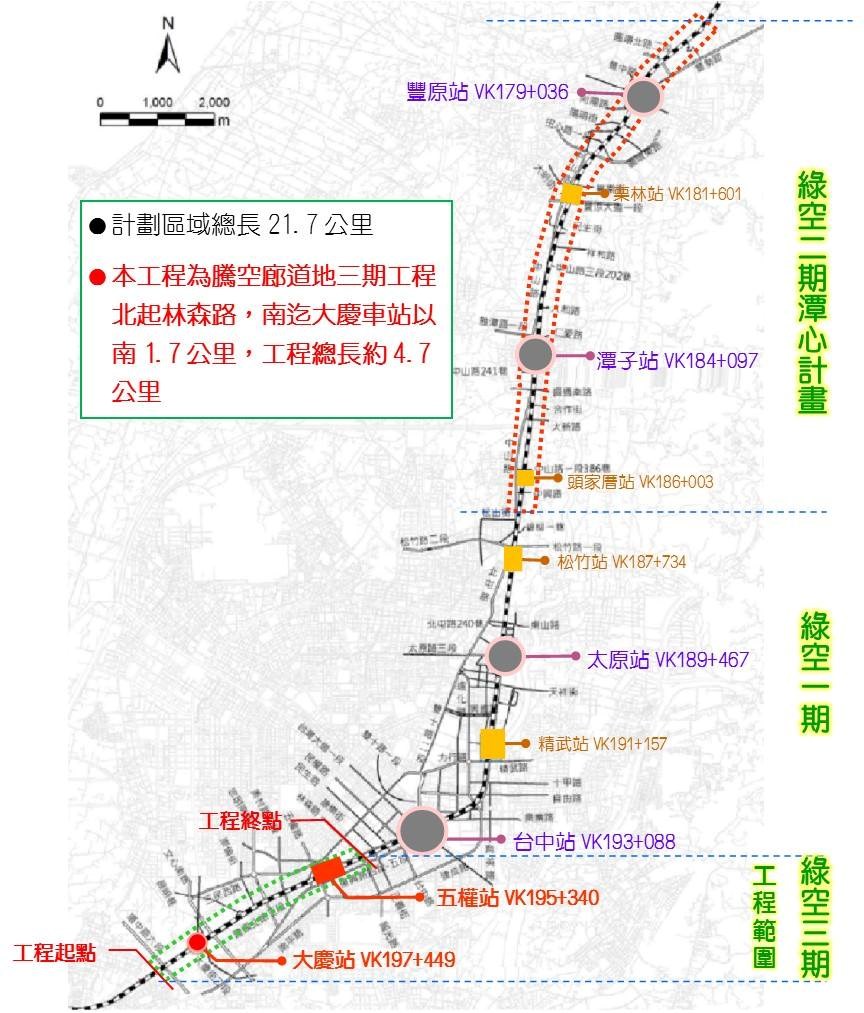

臺中市綠空廊道分為綠空一期(林森國光路至太原車站)、綠空二期(潭心計畫)及綠空三期(本工程),本工程「鐵道綠廊景觀風貌重塑工程」即為綠空三期,位於臺中市南區,北起林森路,南迄大慶車站以南1.7公里,包括高架橋下多目標使用空間(公園、休閒運動設施使用),工程總長約4.7公里。 |

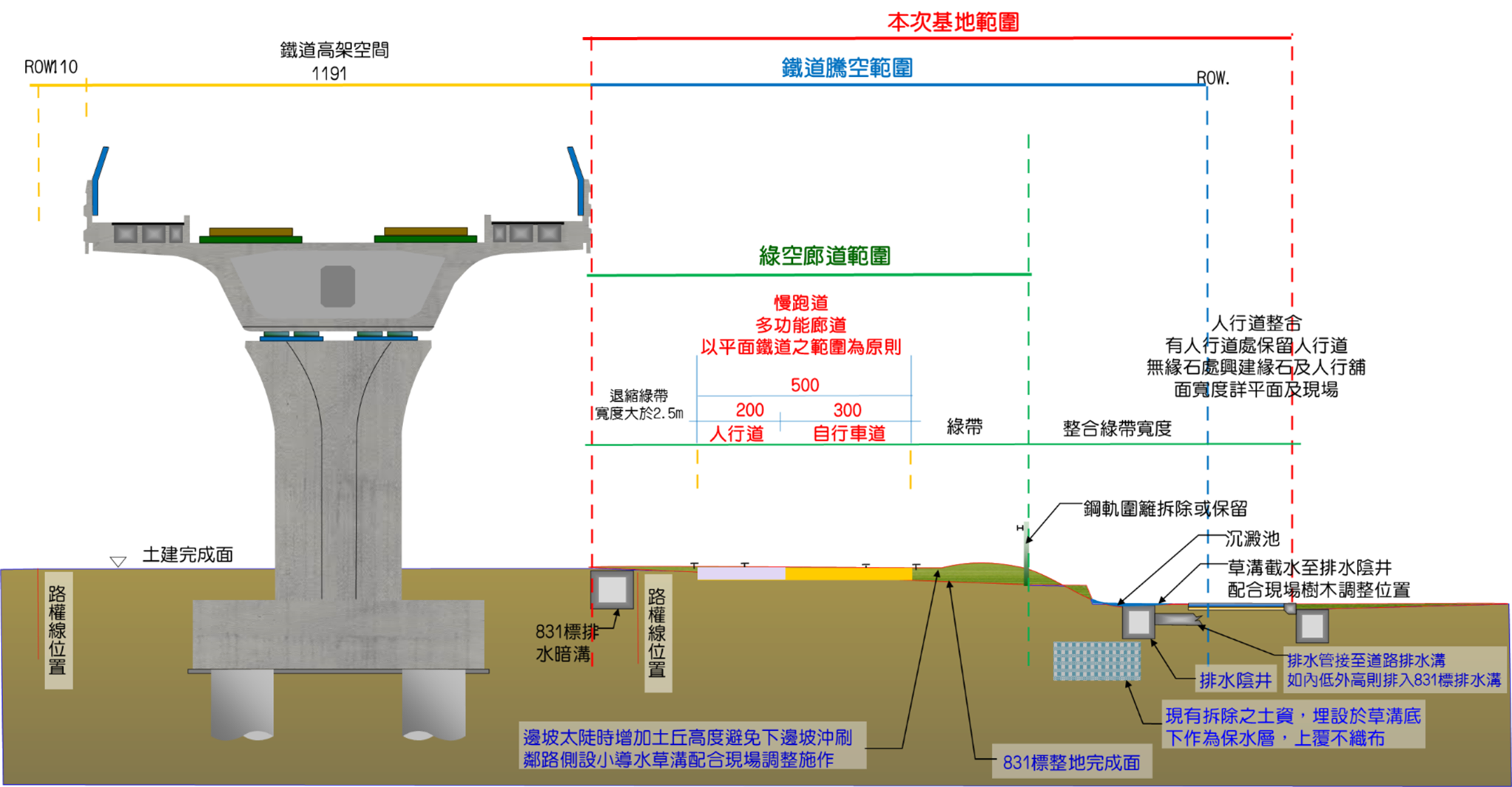

主要工程項目包含假設工程、整備工程、排水及雨水回收工程、鋪面工程、植栽工程、照明工程、噴灌工程及設施工程。本工程主要將打造觀光遊憩與自行車運動之臺中城市走廊,在鐵路高架化後騰空廊帶轉作都市慢行空間,惟街廓間之安全將會是未來一項重大之考驗,也因此在本工程中街廓交接處將設置廣場高燈,以確保夜間照明無虞。 |
過去100多年來火車長年行駛,重量對於地盤重壓夯實,因此施工區域範圍內土壤系統不易滲水,因此本工程將採植栽以改善植生環境,提高地表逕流水滲透至土壤之能力。 |
主要施工內容將採2.5~3.0公尺自行車道與3.0公尺人行步道為基礎進行綠廊施工,在整段範圍內整合人行休閒、自行車通行之帶狀綠化空間,工程範圍內有五權及大慶車站,車站範圍內鐵道綠廊均已完工,未來將透過本工程進行人行步道及自行車道系統進行串連,本工程與林森國光路、五權路地下道填平計畫相鄰,施工期間將配合道路填平工程進度施工。工程計畫內植栽工程新植大小喬木及蔓藤共759株、既有喬木就近移植共66株及鋪植草皮共34,752M2,植栽工程配合噴灌工程將分八區(第一區~第八區)進行。 |

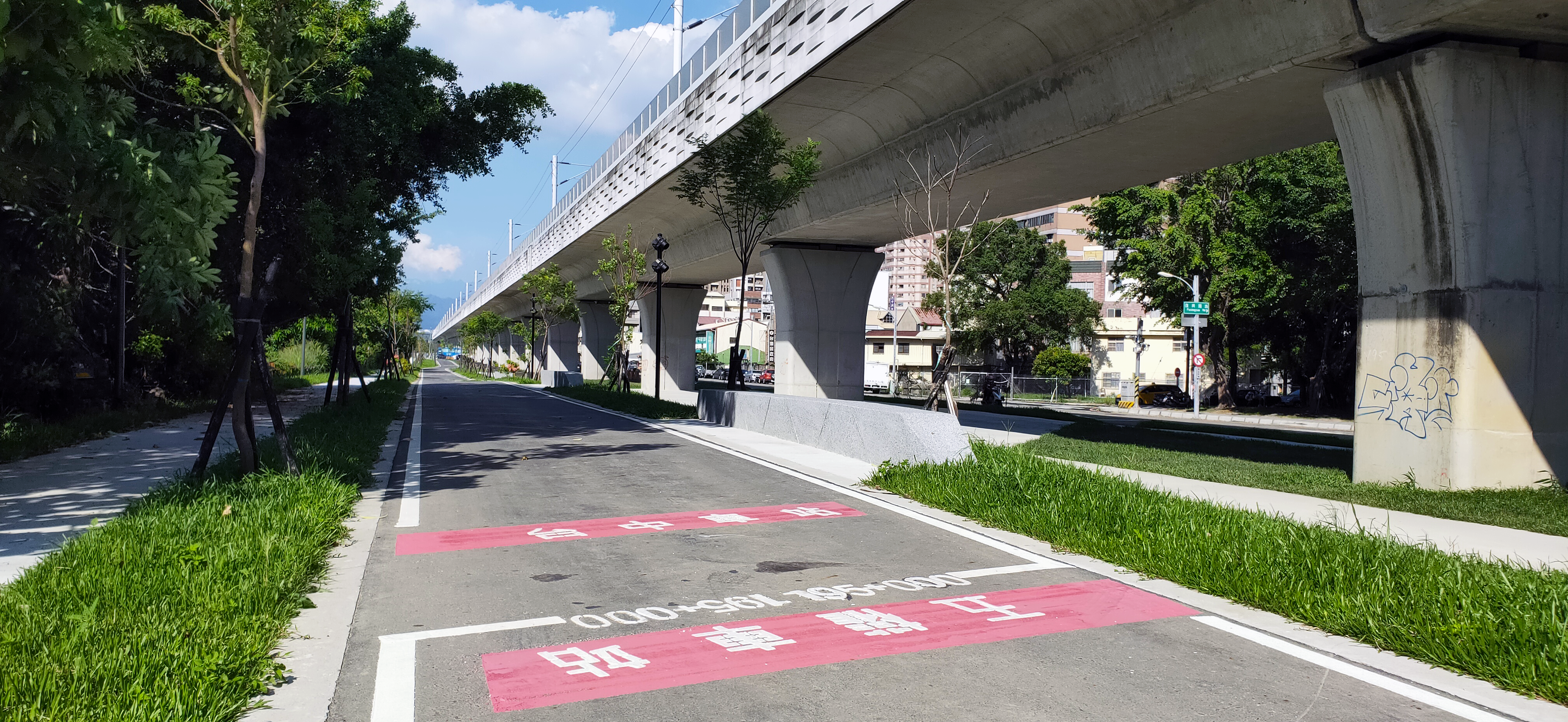

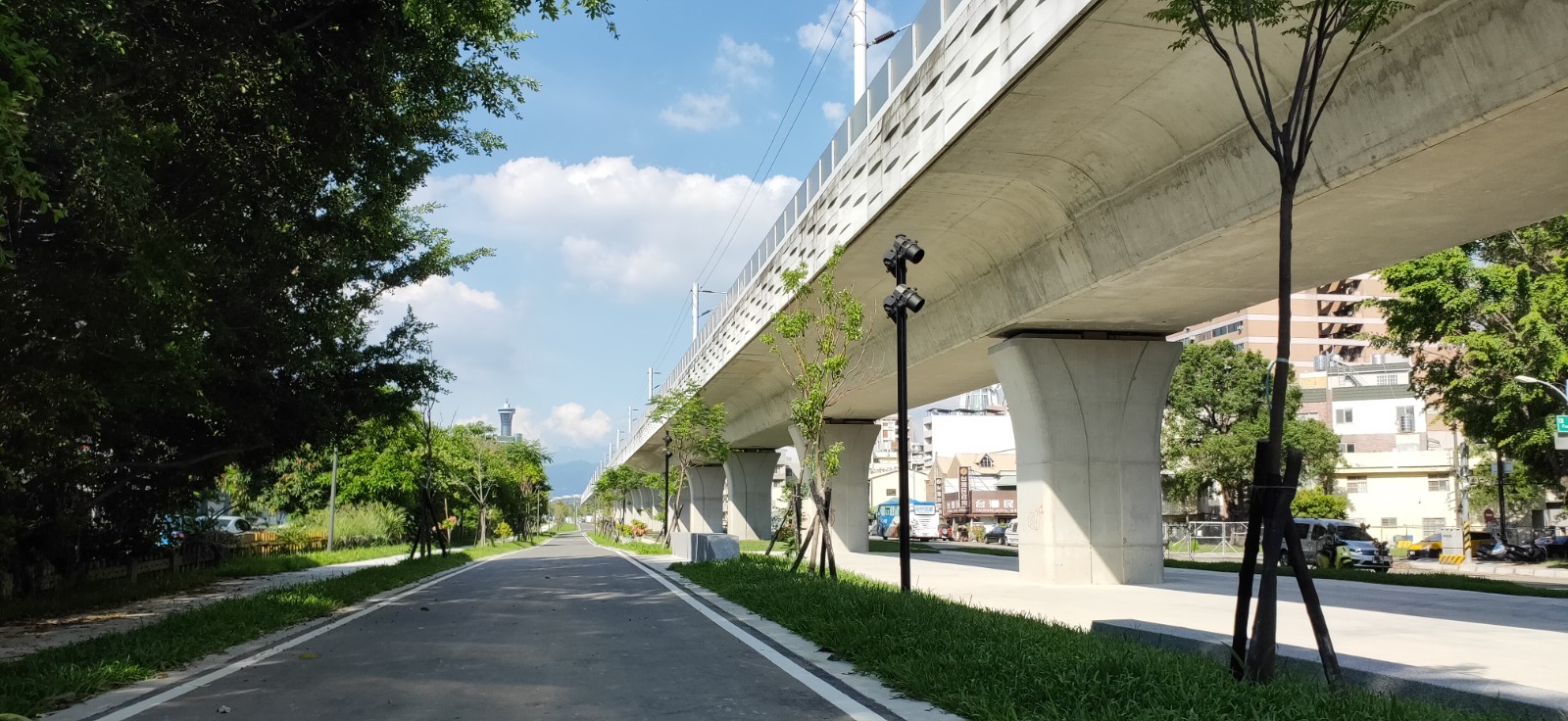

未來相關設施設置完成後,將提供當地居民大面積綠地及自行車空間,也將帶動車站周邊經濟效益,建構完整宜居的生活環境。帶狀綠廊道未來可以提供市民散步、休憩等生活享樂,及享受友善、安全的自行車騎乘空間,成就「人本、安全、舒適、低碳」之市區道路人本環境願景。 完工剪綵新聞連結:台中市政府建設局 |
