工程位置:雲林縣斗六市
契約金額:新台幣333,640,000元
結算金額:新台幣353,510,664元
契約工期:838日曆天
契約變更後工期:857日曆天
開工日期:107年09月16日
竣工日期:110年01月19日
主辦機關:經濟部水利署
設計單位:黎明工程顧問股份有限公司
監造單位:經濟部水利署中區水資源局
施工單位:義力營造股份有限公司、大將作工業股份有限公司
雲林縣位於濁水溪下游南岸,因濁水溪水質混濁、流量豐枯懸殊,雲林縣居民每日用水多來自地下水,造成雲林縣大部分地區地層下陷,為確保雲林地區自來水可以使用優質量穩之地面水源,以及減緩地層下陷速度,經濟部水利署辦理本計畫,以提供雲林地區自來水優質之地面水源。 |

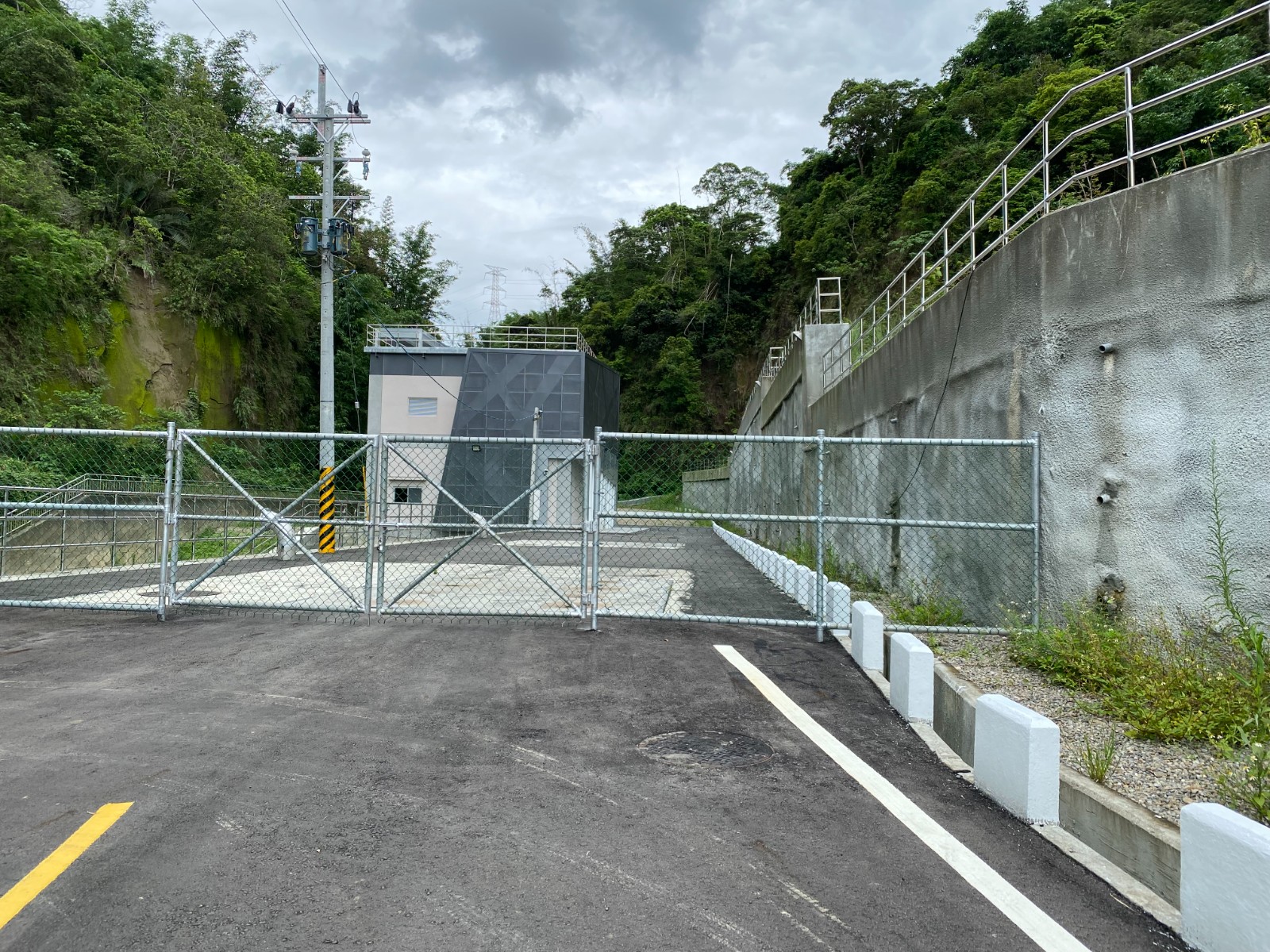

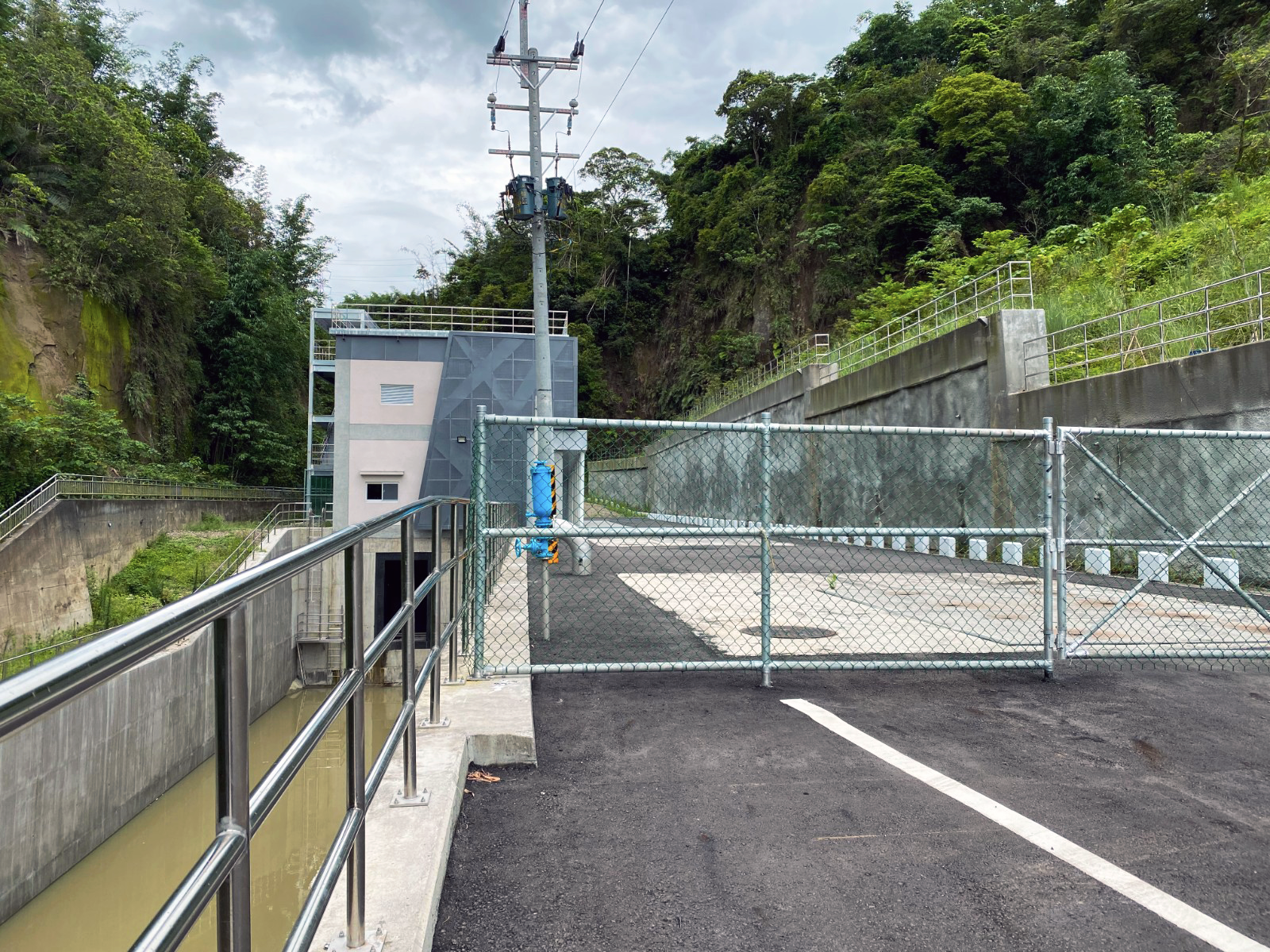

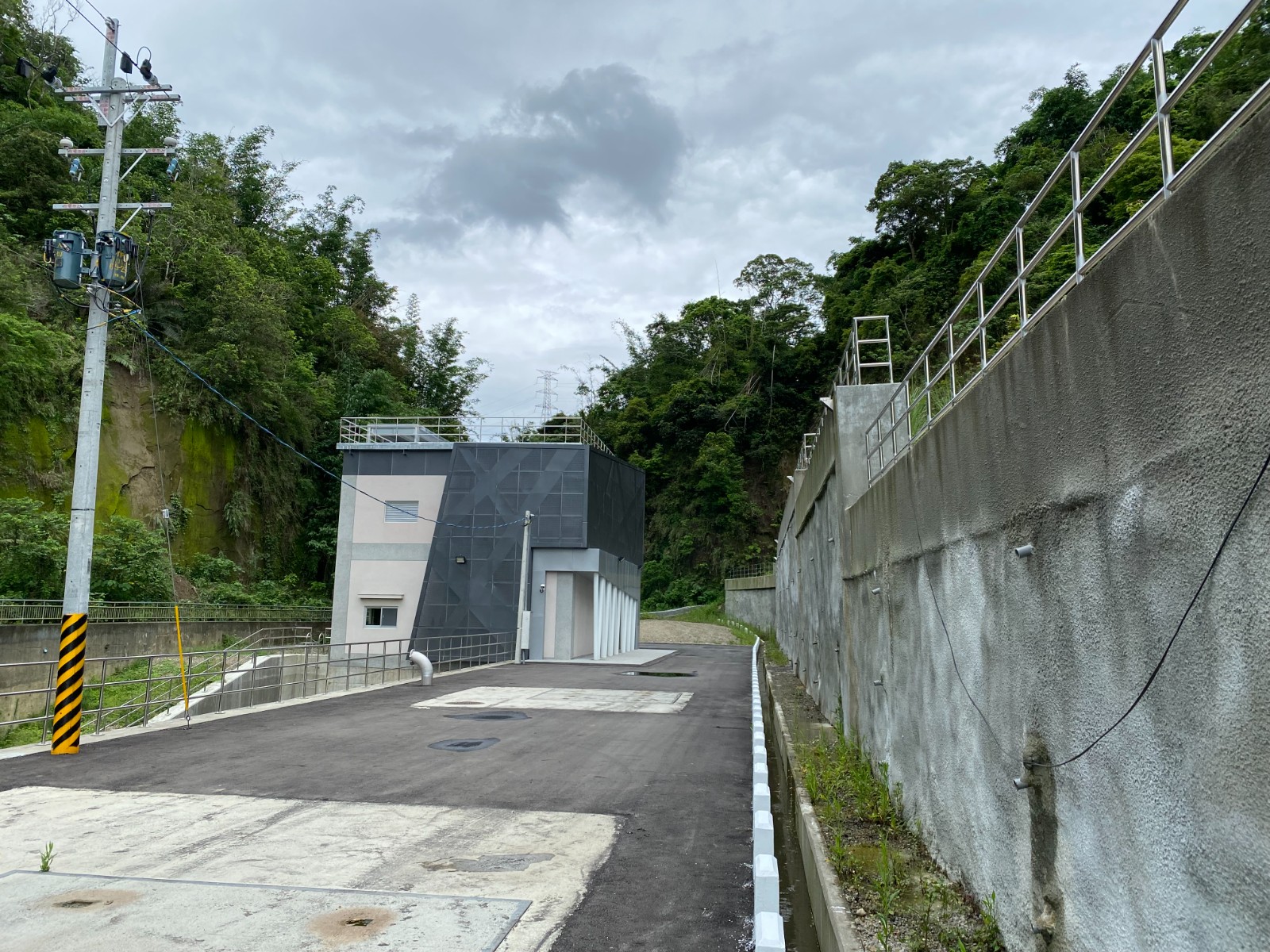

本工程分為土建部份及水工機械部份,係為辦理銜接取水塔之下游端閘閥室、消能工及輸水管工程,未來完工後可以提升湖山水庫供水、防淤、排洪之能力,並活化原水水質,降低淨水成本。 |
本工程主要施工項目為輸水路隧道內鋼襯工程、閘閥室工程、消能工工程、擋土排樁工程、下游連接管路工程、橋梁改建/改善工程,以及水工機械設備製造安裝等作業,其中鋼管及水工機械於製造廠製造生產後運抵工地辦理設置安裝,橋梁改建採密集鋼I型梁橋改建。 |

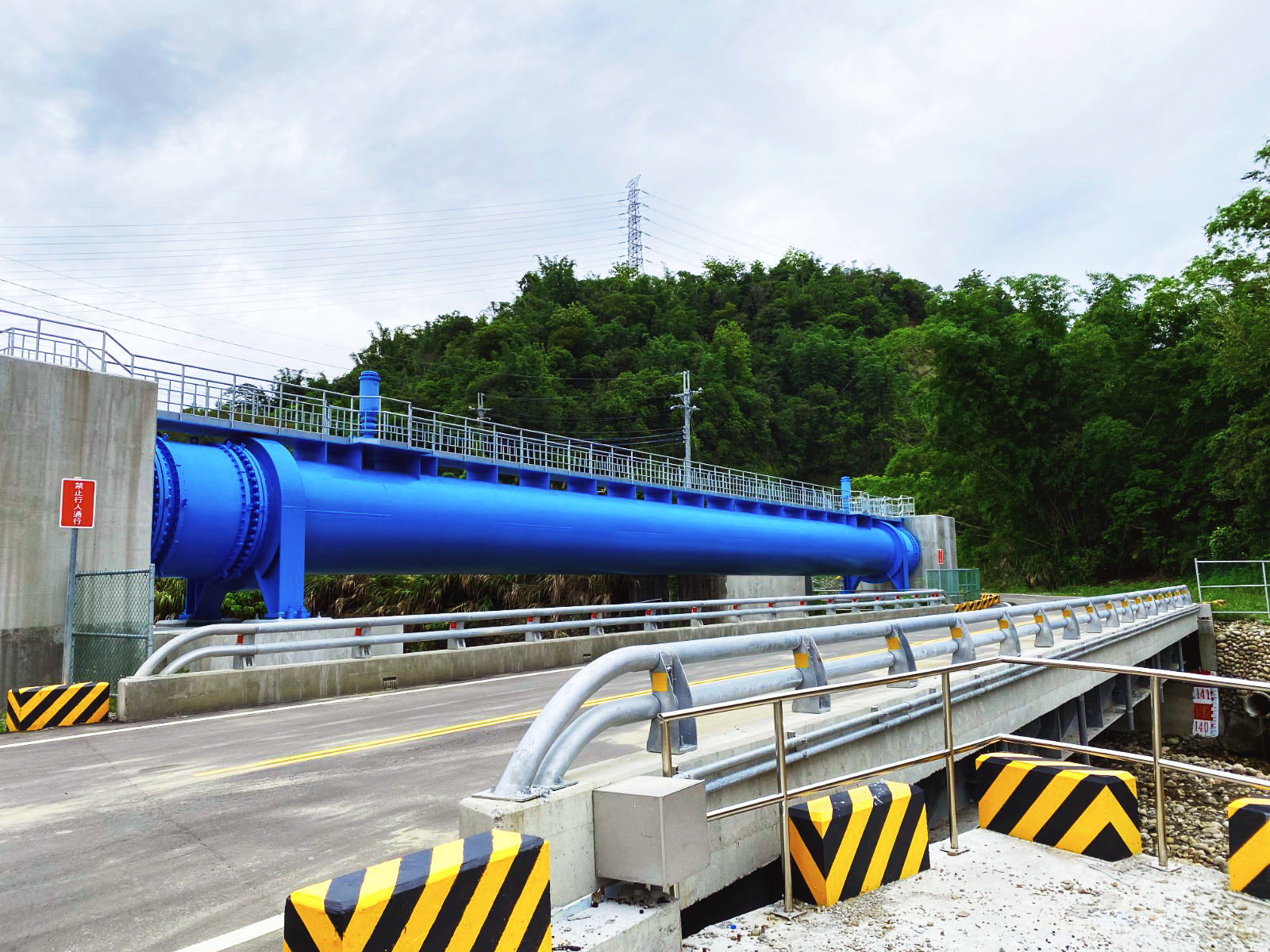

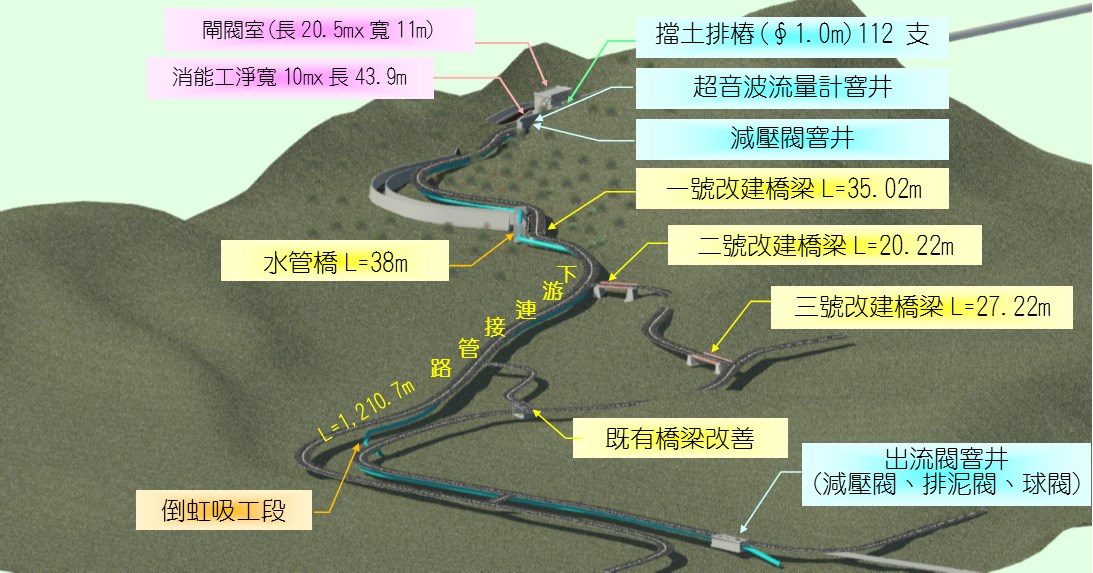

輸水路工程包括既有施工導水隧道輸水路鋼襯(∮2.5m)長344.67m及隧道出口與閘閥室銜接段輸水路(∮2.5m)長39.85m。下游連接管路起點自閘閥室蝶閥端起,以水管橋穿越北勢坑溪後埋設於北勢坑溪右側道路下方,至里程0K+803.041時採倒虹吸工跨至北勢坑溪後埋設於北勢坑溪左側道路下方,直至終點銜接自來水管,總長共1,210.701M,其中於0K+029.959處設置流量計窨井、於0K+047.059處設置減壓閥井、於末端1K+154.416處設置減壓井及球閥窨井各1處,另本工程閘閥並未具消能功能,倘若以鋼管緊急排水流放,恐造成下游河道影響,因此於閘閥室下游處設置消能工(長43.9M寬10M)1處。 本工程於109年獲得勞動部第14屆優良工程金安獎公共工程組唯一特優獎肯定,採用建築資訊模型(BIM)模擬施工程序降低施工風險,並全力推動勞工取得臺灣職安卡,聯合醫療機構施行健檢,以保障勞工健康。 金安獎新聞連結:經濟部 |
