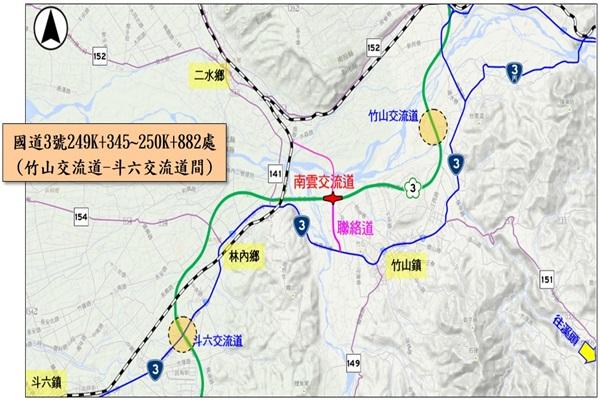

工程位置:國道3號里程Sta.249K+585~Sta.250K+882
結算金額:新台幣609,964,879元整
契約工期:690日曆天
契約變更後工期:736日曆天
開工日期:103年04月30日
竣工日期:105年05月04日
主辦單位:交通部臺灣區國道高速公路局
設計單位:林同棪工程顧問股份有限公司
監造單位:臺灣世曦工程顧問股份有限公司
施工單位:義力營造股份有限公司

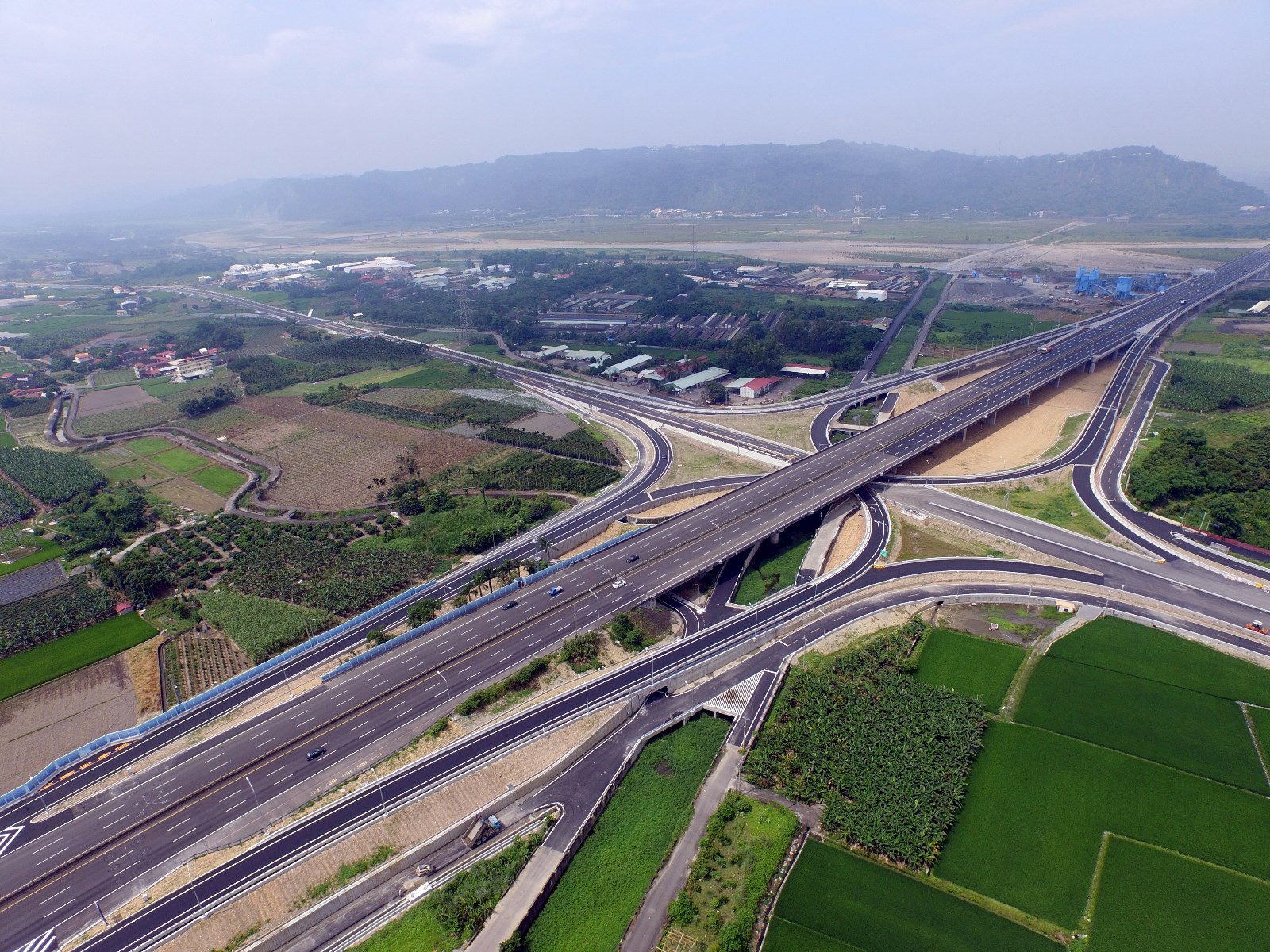

本工程位於國道三號竹山交流道(243K+775)與斗六交流道(260K+300)之間,主線里程250K附近,行政區位屬南投縣竹山鎮,

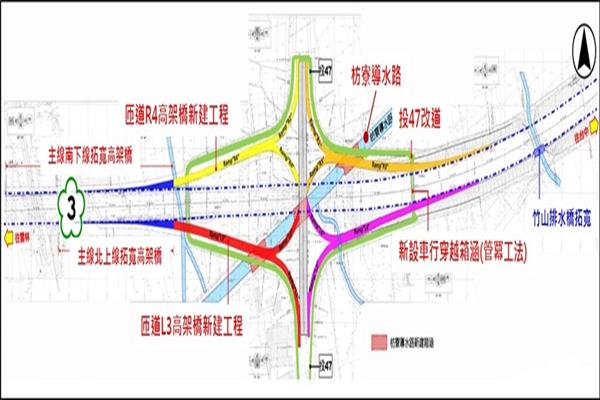

工程內容包括南下線拓寬高架橋、北上線拓寬高架橋、匝道L3及R4高架橋、匝道擋土牆工程、地方道路投47改道、

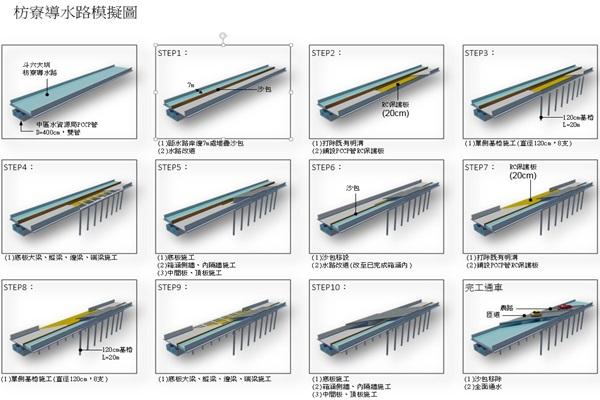

新設穿越車行箱涵(管冪工法)、枋寮導水路新建箱涵,以及附屬之排水工程、照明號誌工程、交控土木管道工程、
交通工程、景觀植栽工程...等,工程期限690日曆天。
※ 賀!! 本工程榮獲「第九屆公共工程金安獎」優等 ※
