國內首座高速公路橋梁採圍堤改水施工|中沙大橋換底補強工程推進
為確保改建後橋梁結構安全,並維持施工期間既有國道1號交通運行,本工程採「先建後拆」施工方式,於既有橋墩兩側及中間增設新橋墩辦理改建作業(圖1)。其中配合「中間樁柱搭配1.5mφ基樁」配置方式,辦理中沙大橋下部結構改善工程,其施工步驟概述如下:
(1) 步驟一:深槽區配合圍堤改水作業,先行清除既有保護工,以利後續施工。除於兩側施作新設橋墩外,因既有橋墩間施工空間受限,採中間樁柱方式辦理施工。
(2) 步驟二:配合結構受力需求,帽梁預力採二階段施作,先施作第一階段帽梁預力張拉。
(3) 步驟三:敲除原建橋橋墩及基礎,以利中間新設橋墩與基礎施工。另利用預留二次灌漿孔及搭接鋼筋方式,提升施工介面整合性與施工效率,完成中間新設橋墩與新設帽梁之固接作業。
(4) 步驟四:施作帽梁第二階段預力張拉後,敲除原拓寬段橋墩,完成整體改善工程(圖2)。

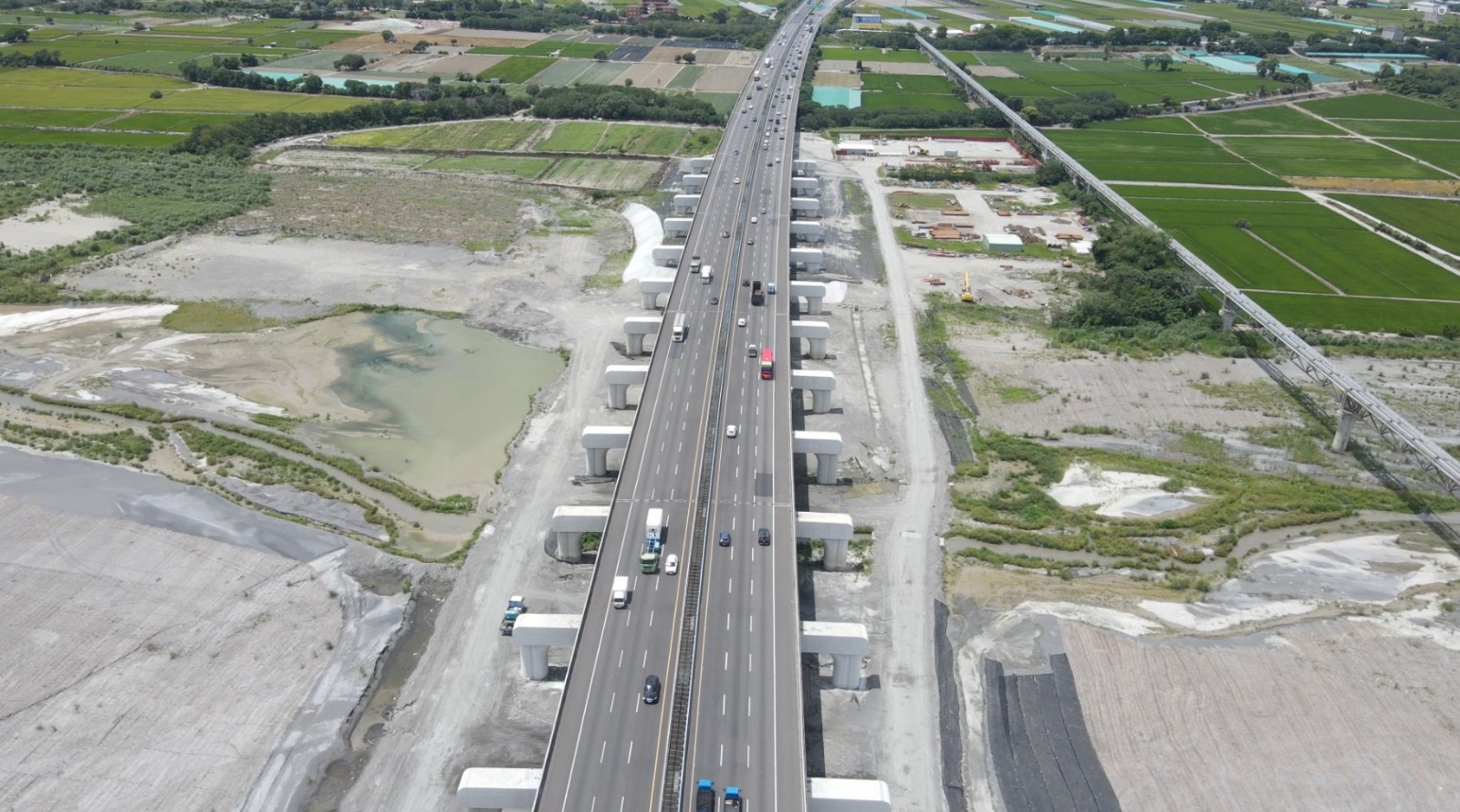

圖1 中沙大橋改善完成示意圖
圖2 中沙大橋改善工程施工步驟示意圖
帽梁施工支撐架精進作為
中沙大橋改善工程新設帽梁模板支撐系統,若全面採傳統落地支撐方式設置於既有河床,於汛期期間易受水流沖刷及漂流物影響,增加施工安全風險及支撐穩定性不確定性。
因此,本工程配合既有橋墩型式及現地施工條件,採用複合式支撐系統辦理規劃。於新設橋墩位置採三角托架系統,利用墩柱對拉固定方式設置主要支撐構件,後續再架設帽梁模板支撐架作為底部支撐系統,以降低河床落地支撐需求。
透過上述精進作法,可有效減少河道內施工量體,降低施工期間受水流、汛期及河道環境影響之風險,並提升支撐系統穩定性及整體施工安全性。
既有地下障礙物排除
早期中沙大橋因橋墩基礎嚴重裸露,為保護既有基礎安全,於橋墩周圍拋設大量石籠及鼎塊等保護工。惟歷經多年河道沖刷與地形變化,部分保護工已沉入地下,形成施工障礙物,影響後續鋼板樁打設作業。
原規劃採氣動槌方式排除基礎下方障礙物,惟該工法施工效率較低,且障礙物排除範圍不易有效掌控。為提升施工效率及改善施工品質,本工程後續改採全套管空掘方式辦理地下障礙物排除作業。
透過全套管施工方式,可較精準掌握障礙物位置與清除範圍,降低對周邊地盤擾動風險,同時提升後續鋼板樁施工穩定性及整體施工效率。
圍水土堤避險精進措施
中沙大橋改善工程為確保深槽區施工安全,採用13M+9M雙層鋼板樁配置方式,強化圍水土堤結構穩定性,作為深槽區施工期間之主要防護設施。
透過雙層鋼板樁精進設計,可有效提升圍堤抗沖刷及抗水壓能力,降低洪水期間河道水流對施工區域之影響,並確保圍堤內施工人員、機具及材料設備安全,提供穩定且安全之施工環境。
本工程施工期間,歷經不同規模洪水沖刷考驗,圍水土堤均維持良好穩定性,足以有效保護施工區域,展現本工程於臨河深槽施工之風險控制及防洪應變能力。
科技應用
本工程導入BIM技術辦理施工模擬與整合管理,透過三維模型進行施工衝突檢核、施工機具作業空間分析及安全衛生設施配置規劃,提前辨識施工介面與作業風險,降低施工衝突及作業危害,確保施工安全與施工效率。
另配合高風險作業項目,導入虛擬實境(VR)技術辦理勞工作業安全教育訓練,並以西螺交流道穿越橋吊梁作業及中沙大橋帽梁支撐架施工為藍本,開發VR教育訓練模組,使施工人員可透過沉浸式模擬操作,提前熟悉施工環境、作業流程及危害情境,有效提升安全意識與風險辨識能力。
獲獎特殊事蹟
(一) 榮獲交通部111年至113年度施工查核甲等,施工品質與工程管理成果備受肯定。
(二) 榮獲勞動部職業安全衛生署「113年第18屆優良工程金安獎」佳作,展現本工程於職業安全衛生管理及施工安全執行之優異成果。
(三) 榮獲行政院公共工程委員會「113年第24屆公共工程金質獎」特優,彰顯本工程於施工品質、技術工法及整體工程管理之卓越表現。
(四) 配合經濟部水利署110年度濁水溪揚塵改善計畫,執行成效卓著,獲行政院肯定,並榮獲雲林縣政府111年度優良工地特優獎。
為完整保存國道1號中沙大橋換底工程施工歷程,本工程於施工期間由主辦機關、設計監造單位及施工團隊共同推動工程紀實作業,並委託國立中興大學土木工程學系林呈教授協助整理施工歷程與技術成果。
透過施工影像、關鍵工序、工法應用及現場管理紀錄之系統化彙整,完整呈現中沙大橋換底工程於施工期間之技術挑戰與執行歷程,並於工程完工後正式發布施工專輯,作為橋梁工程經驗傳承、技術交流及工程教育推廣的重要紀錄。
