義力競爭力

COMPETITIVENESS

專業技術

昌平橋改建工程|鋼橋頂昇橫移工法

  • 發佈日期:2026/8/17 上午 09:25:10
  • 點閱次數:24

工程概述

昌平路跨越橋位於國道1號里程 STA.172+553 處,因應高速公路拓寬工程需求,辦理既有橋梁拆除及新橋重建。

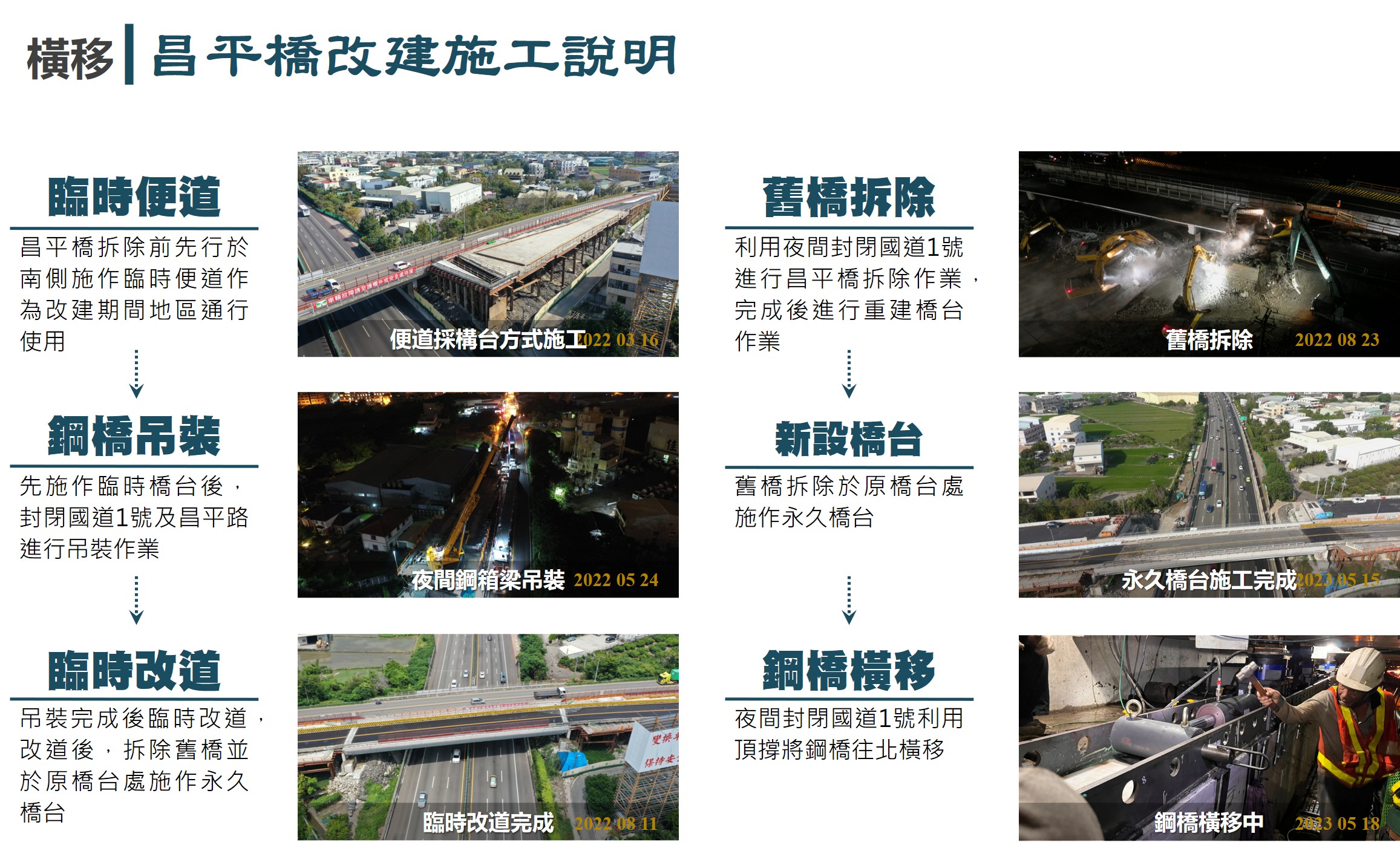

考量昌平路為地區重要交通動線,施工期間除須維持地方通行,也必須降低橋梁改建對國道1號交通的影響。工程因此採取「先建新橋、交通改道、拆除舊橋、再橫移新橋」的施工策略。

新橋先於既有橋梁南側完成興建,施工期間暫時作為昌平路通行使用;待既有橋梁拆除及永久橋台完成後,再運用頂昇橫移工法,將整座新橋向北橫向移動約 16 公尺,精準定位至原昌平路跨越橋中心線,最後完成支承安裝及道路復原,恢復原有交通軸線。

工法特色

本工程突破傳統橋梁「原地拆除、原地重建」的施工方式,將新橋預先於既有橋梁側邊完成,再利用油壓頂昇及橫移設備進行整體移橋。

此施工方式可兼顧橋梁改建與既有交通需求,並降低長時間封閉道路所造成的交通衝擊。

1. 先建後移,維持地區交通

先於舊橋南側興建新橋,完成後將昌平路交通改道至新橋,使舊橋拆除及永久橋台施工期間仍可維持地區通行。

2. 夜間施工,降低國道交通影響

鋼橋吊裝、舊橋拆除及橋梁橫移等關鍵作業,配合夜間交通管制時段進行,以降低施工對國道1號日間交通的影響。

3. 整橋頂昇橫移

利用千斤頂將橋體頂昇至作業所需高度,再透過承座、導槽及油壓缸形成橫移系統,使整體橋梁沿預定軌跡平穩移動。

4. 精準控制橋梁定位

橫移過程採分段推進方式,每次移動約 40 公分,逐步完成總計約 16 公尺的橫向位移,並持續控制橋體水平位置及高程,確保橋梁準確就位。

橫移工法原理

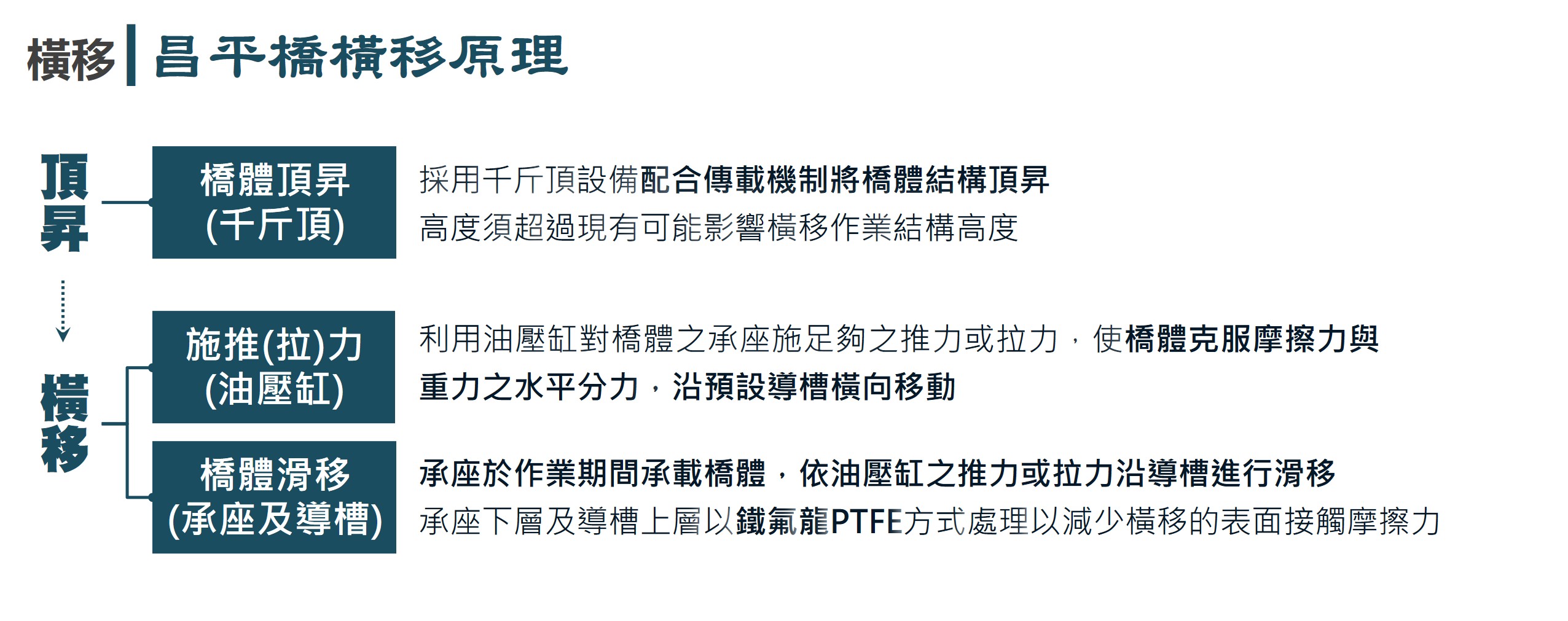

橋梁橫移主要分為「頂昇」與「橫移」兩個階段。

頂昇作業
利用千斤頂及傳載機制將橋體同步頂昇,使橋梁底部取得足夠的作業空間,進行橫移軌道及相關設備安裝。

橫移作業
橋體由專用承座支撐,承座設置於預定導槽上,再利用油壓缸施加推力或拉力,使橋體克服摩擦阻力,沿著導槽逐步橫向移動。

為降低移動過程中的接觸摩擦力,承座與導槽接觸面採鐵氟龍PTFE方式處理,使龐大的橋體能在控制條件下平穩移動。

主要施工流程

STEP 1|前置準備
完成暫撐千斤頂及 U 形軌道等橫移設備安裝。

STEP 2|橋體頂昇
利用暫撐千斤頂將橋體頂昇約 23 公分,取得橫移設備安裝及操作所需空間。

STEP 3|橫移設備就位
將橫移構件沿滑槽送入橋底,由橫移千斤頂承接橋體重量,再移除暫撐千斤頂。

STEP 4|橋體橫移
啟動雙動橫移千斤頂,以分段方式施拉,每次約移動 40 公分,反覆作動,使橋體沿預定軌道逐步向永久位置移動。

STEP 5|精準定位與復原
完成約 16 公尺橫移後,進行橋梁橫向位置及垂直高程微調,使橋體準確就位;完成永久支承安裝後,再進行橋面及道路復原工程,恢復通車。




工程效益

昌平橋改建透過頂昇橫移工法,將「橋梁重建」與「交通維持」整合於施工規劃之中,在有限施工空間及高交通量環境下完成新舊橋梁轉換。

相較於傳統施工方式,本工法具有:

  • 降低交通衝擊:新橋先行提供通行,再進行舊橋拆除及永久結構施工。
  • 縮短關鍵封閉時間:吊裝、拆除及橫移等關鍵工項集中於規劃時段內執行。
  • 減少臨時工程需求:利用新建橋梁兼具施工期間交通維持功能。
  • 提升施工效率:橋梁主體可與舊橋拆除、永久橋台等工項進行施工整合。
  • 精準控制大型結構移動:透過油壓千斤頂、承座及導槽系統,使大型橋體依設定路徑逐步移動並精準定位

工程亮點

先建、再拆、最後整橋橫移。

昌平橋改建工程透過縝密的施工程序與頂昇橫移技術,在維持交通需求的同時完成橋梁更新。從新橋建造、交通改道、舊橋拆除,到整座橋梁橫移約 16 公尺並精準就位,展現大型橋梁工程在施工規劃、結構控制及交通維持上的整合能力。
