國道後續路段橋梁耐震補強工程(區段2-1)第M38C標-國3中港和美段及國4全線

  • 發佈日期:2020/11/16 上午 09:34:24
  • 業主:交通部高速公路局
  • 規模:1,028,000,000 元
  • 點閱次數:2517

工程位置:

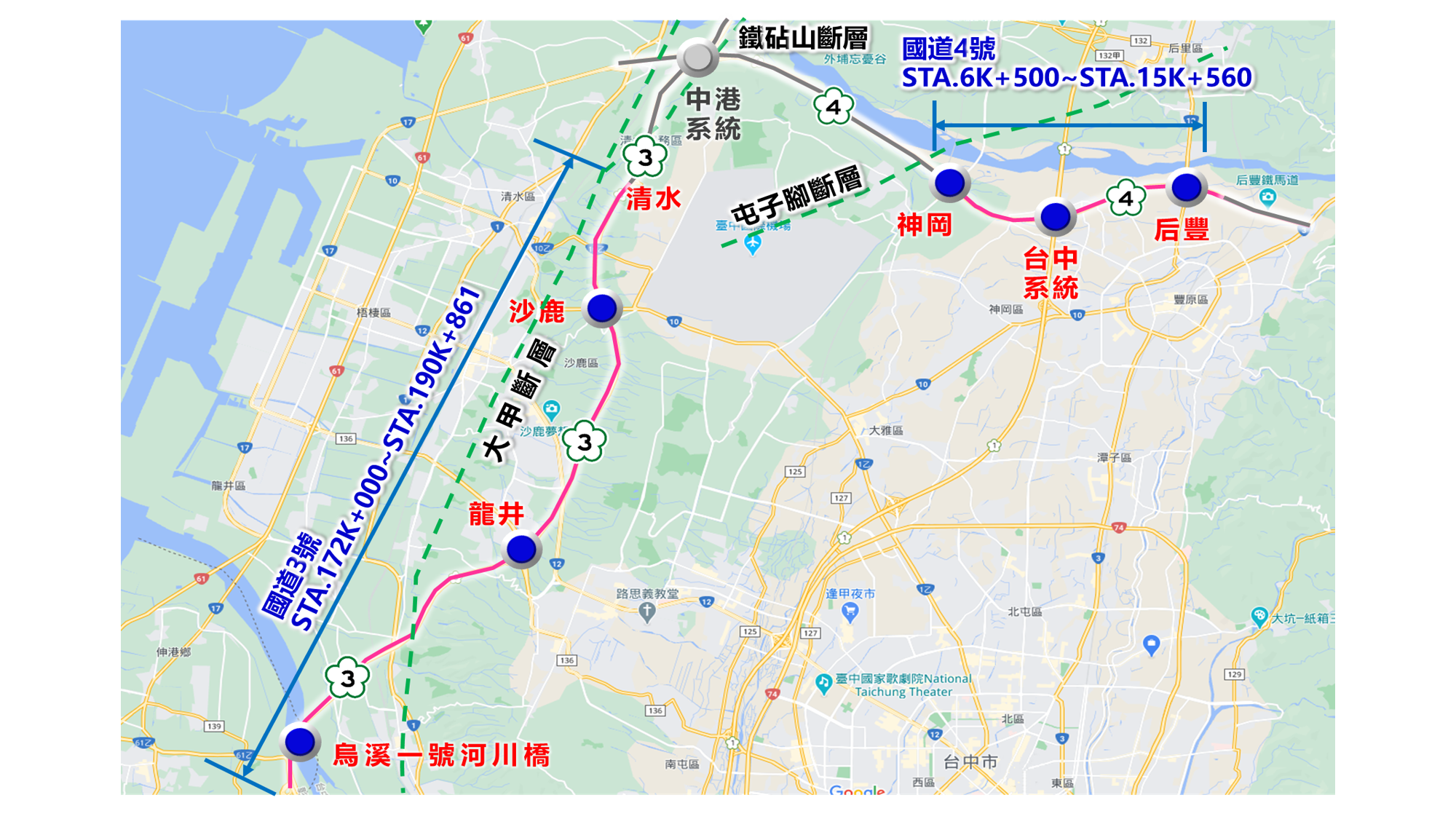

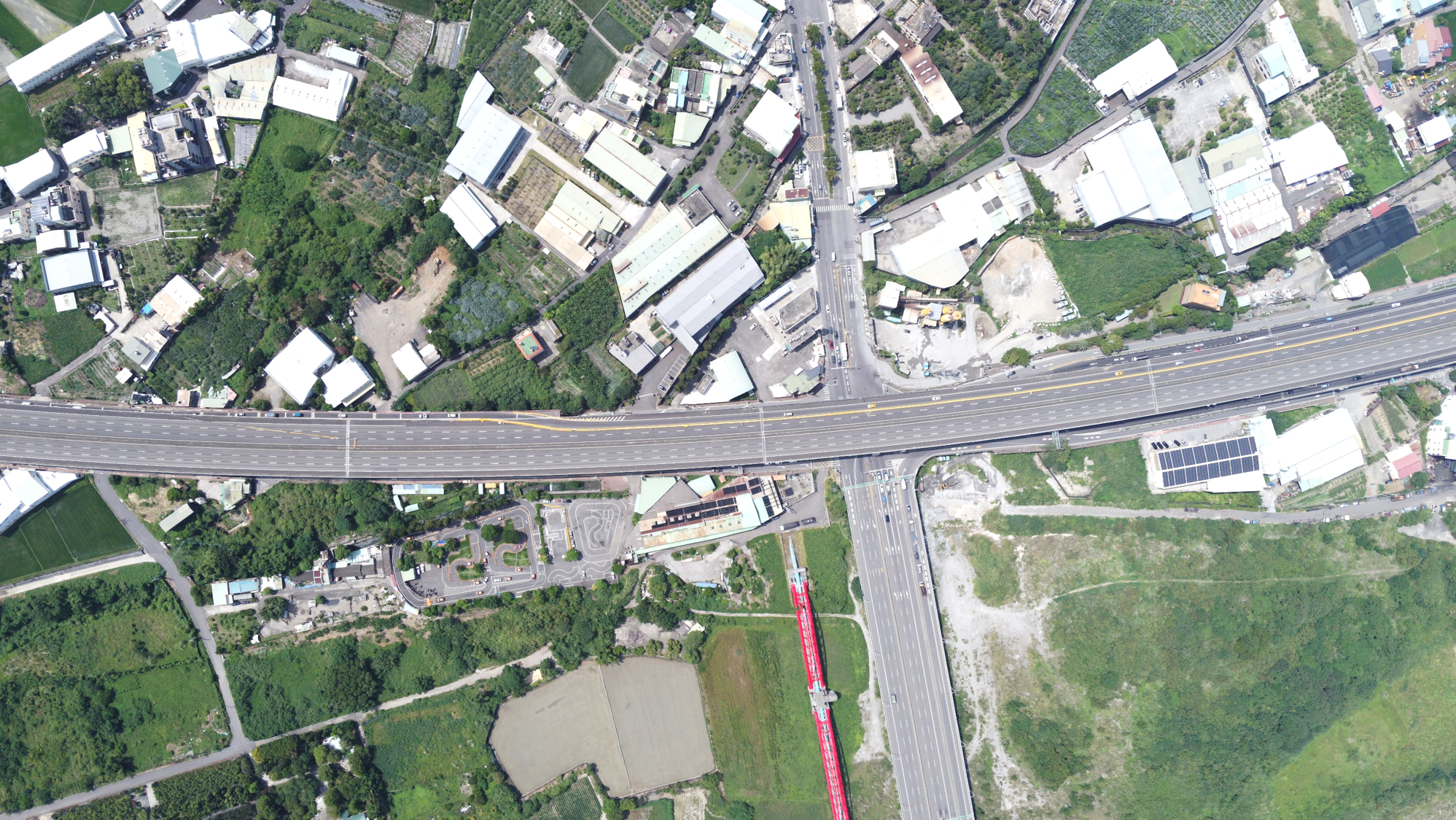

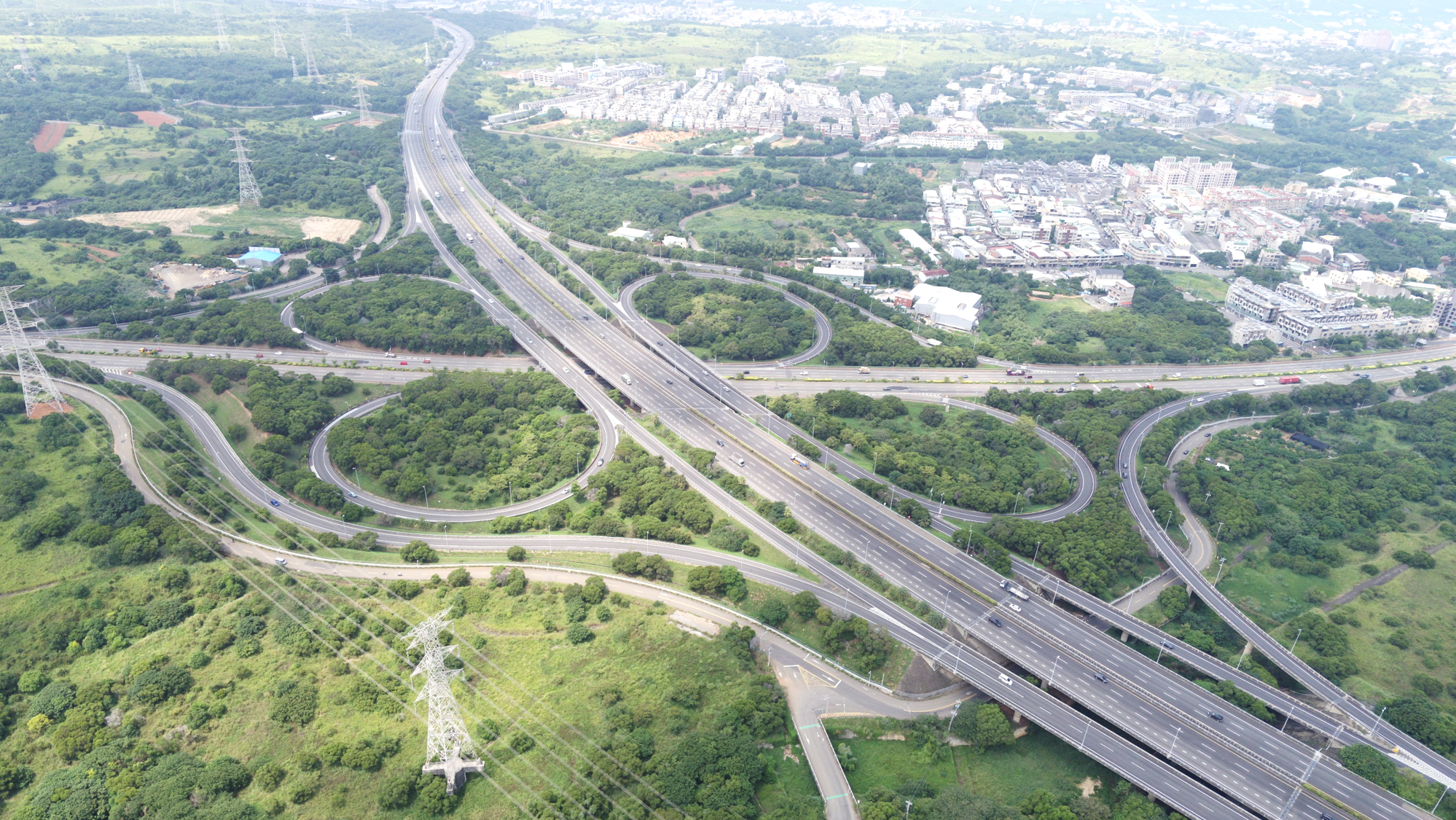

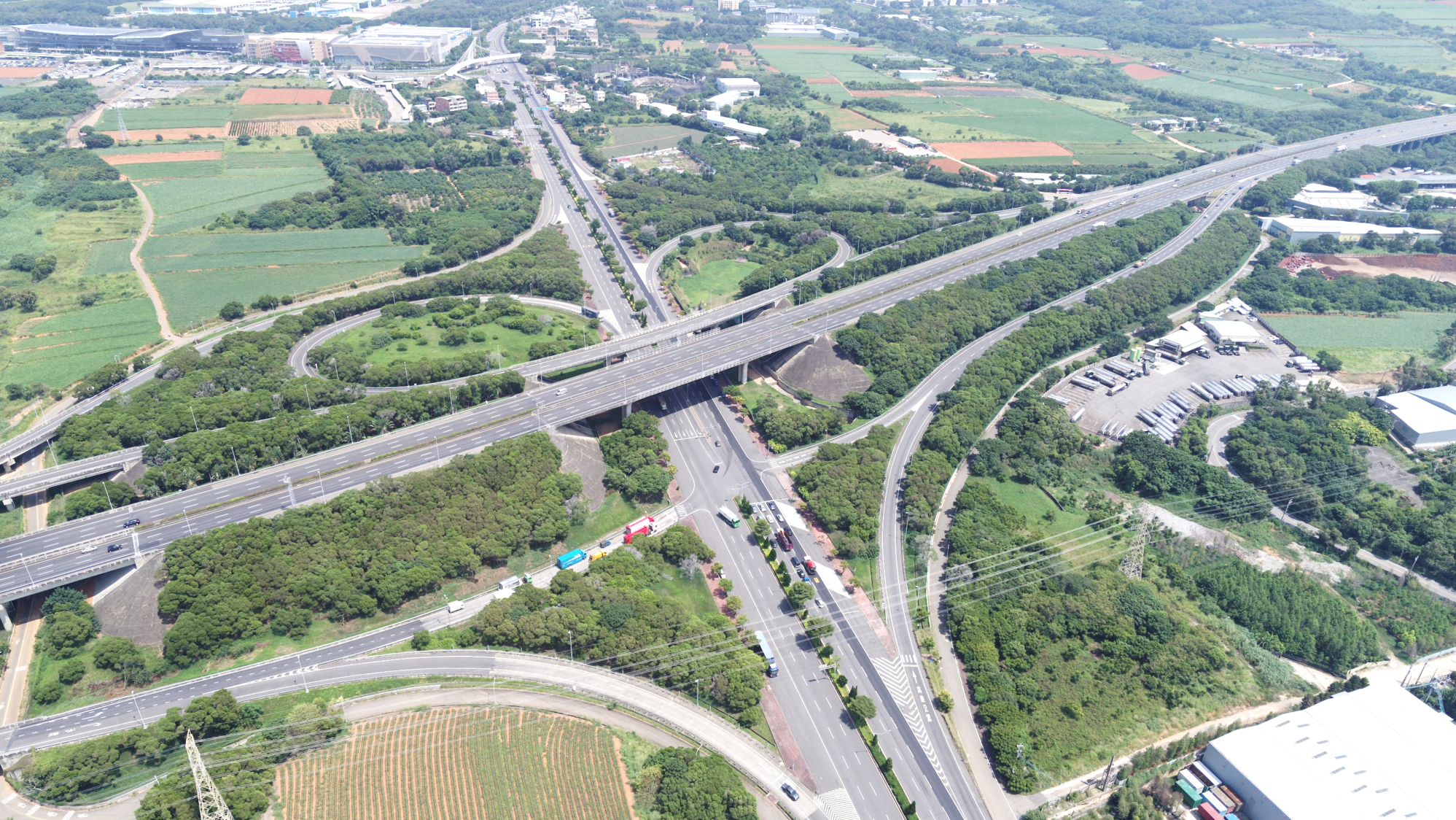

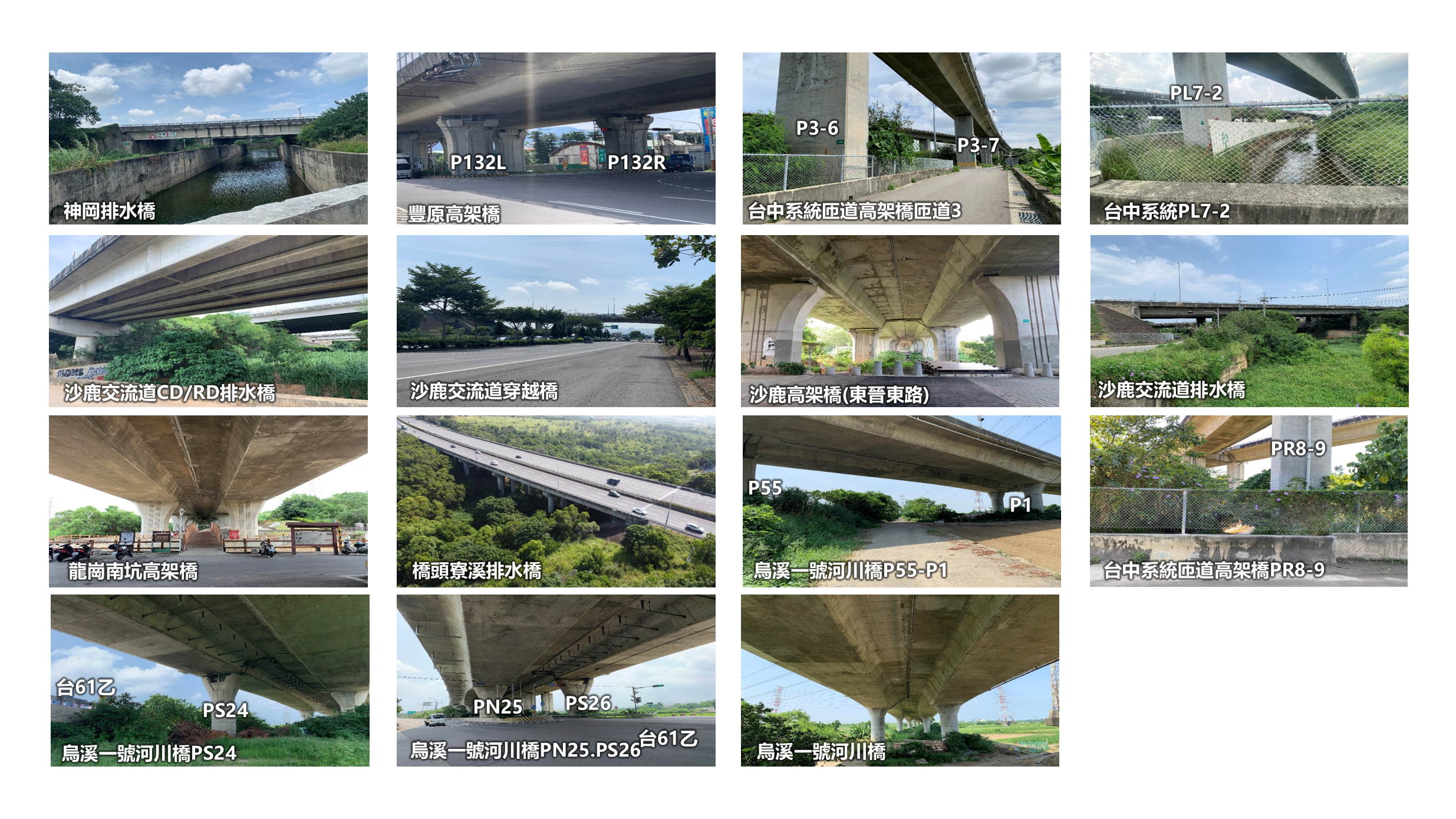

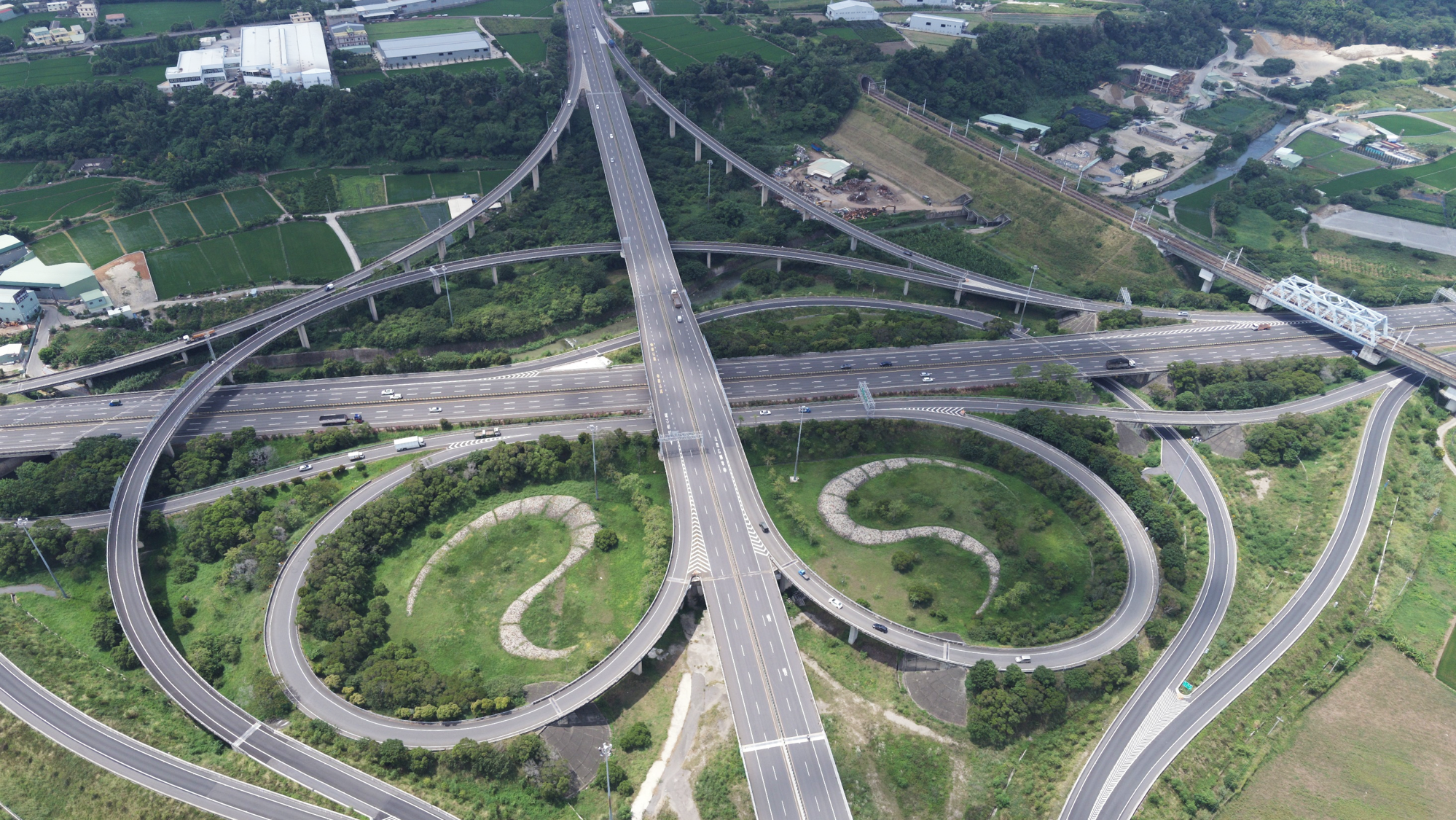

國道3號中港系統交流道(不含)至烏溪一號河川橋間及國道4號里程6K+500~15K+560之所有橋梁

以及M41標併入之國道4號豐原高架橋之P128L/R~P133 L/R (里國4程15k+365~15k+560)段


契約金額:新台幣1,028,000,000元

契約變更後金額:新台幣1,152,192,828元

契約變更後工期:1124日曆天

開工日期:109年11月29日

竣工日期:112年12月28日

主辦機關:交通部高速公路局

設計監造:美商同棪國際工程顧問股份有限公司台灣分公司

施工單位:義力營造股份有限公司


本工程為國道後續路段橋梁耐震補強工程(區段2-1)第M38C標-國3中港和美段及國4全線,補強範圍包含國道3號中港系統交流道(不含)至烏溪一號河川橋間及國道 4 號里程 6K+500~15K+560 之所有橋梁以及 M41 標併入之國道 4 號豐原高架橋之 P128L/R~P133 L/R (國 4 里程 15k+365~15k+560)段,前述之所有橋梁,不含前期已評估補強橋梁,共計 79 座橋梁,其中須進行橋墩(台)基礎補強76處、橋墩帽梁補強10處、增設混凝土止震塊220處、增設鋼鈑止震裝置45處、設置力量分散裝置11處、增設剪力榫96處、增設防震拉條33處、抽換防震拉條14處、增設CFRP28處、增設箱梁外置預力28處、設置檢修平台28處、增設箱梁底板開孔2處,另外於國道4號豐原高架橋段,橋墩(台)基礎補強4處,除前述工作內容外,施工內容包括施工便道、施工便橋、施工架、排水復舊及臨時導排水、交控管線遷移工程、機電照明工程、交通復舊工程、景觀工程、設施復舊工程等。

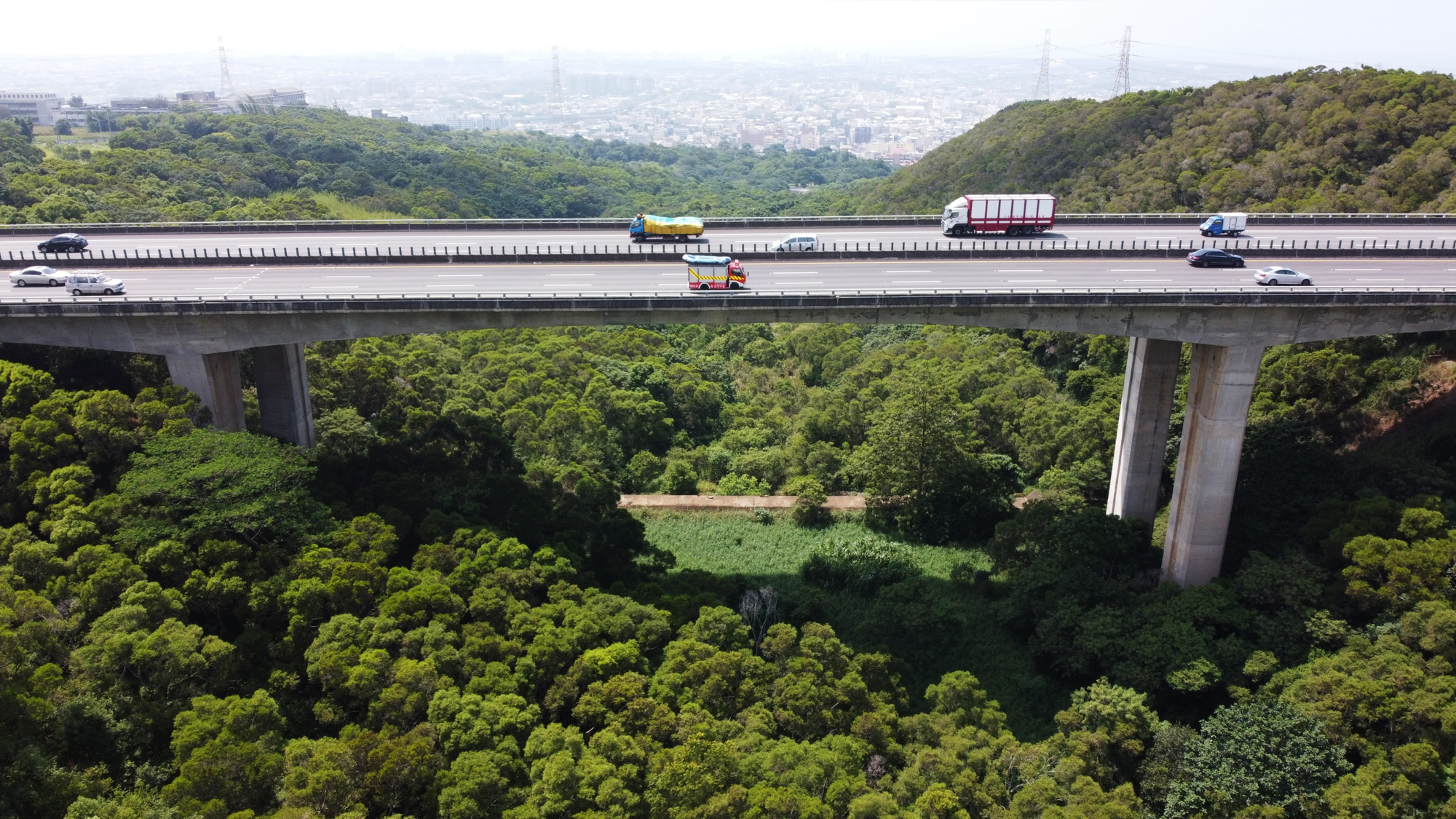

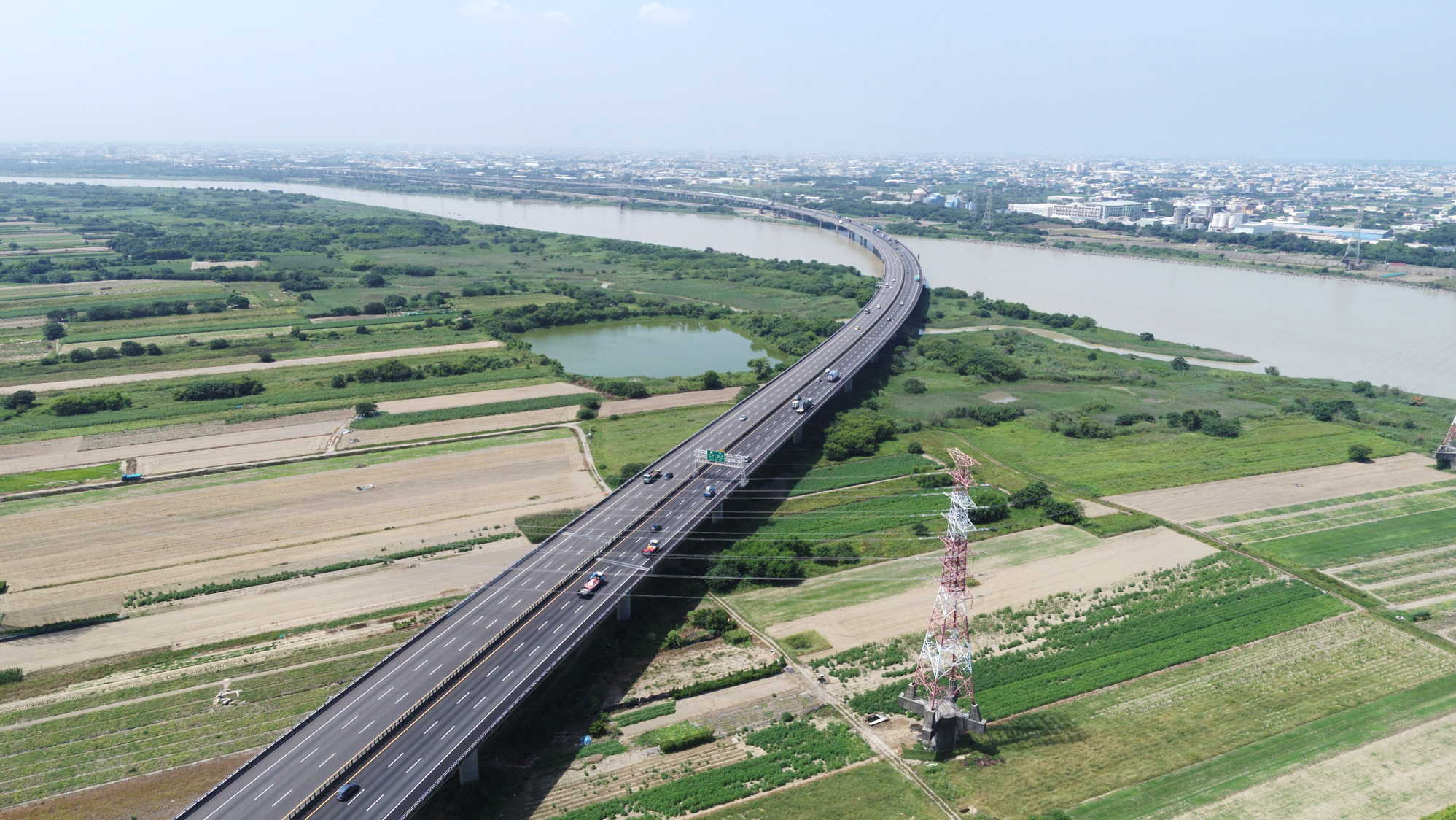

烏溪一號河川橋為本工程主要補強作業,施工內容有增設或抽換防震拉條、增設CFRP及增設箱梁外置預力,並設置維修平台以及增設箱梁底板開孔。施工前先進行生態調查,補強作業施工前先以目視調查既有結構劣化情形,調查項目至少包含裂縫、蜂窩、剝落、鋼筋外露銹蝕等,若發現有上述劣化現象,即以相片及錄影方式紀錄,經工程司代表審查無誤後,再後依設計圖、特訂條款或工程司代表指示之工法進行修補,修補完成使能進行補強作業,其中增設CFRP補強作業完成後始能進行箱梁外置預力施拉。
