臺北港親水遊憩區第二期廢棄物清除工程

  • 發佈日期:2022/4/7 下午 05:11:41
  • 業主:臺灣港務股份有限公司基隆港務分公司
  • 規模:562,300,000 元
  • 點閱次數:1137

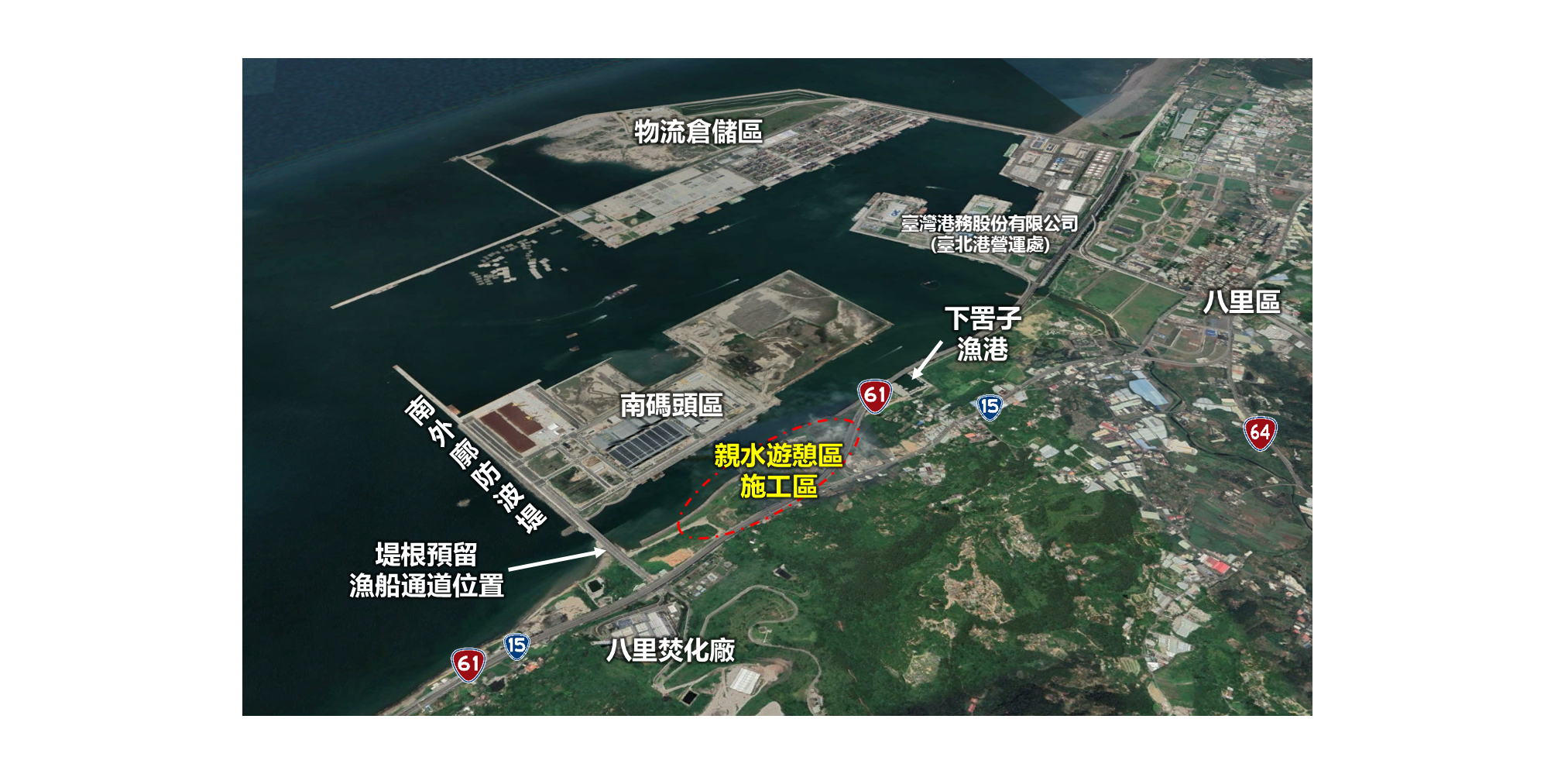

工程位置:新北市八里區臺北港親水遊憩區

契約金額:新台幣562,300,000元整

契約變更後金額:新台幣561,627,641元整

契約工期:1,065日曆天

契約變更後工期:1,175日曆天

開工日期:111年08月02日

預計竣工日期:114年11月26日

主辦機關:臺灣港務股份有限公司基隆港務分公司

監造單位:中興工程顧問股份有限公司

施工廠商:義力營造股份有限公司



主要工程內容:

本公司於1038月得標「臺北港親水遊憩區廢棄物清除工程」,於1057月完成第一期工程A2區及B(B1區、B2區、B3)之廢棄物清除工程,由於第一期工程待清運之「非原生污染土壤」數量超出設計數量,機關另行辦理「臺北港親水遊憩區105年度非原生污染土壤清運作業」及「臺北港親水遊憩區106107年度廢棄物清除作業(含後續擴充)」,由本公司依約完成相關作業,並依照契約規定回填初篩18,869M3剩餘土石於B區,第一期工程產生之非原生污染土壤尚餘3,166.686M3暫置現場。

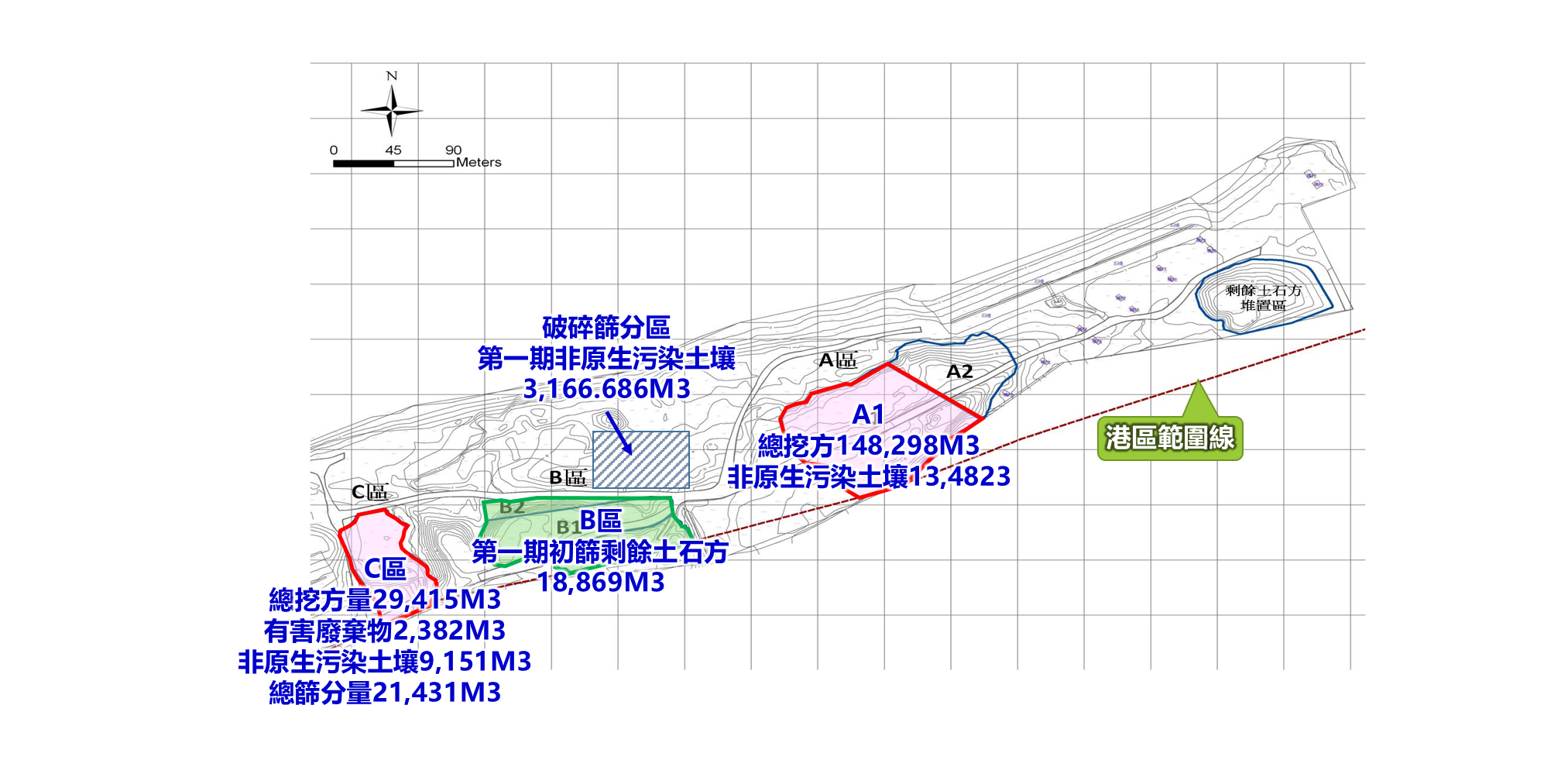

本案第二期開挖範圍包括A1區、C區廢棄物篩分清運處理及第一期剩餘3,166.686M3非原生污染土壤之清運處理,以及前期初篩回填於B18,869M3剩餘土石篩分處理,篩分後土石留存於工區作為A區、B區、C區開挖後回填使用,另目前暫置於C區之混凝土板塊,將予以破碎回收鋼筋,混凝土板塊破碎成約10公分大小後回填於工區。
